Transportudvalget 2024-25
TRU Alm.del
Offentligt
Sags ID
EMN-2025-13751 / 6918555
Sagsbehandler
Susanne Bæts Kristensen
E-mail
[email protected]
Telefon
+45 7244 2931
Dato
26. marts 2025
Orientering om cykelsti langs Oddenvej
på Sjællands Odde
Med
Aftale om grøn omstilling af vejtransporten af 4. december 2020
blev der afsat 17,0 mio. kr. til
projektet Cykelsti langs Oddenvej på Sjællands Odde. Formålet er at skabe en tryg forbindelse for
skolebørn, pendlere og turister, der gerne vil cykle mellem Løvevej/Lumsås og Sjællands
Odde/Havnebyen.
Vejdirektoratet har arbejdet længe med en MKV for cykelstiprojektet, og har nu valgt at sætte projektet i
bero. Dels er det blevet et meget dyrt projekt, og dels er der store usikkerheder om gennemførbarheden
af projektet.
Oprindeligt projekt

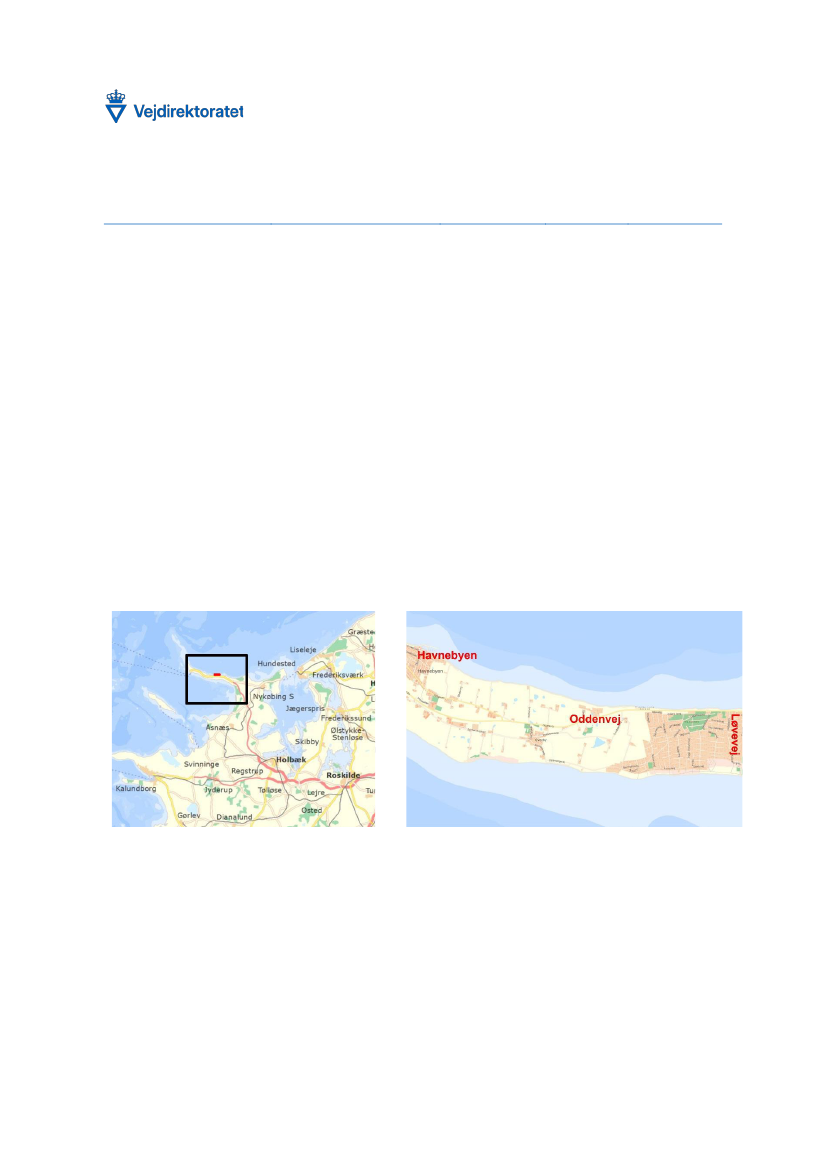

Projektet omfattede anlæg af en dobbeltrettet cykelsti langs sydsiden af Oddenvej på strækningen
mellem Løvevej og Havnebyen – en strækning på ca. 3 km.
Beslutning om miljøkonsekvensvurdering
I forbindelse med detailprojekteringen viste det sig, at der var en række uforudsete natur- og
miljømæssige udfordringer med det planlagte cykelprojekt, herunder levesteder for markfirben, og der er
blevet i gang sat en miljøkonsekvensvurdering af følgende linjeføringsforslag:
1. Dobbeltrettet cykelsti langs den sydlige side af Oddenvej
2. Dobbeltrettet cykelsti langs den nordlige side af Oddenvej
3. Enkeltrettede cykelstier på hver side af Oddenvej
Vejdirektoratet
Carsten Niebuhrs Gade 43
1577 København V
Tlf. 7244 3333
vejdirektoratet.dk
1/3
TRU, Alm.del - 2024-25 - Endeligt svar på spørgsmål 506: Spm. om ministeren vil kommentere artiklen Lokale kræver svar efter cykelsti er lagt i graven, bragt af Sjællandske Medier, den 26. juli 2025
Natur og miljø
Miljøkonsekvensvurderingen blev den 19. november 2024 sendt i forhøring ved Trafikstyrelsen,
Odsherred Kommune og Kystdirektoratet.
Trafikstyrelsen
meddelte den 3. december 2024, at styrelsen vurderede, at der skulle udarbejdes en
fravigelse på markfirben. I den fravigelse skal man vurdere alle alternativer i forhold til linjeføring, og den
linjeføring med den mindste påvirkning skal vælges, såfremt det er et bygbart projekt. Jf. MKV’en og
dermed i udkastet til fravigelse, er det de dobbeltrettede cykelstier langs den sydlige side af Oddenvej,
der påvirker markfirben mindst.
Odsherred Kommune
har bemærket, at kommunen ikke er enig i Vejdirektoratets vurdering af den
påvirkning, de forskellige linjeføringer har på raste- og ynglested for markfirben.
Kystdirektoratet
bemærker, at hvis man vælger at anlægge cykelstien nord for Oddenvej, vil man tilføre
værdier til et område, der allerede i dag er erosionstruet og dermed øge behovet for kystbeskyttelse.
Dette behov vil blot øges på sigt. Kystdirektoratet anbefaler derfor, at man undgår at anlægge cykelstien
nord for Oddenvej og i stedet anlægger cykelstien syd for vejen. Gør man dette, udskyder man behovet
for yderligere kystbeskyttelse samt øgede vedligeholdelsesudgifter, og man undgår at placere mere værdi
og infrastruktur i et, i forvejen, erosionstruet område.
Areal og naboer
Projektstrækningen er præget af forskelligartede arealer. Selvom det må forventes, at en nordlig og en
sydlig linjeføring vil medføre omtrent samme arealbehov, vil en sydlig linjeføring forventes at berøre flere
naboer og et større areal, der har karakter af haver. Dette medfører at arealerhvervelsen for en sydlig
linjeføring bliver dyrere end for en nordlig linjeføring. På nordsiden af Oddenvej er der to ejendomme, der
ligger i tæt på den eksisterende vej, at det ikke er muligt at føre en dobbeltrettet cykelsti forbi disse,
medmindre husene helt eller delvist rives ned. Dette er der ikke grundlag for at gøre i forbindelse med
mindre anlægsprojekter, da dette ville kræve, at ejendommene totaleksproprieres.
Odsherred Kommune
Odsherred Kommune har et stort fokusområde på cykelmulighederne igennem kommunen, som de
kalder “Havn til havn”. Det er en strækning på ca. 34 kilometer fra Odden Færgehavn til færgen til
Hundested i Rørvig, hvoraf en del er langs statsvej. I den forbindelse har de tydeligt tilkendegivet, at de
ønsker, at cykelstien placeres langs den nordlige side af Oddenvej.
Pt. er det uklart, om kommunen har de nødvendige midler til at finansiere egne cykelprojekter, eller den
én km lange strækning langs Oddenvej, som Vejdirektoratet har undersøgt for dem.
Anlægsoverslag
Anlægsoverslagene for de 3 undersøgte linjeføringer er nu:
Dobbeltrettet cykelsti langs nordsiden af Oddenvej
Dobbeltrettet cykelsti langs sydsiden af Oddenvej
Dobbeltrettet cykelsti langs sydsiden af Oddenvej og ned langs Asgers Lyng
ca. 45 mio. kr.
ca. 43 mio. kr.
ca. 41 mio. kr.
Videre proces
Det var planen, at Trafikstyrelsen og Kystdirektoratet skulle sende løsningerne i høring indenfor de næste
måneder. Men der er flere forhold, der skaber stor usikkerhed ift. realiseringen af projektet:
2/3
TRU, Alm.del - 2024-25 - Endeligt svar på spørgsmål 506: Spm. om ministeren vil kommentere artiklen Lokale kræver svar efter cykelsti er lagt i graven, bragt af Sjællandske Medier, den 26. juli 2025
-
-
-
-
-
Odsherred Kommunes fokus på ”Havn til havn” bakker kun op om en placering på den nordlige
side. Det er derfor uvist, om de vil støtte en placering på sydsiden.
Odsherred Kommune har bemærket, at kommunen ikke er enig med Vejdirektoratet i den
påvirkning, som de forskellige linjeføringer har på raste-og ynglested for markfirben. Det er derfor
uvist, om Vejdirektoratet og kommunen kan nå til en fælles forståelse om valg af linjeføring.
Kystdirektoratet anbefaler, at man undgår at anlægge cykelstien nord for Oddenvej. Det er derfor
uvist, om de vil godkende et nordligt projekt.
Der er bred uenighed blandt Oddenvejs naboer i, hvor cykelstien bør ligge. Man kan derfor møde
stor modstand, når projektet går i anlægsfasen med besigtigelse og ekspropriationer.
Da anlægsoverslagene er over dobbelt så dyre som den oprindelige bevilling, skal der en politisk
vilje og beslutning til for at forhøje anlægsbevillingen.
Vejdirektoratet har derfor besluttet at sætte projektet i bero. Den videre proces bliver, at orientere
Odsherred Kommune om denne beslutning, samt forberede nyhed på projektets hjemmeside og
supplerende presseberedskab.
3/3
