Transportudvalget 2024-25
TRU Alm.del Bilag 192
Offentligt
Ekstern kvalitetssikring
Forundersøgelse af en fast
forbindelse mellem Als og Fyn
8. November 2024
Udarbejdet af PwC
I samarbejde med NIRAS
Revision. Skat. Rådgivning.
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Indholdsfortegnelse
1. Introduktion ......................................................................................................................... 1
2. Vurdering af de tekniske løsninger .................................................................................... 8
3. Vurdering af den trafikale analyse .................................................................................... 12
4. Vurdering af miljø- og klimamæssige konsekvenser ........................................................ 14
5. Vurdering af anlægsbudgettet og forudsætninger ............................................................ 18
6. Vurdering af den samfundsøkonomiske analyse .............................................................. 30
7. Vurdering af risici .............................................................................................................. 36
8. Fremgangsmåde og datamateriale ................................................................................... 41
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
1. Introduktion
Som led i at sikre det bedst mulige beslutningsgrundlag for Folketingets vedtagelse af store
anlægsprojekter på Transportministeriets område, skal der forud for vedtagelse af anlægslove
gennemføres en ekstern kvalitetsvurdering af projekter med en forventet totaludgift på over
350 mio. kr., jf. Akt 16 af 24. oktober 2006.
Ekstern kvalitetssikring er en uafhængig vurdering af planlægnings- og anlægsmyndighedens
projektgrundlag og anlægsoverslag. Blandt andet vurderes det, om det økonomiske overslag,
den trafikale og tekniske løsningsmodel samt analysen af den samfundsøkonomiske rentabi-
litet har en tilfredsstillende kvalitet.
Denne rapport sammenfatter den eksterne kvalitetssikrings vurderinger af forundersøgelsen
af en fast forbindelse mellem Als og Fyn med tilhørende vejanlæg på Als og Fyn. De pågæl-
dende strækninger fremgår af figur 1. Forundersøgelsen omfatter tre forslag fremsat af Vejdi-
rektoratet for en opgradering af rute 8 og 43 på henholdsvis Als og Fyn samt en alternativ
løsning på rute 405 på Als. Derudover omfatter forundersøgelsen 9 mulige korridorer på tværs
af det sydlige Lillebælt fremsat af Sund & Bælt, disse fremgår af figur 2.

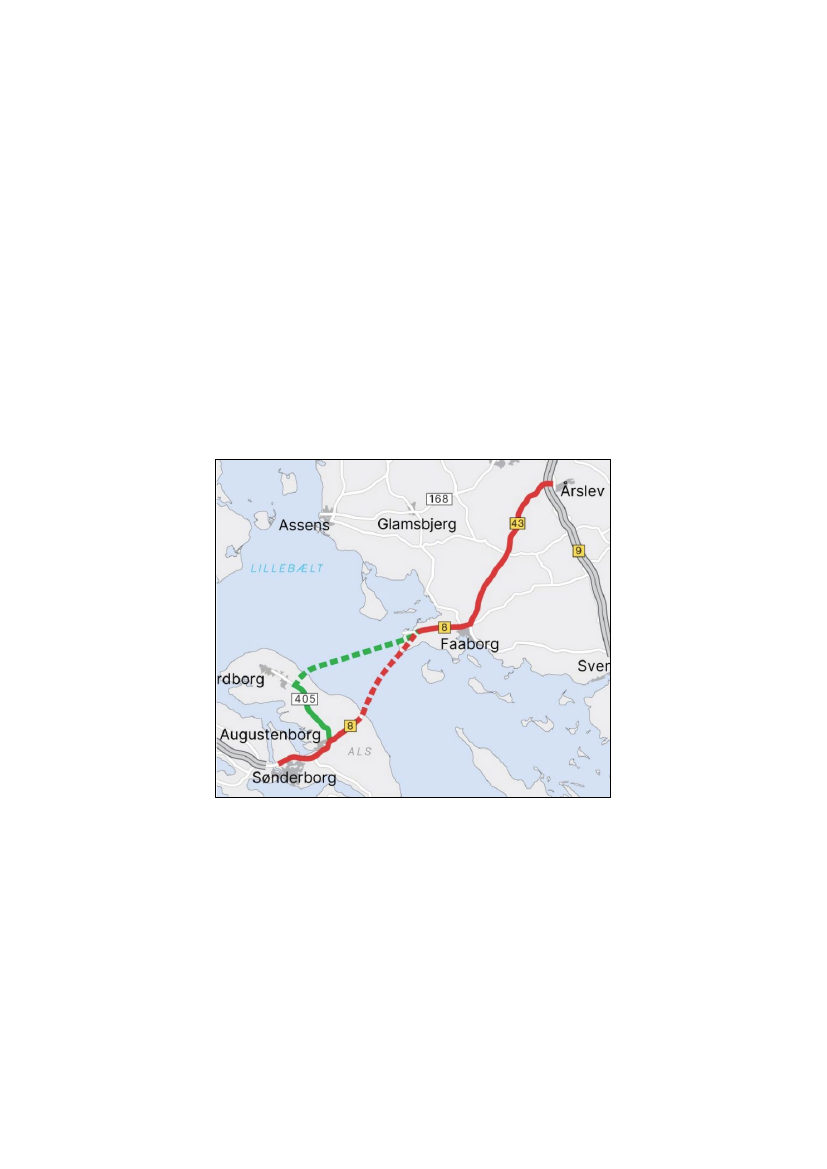

Figur 1: Oversigt over strækningerne på rute 8 og 43 på Als og Fyn. Denne strækning vises med rød.
Det nordgående alternativ, rute 405, fremgår med grøn
Kvalitetssikringen er gennemført i perioden 29. august til 1. november 2024. Læsning af denne
rapport forudsætter forudgående kendskab til forundersøgelsen. Den eksterne kvalitetssikring
er gennemført i henhold til Transportministeriets notat af 2024 om ”Ekstern Kvalitetssikring af
fase 1 undersøgelser”.
1
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn

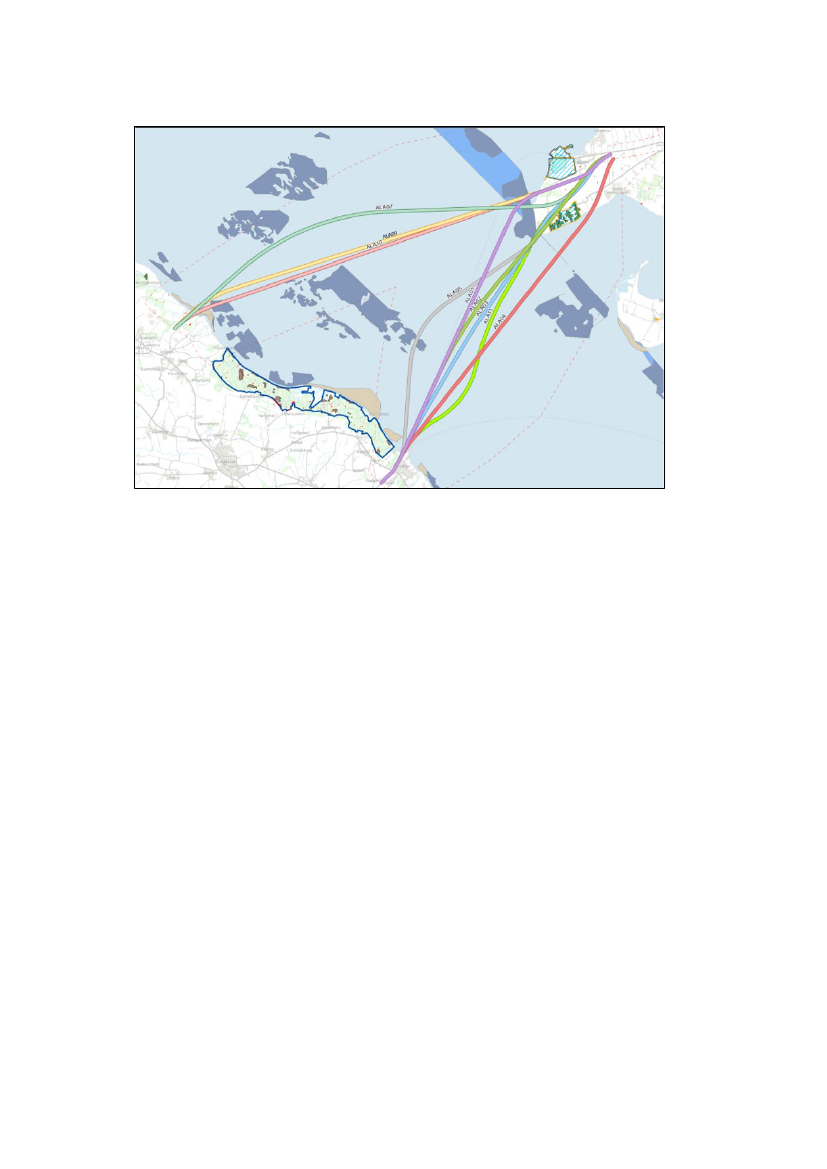

Figur 2: Oversigt over korridorløsninger mellem Als og Fyn
Hovedformålet med den eksterne kvalitetssikring er at øge kvaliteten i beslutningsgrundlaget.
Dermed forbedres den udgiftspolitiske styring, og der dannes bedre grundlag for en priorite-
ring af større anlægsprojekter.
Den eksterne kvalitetssikring er gennemført af PwC i samarbejde med NIRAS. NIRAS har
primært varetaget granskningen af de tekniske løsninger, den trafikale analyse og vurderingen
af miljø- og naturmæssige konsekvenser, mens PwC har gransket anlægsbudgetter, den sam-
fundsøkonomiske analyse og risikovurderingerne.
2
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
1.1 Resumé
Der er undersøgt 9 mulige korridorer på tværs af det sydlige Lillebælt mellem Als og Fyn. På
tværs af de 9 korridorer er undersøgt løsninger med borede tunneler, sænketunneler, skrå-
stagsbroer og kombinationer af både tunnel og bro:
ALA01:
Sænketunnel – Sydlig korridor
ALA02:
Skråstagsbro – Sydlig korridor
ALA03:
Boret tunnel – Sydlig korridor
ALA04:
Sænketunnel – Sydlig korridor
ALA05:
Kombineret, sænketunnel og bjælkebro – Sydlig korridor
ALA07:
Skråstagsbro – Nordlig korridor
ALA09:
Sænketunnel – Nordlig korridor
ALA10:
Boret tunnel – Nordlig korridor
ALA11:
Boret tunnel – Sydlig korridor.
Rute 8 og rute 43 på Als og Fyn er to strækninger på 45 km samlet
1
. I dag fører rute 8 fra
Sønderborg til Faaborg, og rute 43 fører fra Faaborg til Årslev. For både rute 8 og 43 er det
undersøgt at opgradere strækningerne til en 2+1-vej. Der er fremsat tre forslag til opgraderin-
gen af rute 8 og 43 på Als og Fyn:
Hovedforslag:
Baserer sig på det kommissorium, der er besluttet i infrastrukturplanen
2035. Ifølge planerne skal rute 43 og rute 8 opgraderes til en 2+1-motortrafikvej med
en fartgrænse på 90 km/t.
Alternativ hovedforslag:
Baserer sig på udgangspunktet i hovedforslaget med en
opgradering til en 2+1-vej på landevejene og en fartgrænse på 80 km/t. Derudover
fastholdes eksisterende veje gennem byer som 2-sporede.
Nordgående alternativ 405Ø og 405V:
Baserer sig på udvidelsen i kommissoriet med
et udvidet undersøgelsesområde med henblik på at undersøge, om det geotekniske
grundlag og de sejladsmæssige forhold længere mod nordvest var bedre. Det nordlige
alternativ er, at rute 405 opgraderes med både omfartsveje og udretninger. Der er
fremsat ligestillede forslag for en østgående strækning (405Ø) eller vestgående stræk-
ning (405V) rundt om Svenstrup.
Vejdirektoratet og Sund & Bælt har fremlagt resultatet af forundersøgelsen for en ny fast for-
bindelse mellem Als og Fyn. Med forskellige linjeføringer og konstruktionstyper præsenterer
projektet i alt 15 mulige løsninger. De 15 løsningsmuligheder fremgår af tabel 1 inkl. anlægs-
pris for hver mulighed.
Der er tale om et anlægsarbejde, som udover selve vejen og konstruktionen af en forbindelse
vil indebære anlæg af opgraderede vejtilslutninger og cykelsti samt et særligt fokus på Svan-
ninge Bakker og havmiljøet.
Forundersøgelsen afrapporteres digitalt og består af en række tekniske og miljømæssige ana-
lyser samt en detaljeret beregning af anlægsomkostningerne. Derudover er undersøgelsen
beskrevet og dokumenteret på et mere detaljeret niveau i en række forudsætningsnotater,
kortbilag og konstruktionsbilag.
1
Forudsætningsnotat Fyn-Als - anlægsoverslag
3
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
ID
01
02
03
04
05
06
07
08
09
10
11
12
13
14
15
Forbindelsesmulighed mellem
Als og Fyn
ALA01 – Sænketunnel 1.1
ALA02 – Skråstagsbro 2.1
ALA02 – Skråstagsbro 2.5
ALA03 – Boret tunnel 3.1
ALA04 – Sænketunnel 4.1
ALA05 – Kombinationsløsning 5.1
ALA07 – Skråstagsbro 7.1
ALA07 – Skråstagsbro 7.1
ALA07 – Skråstagsbro 7.5
ALA07 – Skråstagsbro 7.5
ALA09 – Sænketunnel 9.1
ALA09 – Sænketunnel 9.1
ALA10 – Boret tunnel 10.1
ALA10 – Boret tunnel 10.1
ALA11 – Boret tunnel 11.1
Landanlæg
Hovedforslag
Hovedforslag
Hovedforslag
Hovedforslag
Hovedforslag
Hovedforslag
405V
405Ø
405V
405Ø
405V
405Ø
405V
405Ø
Hovedforslag
Samlet anlægspris
(mia. kr.)
28,31
22,23
20,25
25,35
28,59
27,66
25,95
25,85
24,79
24,69
35,59
35,49
34,10
34,00
25,59
Tabel 1: Oversigt over mulige løsningskombinationer
(BYG61 betonindeks 2024K1,136,76 og Vejindeks 2024K1, 138,76)
Den eksterne kvalitetssikring har fået til opgave at vurdere trafikberegninger, tekniske og kon-
struktionsmæssige forhold omkring anlæggelsen af den faste forbindelse, miljø- og naturfor-
hold, anlægsbudget, samfundsøkonomi samt risikovurdering.
1.2 Opsamling: Vurderinger
Dette afsnit sammenfatter kvalitetssikringens vurderinger fra hvert af de gennemgåede områ-
der/temaer.
Tekniske løsninger
Der er i forbindelse med den eksterne kvalitetssikrings gennemgang af de tekniske løsninger
ikke fundet forhold, der har væsentlig betydning for, hvorvidt forundersøgelsen er gennemført
i henhold til relevant lovgivning. Den eksterne kvalitetssikring vurderer, at de tekniske løsnin-
ger er realistiske og tilstrækkeligt afdækket i forhold til projektets kommissorium og stadie. De
forhold, der fremhæves i det følgende, er forhold, der med fordel kan inddrages i det videre
arbejde, hvis projektet godkendes til næste fase.
I forhold til kyst-kystdelens nuværende geotekniske undersøgelsesgrundlag anbefaler
den eksterne kvalitetssikring, at der enten før eller som led i projektets eventuelt næste
fase gennemføres yderligere geotekniske og geofysiske undersøgelser for at mindske
usikkerheden omkring jordbundsforholdene.
I forhold til de brotekniske løsninger anbefaler den eksterne kvalitetssikring, at en
række forhold tydeliggøres herunder valget af placeringen af pælehætter i vandsøjlen
og vurderingen af skibsstødspåvirkning på pæle og pælehætter.
4
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
I forhold til de tunneltekniske løsninger, hvor der ikke er udarbejdet et projekteringsno-
tat, da relevante referencer vurderes tilstrækkelige, anbefaler den eksterne kvalitets-
sikring, at grundlaget bør udbygges i forbindelse med det videre projektforløb.
I forhold til de vejtekniske løsninger vurderer den eksterne kvalitetssikring, at der er et
par usikkerheder i de valgte vejtekniske løsninger, som bør undersøges nærmere i
eventuelt senere projektfaser.
Trafikale analyse
Der er i forbindelse med den eksterne kvalitetssikrings gennemgang af den trafikale analyse
ikke fundet forhold, der har væsentlig betydning for, hvorvidt forundersøgelsen er gennemført
i henhold til relevant lovgivning. Den eksterne kvalitetssikring vurderer, at trafik- og kapaci-
tetsberegninger er realistiske, metodisk gyldige, baseret på solide forudsætninger og repræ-
senterer en detaljeringsgrad, som forventes af en forundersøgelse. Det forhold, der fremhæ-
ves i det følgende, er et forhold, der med fordel kan inddrages i det videre arbejde, hvis pro-
jektet godkendes til næste fase.
Den eksterne kvalitetssikring anbefaler, at trafikberegningerne detaljeres yderligere i næ-
ste fase, hvis projektet bliver godkendt hertil, da der er en tendens til, at trafikken er over-
vurderet i de screeningsberegninger, hvor den trafikreducerede takst er anvendt, og der-
med også en risiko for, at nogle af de krydsanlæg, der indgår i projektet, kan være overdi-
mensioneret.
Miljø- og naturforhold
Der er i forbindelse med den eksterne kvalitetssikrings gennemgang af miljø- og naturforhold
ikke fundet forhold, der har væsentlig betydning for, at forundersøgelsen er gennemført i hen-
hold til relevant lovgivning. Den eksterne kvalitetssikring vurderer, at miljø- og naturforholdene
er realistiske og metodisk gyldige. De forhold, der fremhæves i det følgende, er forhold, der
med fordel kan inddrages i det videre arbejde.
Den eksterne kvalitetssikring anbefaler at miljøvurderingerne i denne fase sammenfattes
for at skabe et overblik over kritiske forhold.
Den eksterne kvalitetssikring anbefaler, at terminologi og struktur i denne fase ensrettes
for at undgå misforståelser om formelle miljøvurderinger.
Den eksterne kvalitetssikring anbefaler, at vurderinger af bestemte arter og vandkvalitet
samt påvirkning af undervandsstøj og påvirkning af flagermus inkluderes i en potentiel
senere fase.
Anlægsbudgettet
Der er i forbindelse med den eksterne kvalitetssikrings gennemgang af anlægsbudgetterne til
projektet generelt ikke fundet forhold, der har væsentlig betydning for, hvorvidt forundersøgel-
sen er gennemført i henhold til relevant lovgivning. De forhold, der fremhæves i det følgende,
er forhold, der med fordel kan inddrages i det videre arbejde, hvis projektet godkendes til
næste fase.
Kyst-kystanlægget
Den eksterne kvalitetssikring anbefaler, at mulighederne for genanvendelsen af Fe-
mern Bælt-projektets tunnelelementfabrik i Rødbyhavn og de mulige besparelser ved
brug af fabrikken undersøges nærmere, skulle projektet blive godkendt til næste fase.
5
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Landanlægget
Den eksterne kvalitetssikring anbefaler, at der skabes transparens om tilgangen til op-
gørelse og beregning af projektering, tilsyn og administration (PTA) på tværs af det
samlede projekt, så det er muligt at få overblik over, hvad der er indgår i PTA på hen-
holdsvis kyst-kystdelen og på opgraderingen af rute 8 og 43.
Samlet anlægsoverslag
Den eksterne kvalitetssikring anbefaler, at det i en potentiel kommende fase sikres, at
det anvendte indeks fremgår tydeligt og med korrekt benævnelse på alle anlægsbud-
getterne.
Den eksterne kvalitetssikring bemærker, at detaljeringsniveauet i de udarbejdede an-
lægsbudgetter varierer, hvor anlægsoverslaget for vejanlæg fremlagt af Vejdirektoratet
er markant mere detaljeret end anlægsbudgettet for kyst-kystdelen fra Sund & Bælt.
Den eksterne kvalitetssikring anbefaler, at der i en eventuel videre proces er opmærk-
somhed på at få udbygget kyst-kystanlæggets grundlag.
Den eksterne kvalitetssikring anbefaler, at der fremadrettet anvendes en ensartet de-
finition og beregningsmetode til PTA. For kyst-kystanlægget beregnes PTA som 12 %
af de samlede anlægsudgifter, mens PTA på landanlægget beregnes som 18 % af det
samlede anlægsoverslag inkl. PTA. Forskellen skyldes således dels, at der anvendes
forskellige definition og opgørelsesmetoder til fastsættelsen af PTA-satsen og dels at
PTA beregnes forskelligt. Den eksterne kvalitetssikring vurderer, at begge metoder er
gyldige, men anbefaler en ensretning for at sikre gennemsigtighed og konsistens.
Samfundsøkonomi
Der er i forbindelse med den eksterne kvalitetssikrings gennemgang af samfundsøkonomien
for projektet generelt ikke fundet forhold, der har væsentlig betydning for, hvorvidt forunder-
søgelsen er gennemført i henhold til relevant lovgivning. De forhold, der fremhæves i det føl-
gende, er derudover forhold, der med fordel kan inddrages i det videre arbejde, hvis projektet
godkendes til næste fase.
Den eksterne kvalitetssikring bemærker, at projektet ikke er samfundsøkonomisk ren-
tabelt, hvilket betyder, at der bør foreligge ikke-økonomiske argumenter for, hvorfor
projektet skal gennemføres som planlagt.
Den eksterne kvalitetssikring anbefaler, at der som led i en eventuelt næste fase er
fokus på landanlæggets kapacitet, og at mulige besparelser i den forbindelse under-
søges. Det bemærkes dog, at landanlægget udgør en mindre del af det samlede anlæg
og en eventuel besparelse derfor ikke vil medføre, at det samlede projekt ville blive-
samfundsmæssigt rentabelt.
Risikovurdering
Der er i forbindelse med den eksterne kvalitetssikrings gennemgang af de risikoprægede dele
af projektet generelt ikke fundet forhold, der har væsentlig betydning for, hvorvidt forundersø-
gelsen er gennemført i henhold til relevant lovgivning. De forhold, der fremhæves i det føl-
gende, er derudover forhold, der med fordel kan inddrages i det videre arbejde, hvis projektet
godkendes til næste fase.
6
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Kyst-kystanlæg
Den eksterne kvalitetssikring bemærker, at usikkerheden i det geotekniske grundlag
udgør et særligt risikobetonet område, og anbefaler, at der fokuseres på at styrke det
geotekniske undersøgelsesgrundlag. Dette kan med fordel gøres forud for en eventuel
næste fase, for at styrke beslutningsgrundlaget for projektet.
Landanlæg
Den eksterne kvalitetssikring anbefaler, at Vejdirektoratet ligeledes udarbejder et notat
eller anden dokumentation, der kan deles med den eksterne kvalitetssikring, hvor der
gives en konkret begrundelse for anvendelsen af defaultrisici på alle projekter.
Den eksterne kvalitetssikring påpeger, at det er god praksis at opsplitte risici, så de
enkelte elementer i risikoen fremstår konkrete.
Den eksterne kvalitetssikring anbefaler, at der i en eventuelt næste fase bør vurderes,
om projektet kan gennemføres med en lavere budgetsikkerhed. Den relativt høje bud-
getsikkerhed skyldes dels at kun de væsentligste risici er kvantificeret og dels at risi-
koreserven i et fase 1 projekt er højere. Budgetsikkerheden vil ofte være lavere i fase
2, hvor både projektering og fastlæggelse af anlægsoverslaget er mere fremskreden,
flere risicis er kvantificeret og korrektionstillæget er mindre.
Samlet risikovurdering
Den eksterne kvalitetssikring anbefaler, at der i forundersøgelsen udarbejdes en sam-
let fremstilling af risici, der understøtter et tværgående og helhedsorienteret overblik
over risici for det samlede projekt, samt at der i projektets eventuelle næste fase udar-
bejdes en samlet risikoanalyse med ensartet fremstilling og metodisk fremgangsmåde
på tværs af områderne.
1.3 Konklusion: Ingen vægtige forhold
PwC har sammen med NIRAS gennemført en ekstern kvalitetssikring af forundersøgelsen af
en fast forbindelse mellem Als og Fyn for Transportministeriet.
På baggrund af den eksterne kvalitetssikring er PwC og NIRAS ikke blevet bekendt med væg-
tige grunde til, at der ikke bør træffes beslutning om at gå videre med projektet på baggrund
af det af Sund & Bælt og Vejdirektoratet udarbejdede projektgrundlag, herunder i forhold til
anlægsbudgettet, risikovurderingen og tidsplanen. Den eksterne kvalitetssikring har omfattet
de i Akt 16 af 24. oktober 2006 om ny anlægsbudgettering oplistede fokusområder (jf. afsnit 3
nedenfor).
Den eksterne kvalitetssikring er baseret på en gennemgang af anlægsmyndighedens projekt-
grundlag i overensstemmelse med Terms of Reference for opgaven.
I forhold til det videre projekt bemærker PwC og NIRAS følgende forhold, som der bør være
særligt fokus på:
At grundlaget for særligt kyst-kystanlægget udbygges, herunder både det geotekniske
undersøgelsesgrundlag, detaljeringsgraden i anlægsbudgettet og risikovurderingen
At sikre en ensartet og samlet fremstilling af de to projektdele baseret på samme me-
todiske fundament særligt i relation til anlægsoverslag og risikoanalyse.
7
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
2. Vurdering af de tekniske løsninger
Formålet med dette kapitel er at foretage en vurdering af de tekniske løsninger, der indgår i
de enkelte linjeføringsforslag og i landanlægget.
2.1 Gennemførte vurderinger
Vurderingen er gennemført ved, at den eksterne kvalitetssikring ved kritisk stillingtagen har
forholdt sig til, hvorvidt:
de foreslåede løsninger er realistiske
de foreslåede løsninger er tilstrækkeligt afdækket i forhold til projektets nuværende
stadie og undersøgelsens kommissorie
de valgte løsninger er korrekt afspejlet i prissætningen i anlægsbudgetterne.
Vurderingen er gennemført på baggrund af gennemgang af tilgængelige tekniske dokumenter
og relevant baggrundsmateriale samt supplerende oplysninger fra Vejdirektoratet, Sund &
Bælt og deres tekniske rådgivere, jf. materialelisten i afsnit 8.2.
2.2 Niveau og afklaringsstade
Kvalitetssikringen er foretaget på grundlag af det foreliggende materiale, herunder beskrivel-
ser af tekniske forhold, forudsætningsnotat, tekniske rapporter, tegninger, trafiksikkerhedsre-
vision mv., jf. materialelisten i afsnit 8.2. Alle foretagne vurderinger er afgivet under forudsæt-
ning af, at der fremadrettet ikke sker ændringer i forundersøgelsens projektgrundlag med be-
tydning for beslutningsgrundlagets kvalitet og anlægsoverslagets indhold.
Projektmaterialet vurderes samlet set at være på samme niveau og afklaringsstadie som set
ved tidligere projekter, hvilket er det niveau, der kan forventes ved en forundersøgelse.
Der er i forbindelse med den eksterne kvalitetssikrings gennemgang af de tekniske dele af
projektet generelt ikke fundet forhold, der har væsentlig betydning for, hvorvidt de tekniske
løsninger er realistiske og tilstrækkeligt afdækket. De forhold, der fremhæves i det følgende,
er derudover forhold, der med fordel kan inddrages i det videre arbejde, hvis projektet god-
kendes til næste fase.
2.3 Teknisk vurdering af forslagene
Den eksterne kvalitetssikring har på baggrund af gennemgangen af det foreliggende materiale
evalueret alle de fremsatte forslags tekniske karakter. I det følgende gennemgås den eksterne
kvalitetssikrings væsentligste bemærkninger til projektets geotekniske, brotekniske, tunneltek-
niske, vejtekniske og afvandingstekniske løsninger.
Geotekniske løsninger
Det geotekniske grundlag i forundersøgelsens kyst-kystdel er generelt relativt overordnet, da
der ikke er foretaget konkrete undersøgelser, som for eksempel boringer i de enkelte tracéer.
Det skyldes, at de geotekniske undersøgelser er omkostningstunge og derfor først vil blive
inddraget i en projektering, hvor der er taget stilling til, om man ønsker at arbejde videre med
projektet. Den eksterne kvalitetssikring vurderer, at det er nødvendigt at udføre geotekniske
boringer for at afklare uklarheder fra de seismiske undersøgelser, herunder bløde gytje- og
postglaciale lag, forekomst af paleogen ler (Lillebæltler), og jordbundsforhold, hvor seismikken
ikke kan tolkes. Desuden er plastisk ler udbredt i regionen og afgørende at få klarlagt, da det
påvirker anlægstekniske løsninger og projektøkonomien.
8
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Sund & Bælt oplyser, at de er enige i, at det geotekniske grundlag skal udbygges. Forunder-
søgelserne er udført på baggrund af begrænsede geologiske og geotekniske informationer.
Energinet gennemførte i 2014 shallow geofysiske undersøgelser for to mulige kabelruter, som
omfattede 16 vibrocore boringer. Indtil 2023 var dette den eneste geologiske/geotekniske in-
formation i området. Som led i forundersøgelsen er en geologisk model udarbejdet, men den
er usikker på grund af “shallow gas” og manglende boringer til kalibrering.
Desuden oplyses det, at forekomsten af gas i de øverste marine og organisk-holdige sedi-
menter medfører usikkerhed i lagtykkelsen, som er tolket konservativt. For at vurdere kapaci-
teten af pælene til broforbindelserne er styrke- og stivhedsparametre bestemt ud fra geotek-
niske undersøgelser i det sydlige Lillebælt og Lillebælt Syd Vindmøllepark.
Den eksterne kvalitetssikring anbefaler, at det geotekniske grundlag udbygges enten før eller
som led i projektets næste fase, hvis det bliver godkendt hertil.
Brotekniske løsninger
Der er fremsat to skråstagsbrosløsninger og en kombineret sænketunnel og bjælkebro for
forbindelsen mellem Als og Fyn.
Generelt vurderes de brotekniske løsninger at være realistiske og tilstrækkeligt afdækket. Den
eksterne kvalitetssikring har stillet spørgsmål til en række brotekniske valg, som Sund & Bælt
har begrundet yderligere, og som de har oplyst vil blive tydeliggjort enten som led i forunder-
søgelsen eller i projektets næste eventuelle fase. Den eksterne kvalitetssikring vurderer, at
den valgte løsning er realistisk og tilstrækkeligt afdækket i denne fase og er enig i, at det er
hensigtsmæssigt at uddybe. Det gælder nedenstående:
Effektive bredder, hvor den eksterne kvalitetssikring har bemærket, at der i projekte-
ringsnotatet er afvigelser fra bredderne i “Notat - Screening af tværsnit”. Sund & Bælt
har oplyst, at screeningsnotatet vil blive opdateret, så begrundelsen fremgår mere ty-
deligt.
Tværsnit, der beskrives under Design Basis i projekteringsnotatet. Her bemærker den
eksterne kvalitetssikring, at der ikke inkluderes en forklaring på, hvorfor disse tværsnit
er anderledes end de bredder, som screeningen har vist er nødvendige for et accep-
tabelt sikkerhedsniveau. Sund & Bælt har oplyst, at screeningsnotatet vil blive opdate-
ret, så begrundelsen for valg af tværsnitsbredder fremgår mere tydeligt.
Valget af placeringen af pælehætter i vandsøjlen, der er begrundet med æstetiske år-
sager. Den eksterne kvalitetssikring har sat spørgsmålstegn ved, om der i denne fase
bør vælges løsninger af æstetiske årsager, som samtidig øger risikoen for skibskolli-
sion. Sund & Bælt har oplyst, at de i en eventuel senere fase af projektet vil tydeliggøre,
hvordan skibsstødsrisici kan reduceres ved at udforme pælehætterne mere hensigts-
mæssigt.
Vurdering af skibsstødspåvirkning på pæle og pælehætter, hvor der er udarbejdet de-
taljerede undersøgelser ved forskellige geotekniske forudsætninger. Den eksterne
kvalitetssikring vurderer, at der ligeledes bør findes en vurdering af, hvordan broover-
bygningen kan håndtere disse flytninger af understøtningerne ved skibsstød. Sund &
9
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Bælt har oplyst, at de i en eventuel senere fase af projektet vil tydeliggøre, hvordan
skibsstødslasten på overbygningen er behandlet.
Tunneltekniske løsninger
Der er fremsat otte tunnelløsninger, herunder både sænketunnel, boret tunnel og en kombi-
neret sænketunnel og bjælkebro for forbindelsen mellem Als og Fyn.
Den eksterne kvalitetssikring bemærker, at der ikke er udarbejdet et projekteringsnotat for
tunnelløsningerne, hvilket Sund & Bælt forklarer skyldes, at relevante referencer var tilstræk-
kelige til at dokumentere gennemførbarheden og anlægsomkostningerne. Den eksterne kva-
litetssikring er enig heri, i betragtning af forundersøgelsens stade, men bemærker, at det tun-
neltekniske grundlag bør udbygges i forbindelse med det videre projektforløb.
Vejtekniske løsninger
Der er fremsat tre forslag til opgraderingen af rute 8 og 43 på Als og Fyn:
1) Hovedforslag, hvor rute 43 og rute 8 opgraderes til en 2+1-motortrafikvej med en ha-
stighedsgrænse på 90 km/t
2) Alternativ hovedforslag, hvor rute 43 og rute 8 opgraderes til 2+1-landevej og igennem
byer opgraderes til 2 spor med en hastighedsgrænse på 80 km/t
3) Nordgående alternativ 405Ø og 405V: Rute 405 opgraderes med både omfartsveje og
udretninger med enten østgående strækning (405Ø) eller vestgående strækning
(405V) rundt om Svenstrup.
Generelt vurderes de vejtekniske løsninger at være realistiske og tilstrækkeligt afdækket.
Den eksterne kvalitetssikring har stillet spørgsmål til en række vejtekniske valg, som Vejdi-
rektoratet har begrundet yderligere.
Den eksterne kvalitetssikring bemærker, at der er et par usikkerheder i de valgte vejtekniske
løsninger, som bør undersøges nærmere i eventuelle senere projektfaser. Det gælder:
Strækningen ved Fåborg (tilvalg). Den eksterne kvalitetssikring vurderer, at en vej nord
om Fåborg vejteknisk er den bedste løsning for trafikafvikling og fremkommelighed.
Vejdirektoratet har oplyst, at de er enige, men begrunder den valgte løsning med, at
vejen nord om Fåborg ville være dyrere og inkludere komplicerede omlægningen af
vejadgangene til virksomheder ved Mørkebjergvej. Vejdirektoratet oplyser desuden, at
en vej i åbent land ikke stemmer overens med kommissoriets målsætning om opgra-
dering af eksisterende veje og vil kræve arealmæssige inddragelser. Den eksterne
kvalitetssikring anbefaler, at den valgte løsning genvurderes i en eventuel næste fase.
Fly-under ved Fåborg, hvor den eksterne kvalitetssikring vurderer, at et signalreguleret
T-kryds umiddelbart ville være tilstrækkelig. Vejdirektoratet har oplyst, at en fly-under
er valgt for at håndtere både trafikken mellem rute 43 og rute 8 samt den store nord-
sydgående (pendler-)trafik. Et T-kryds kan ifølge Vejdirektoratet håndtere trafikstrøm-
mene, men en fly-under vil give bedre flow og er nødvendig hvis den nord-sydgående
trafik vil opprioriteres. Vejdirektoratet er enig med den eksterne kvalitetssikring i, at
løsningen bør genbesøges i en senere fase, hvis projektet bliver godkendt hertil.
De tre rastepladser på strækningen, hvor det i forundersøgelsen ikke er detaljeret, om
de kan bibeholdes i forhold til svingbaner og indfletning. Da det er en forundersøgelse,
10
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
er rastepladserne blot forudsat opretholdt, men ombygget til den nye vej. Rasteplad-
serne og ind- og udkørselsforhold bør detaljeres i en eventuel næste projektfase.
Underføring af Køllebergvej, hvor den eksterne kvalitetssikring vurderer, at det kræver
en større vejomlægning, og foreslås derfor ført direkte sammen med Fåborgvej for at
undgå T-kryds. Vejdirektoratet har oplyst, at forslaget tilføjes i den vejtekniske rapport,
men detaljeres ikke og anbefales genbesøgt i en eventuel senere projektfase.
Sidevej Fåborgvej i Hedes, der afbrydes. Her vurderer den eksterne kvalitetssikring,
at det ville være hensigtsmæssigt at etablere en stitunnel for bløde trafikanter mellem
Allested og Heden, alternativt en stiunderføring ved Hedenvej i nord. Vejdirektoratet
har oplyst, at forslaget tilføjes i den vejtekniske rapport, men detaljeres ikke og anbe-
fales genbesøgt i en senere projektfase, hvis projektet bliver godkendt hertil.
Afvandingstekniske løsninger
Den eksterne kvalitetssikring har stillet spørgsmål til, om vandløbsomlægningen (Vadbæk) i
st. 104+800 er medtaget i anlægsoverslaget og miljøvurderingen. Vejdirektoratet har oplyst,
at denne udskiftes til en B1 (Våd) faunapassage, og at den er med i anlægsoverslaget og
beskrevet i miljøvurderingsrapporten. På den baggrund vurderer den eksterne kvalitetssikring,
at den valgte løsning er realistisk og tilstrækkeligt afdækket.
2.4 Opsamling
Den eksterne kvalitetssikring har gennemgået projektets tekniske dokumenter og evalueret
de foreslåede løsninger inden for geo-, bro-, tunnel-, vejteknik og afvanding. Den eksterne
kvalitetssikring vurderer, at de tekniske løsninger er realistiske og tilstrækkeligt afdækket i
forhold til projektets kommissorium og projektstadie, men bemærker en række opmærksom-
hedspunkter, som bør inkluderes i det videre arbejde, hvis projektet godkendes til næste fase.
Projektets nuværende geotekniske undersøgelsesgrundlag har en begrænset detaljerings-
grad og inkluderer ikke undersøgelser og boringer i tracéerne samt undersøgelser af plastisk
ler og forekomsten af gas i sedimenter. Dette skaber usikkerhed om jordbundsforholdene.
Den eksterne kvalitetssikring anbefaler, at det geotekniske grundlag udbygges enten før eller
som led i projektets eventuelt næste fase.
For de brotekniske løsninger vurderer den eksterne kvalitetssikring, at der er en række forhold,
som bør tydeliggøres i en eventuelt næste fase, herunder valget af placeringen af pælehætter
i vandsøjlen og vurderingen af skibsstødspåvirkning på pæle og pælehætter.
For de tunneltekniske løsninger er der ikke udarbejdet et projekteringsnotat, da relevante re-
ferencer vurderes tilstrækkelige. Den eksterne kvalitetssikring er enig heri, men bemærker, at
det tunneltekniske grundlag bør udbygges i forbindelse med det videre projektforløb.
For de vejtekniske løsninger vurderer den eksterne kvalitetssikring, at der er et par usikkerhe-
der i de valgte vejtekniske løsninger, som bør undersøges nærmere i eventuelt senere pro-
jektfaser.
For de afvandingstekniske løsninger har den eksterne kvalitetssikring ikke yderligere bemærk-
ninger.
11
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
3. Vurdering af den trafikale analyse
Formålet med dette kapitel er at foretage en teknisk vurdering af de trafikberegninger, som
danner grundlag for vurderingen af fremkommelighed på selve projektstrækningen, kapaci-
tetsvurderinger i kryds samt den samfundsøkonomiske analyse.
Trafikberegningerne er baseret på trafikmodelberegninger fra Grøn Mobilitets Model (GMM) i
projektår 2040. GMM er en videreudvikling af Landstrafikmodellen.
3.1 Gennemførte vurderinger
Vurdering af trafikmodelberegninger og kapacitetsanalyser er gennemført ved, at den eks-
terne kvalitetssikring ved kritisk stillingtagen har forholdt sig til, hvorvidt:
de bagvedliggende modelberegningsforudsætninger er robuste og valide (fx data-
grundlag og influensvejnettets udstrækning)
trafikmodelresultaterne (trafiktallene) vurderes værende rationelle og realistiske
trafikspring, overflytning af trafik samt tidsbesparelser er sandsynliggjort efter aner-
kendt faglig tilgang.
3.2 Niveau og afklaringsstade
Den eksterne kvalitetssikring har vurderet niveauerne for de trafikale effekter og indbyrdes
sammenhænge, samt hvorvidt de korrekte trafikale effekter er anvendt i den samfundsøkono-
miske analyse. Det konstateres, at den trafikale analyse, herunder overflytning af trafik samt
tidsbesparelser, er i overensstemmelse med sædvanlig praksis og baserer sig på solide for-
udsætninger.
De foretagne vurderinger er afgivet under en forudsætning om, at der ikke fremadrettet sker
ændringer i forundersøgelsens projektgrundlag, som har betydning for beslutningsgrundlagets
kvalitet og indholdet af trafikberegningerne.
Projektmaterialet vurderes samlet set at være på samme niveau og afklaringsstade som set
ved tidligere projekter, hvilket er det niveau, der med rette kan forventes for en forundersø-
gelse. Der er ikke i forbindelse med den eksterne kvalitetssikrings gennemgang af de trafikale
dele af projektet fundet vægtige forhold, der taler imod at fremlægge projektet til politisk be-
handling. De forhold, der fremhæves i det følgende, er således udelukkende forhold, der med
fordel kan inddrages i det videre arbejde, hvis projektet godkendes til næste fase.
3.3 Vurdering af trafikberegningerne
Den eksterne kvalitetssikring har gennemgået den udleverede trafikanalyse og konstaterer, at
den trafikale analyse er i overensstemmelse med sædvanlig praksis og baserer sig på nuvæ-
rende forhold, besluttede projekter og byplanmæssige forudsætninger. Den eksterne kvali-
tetssikring har konstateret enkelte forhold til de foreliggende trafik- og kapacitetsberegninger
for opgraderingen af rute 8 på Als og rute 43 på Fyn, som projektet bør have fokus på, hvis
projektet godkendes til næste fase.
Strækningsbelastninger
Der fremgår forskellige strækningsbelastninger i baggrundsrapporterne. Den første fra den
indledende fase af forundersøgelsen, som er baseret på screeningsberegninger, fra før pro-
jektstrækningen blev fastlagt. Efter fastlæggelse af projektstrækningen er der igen udført
12
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
trafikmodelberegninger, som varierer fra de indledende screeningsberegninger. Vejdirektora-
tet oplyser, at man har fastholdt brugen af tallene fra den indledende fase, da det blev vurde-
ret, at der var en så lidt forskel på trafiktallene, at det ikke var nødvendigt at opdatere kapaci-
tetsnotatet. Vejdirektoratet oplyser, at dette som led i forundersøgelsen vil blive beskrevet
mere tydeligt i den foreliggende dokumentation. Den eksterne kvalitetssikring har ikke set de
opdaterede beskrivelser.
Modelopdatering
Fremskrivning af bilejerskab i GMM til projektår 2040 beregnes proportionalt baseret på 2007-
2019, hvilket er en periode med en væsentlig udvikling. Dette kan have betydning for model-
resultaterne i korridoren og deraf også den samfundsøkonomiske analyse. Vejdirektoratet
nævner, at der p.t. er igangsat en større modelopdatering af GMM, hvor metoden til, hvordan
det fremtidige bilejerskab skal beregnes, også indgår.
3.4 Vurdering af kapacitetsberegningerne
Den eksterne kvalitetssikring har gennemgået den udleverede tekniske baggrundsrapport.
Kapacitetsberegningerne for de kryds, der indgår i forundersøgelsen, bygger ligeledes på de
indledende trafikmodelberegninger fra GMM for at sikre et ensartet trafikalt grundlag.
Den eksterne kvalitetssikring konstaterer, at kapacitetsberegningerne er foretaget med afsæt
i de indledende screeningsberegninger og således ikke den endelige fastlagte projektstræk-
ning. Som nævnt oplyser Vejdirektoratet, at man har fastholdt brugen af tallene fra den indle-
dende fase, da forskel på trafiktallene var meget lille, og at dette vil blive beskrevet mere
tydeligt i den foreliggende dokumentation. Den eksterne kvalitetssikring har ikke set de opda-
terede beskrivelser.
Den eksterne kvalitetssikring bemærker, at der er en tendens til, at trafikken er overvurderet i
screeningsberegningerne (for de beregninger, hvor den trafikreducerede takst er anvendt) for
nogle nedslag på strækningen, og deraf følgende, at kapacitetsberegningerne for disse ned-
slag er meget robuste. Dette giver en risiko for at nogle af de krydsanlæg, der indgår i projek-
tet, er overdimensioneret. Den eksterne kvalitetssikring anbefaler, at trafikberegningerne de-
taljeres yderligere i næste fase, hvis projektet bliver godkendt hertil.
3.5 Opsamling
På baggrund af ovenstående kvalitetssikring og den tekniske gennemgang af trafik- og kapa-
citetsberegninger vurderer den eksterne kvalitetssikring, at beregningerne er metodisk gyldige
og repræsenterer en detaljeringsgrad, som forventes af en forundersøgelse.
Projektet kan forventes at have en forbedret fremkommelighed i korridoren, som vurderes at
have en positiv betydning for trafiksikkerheden. De indledende screeningsberegninger har
dannet grundlag for kapacitetsberegninger og efterfølgende dimensionering af krydsanlæg-
gene. Den eksterne kvalitetssikring bemærker, at der er en tendens til, at trafikken er overvur-
deret i de screeningsberegninger, hvor den trafikreducerede takst er anvendt. Det medfører
en risiko for, at nogle af de krydsanlæg, der indgår i projektet, kan være overdimensioneret.
Den eksterne kvalitetssikring anbefaler, at trafikberegningerne detaljeres yderligere i næste
fase, hvis projektet bliver godkendt hertil.
13
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
4. Vurdering af miljø- og naturmæssige konsekvenser
Formålet med dette kapitel er at foretage en miljøfaglig vurdering af forundersøgelsens miljø-
vurderinger.
4.1 Gennemførte vurderinger
Vurderingen er gennemført ved, at den eksterne kvalitetssikring ved kritisk stillingtagen har
forholdt sig til, hvorvidt:
de miljøforhold, der indgår i forundersøgelsens kommissorium, er vurderet, og den
anvendte metode kan forsvares ud fra kommissoriets opstillede krav
de lovpligtige vurderinger vedrørende truede dyrearter og vandmiljø er foretaget og er
tilstrækkeligt detaljerede
de foreslåede løsningers påvirkning på den omkringliggende natur er tilstrækkeligt af-
dækket i forhold til projektets nuværende stadie.
Vurderingen er gennemført på baggrund af forundersøgelsen samt de til den eksterne kvali-
tetssikring udleverede rapporter vedrørende landskabsanalyse, Natura 2000-vurderinger og
vurdering af bilag IV-arter, jf. materialelisten i afsnit 8.2.
4.2 Niveau og afklaringsstade
Den eksterne kvalitetssikring er foretaget på grundlag af den foreliggende miljørapport og for-
undersøgelse. Alle foretagne vurderinger er afgivet under forudsætning af, at der fremadrettet
ikke sker ændringer i forundersøgelsens projektgrundlag, som har betydning for beslutnings-
grundlagets kvalitet og indholdet af anlægsoverslaget.
Projektmaterialet vurderes samlet set at være på samme niveau og afklaringsstadie som set
ved tidligere projekter, hvilket er det niveau, der kan forventes ved en forundersøgelse.
Der er i forbindelse med den eksterne kvalitetssikrings gennemgang af de miljøfaglige dele af
projektet generelt ikke fundet forhold, der har væsentlig betydning for, hvorvidt forundersøgel-
sen er gennemført i henhold til relevant lovgivning. De forhold, der fremhæves i det følgende,
er derudover forhold, der med fordel kan inddrages i det videre arbejde, hvis projektet god-
kendes til næste fase.
4.3 Vurdering af miljøforhold
Den eksterne kvalitetssikring har gennemgået kapitlerne i forundersøgelsen, som omhandler
miljø og natur. På baggrund af denne gennemgang har den eksterne kvalitetssikring evalueret
forslagenes miljømæssige karakter. I det følgende er væsentlige bemærkninger angivet.
Generelt for det samlede anlæg
For det samlede anlæg bemærkes det, at det kan være vanskeligt for en udenforstående,
læser at få et samlet overblik over kritiske miljøforhold ved den samlede projekt, inkl. alterna-
tiver, især for krydsning af Lillebælt. Den eksterne kvalitetssikring anbefaler, at der som led i
forundersøgelsen udarbejdes en selvstændig sammenfatning af de overordnede vurderinger
for de enkelte projektalternativer i forbindelse med offentliggørelse af materialet. Sund & Bælt
og Vejdirektoratet har oplyst, at dette er under udarbejdelse.
14
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Generelt for kyst-kyst
Den eksterne kvalitetssikring bemærker, at rapporten er velskrevet, og den afspejler, at der er
tale om en forundersøgelse. Rapportens struktur gør det vanskeligt for en læser at danne sig
et overblik, men den eksterne kvalitetssikring anerkender, at det kan være en vanskelig op-
gave, når så mange og forskelligartede alternativer er omfattet.
Derudover bemærker den eksterne kvalitetssikring, at der i gennemgangen af alternativerne
er fokus på internationale beskyttelseskrav. Natura 2000-vurderinger følger habitatreglerne,
mens bilag IV-arter og vandkvalitet følger miljøvurderingsloven, men havstrategi er ikke vur-
deret. Sund & Bælt medgiver, at havstrategi ikke er medtaget som en vurderingsparameter,
men at dette forhold er beskrevet i afsnit 11.2. Sund & Bælt oplyser, at der tilføjes et afsnit
vedrørende vandramme, dette i afsnit 4.4.
Marsvin og fødesøgende/trækkende flagermus til havs er ikke vurderet som bilag IV-arter.
Den eksterne kvalitetssikring bemærker, at langvarig overvågning af flagermus på havet kan
forventes som krav i forbindelse med en miljøkonsekvensvurdering for bro-alternativer. Sund
& Bælt anfører, at vurderingen af, om der er skade på arten eller bestanden må bero på en
vurdering af den økologiske funktionalitet af et yngle- eller rasteområde. Den eksterne kvali-
tetssikring er enig i dette udsagn og medgiver, at dette er foretaget. Udfordringen er i forhold
til overholdelse af artsfredningsbekendtgørelsens forbud mod "alle former for forsætlig ... drab"
af bilag IV-arter (§ 10 stk. 2). Dette er i de seneste afgørelser fra klagenævnene blevet tolket
som krav om en streng individbeskyttelse, også uden for yngle- og rasteområder, samtidigt
med, at der i afgørelserne er lagt til grund, at der er tale om et forsætligt drab, hvis menneske-
ligt anlagt infrastruktur giver anledning til død af et individ. Den eksterne kvalitetssikring anbe-
faler derfor, at dette undersøges nærmere i en eventuelt senere fase og at bilag IV-vurdering
af marsvin og flagermus på havet på det eksisterende vidensgrundlag bør overvejes ved pri-
oritering mellem projekter.
For projektområder på land er der ikke lavet feltundersøgelser af bilag IV-arter i forundersø-
gelsen, men inddraget observationer af bilag IV-arter baseret på eksisterende data. Den eks-
terne kvalitetssikring anbefaler ligeledes, at dette undersøges nærmere i en eventuelt senere
fase.
Natura 2000-områder - Kyst-kyst
Den eksterne kvalitetssikring vurderer, at Natura 2000-vurderingerne bør gennemgås for at
sikre, at de rette vurderinger anvendes for væsentlighedsvurdering. I afsnit 12.3.2 bruges en
vurdering, der hører til i en fuld Natura 2000-konsekvensvurdering. Sund & Bælt oplyser, at
der bevidst ud fra projektets nuværende stadie ikke er foretaget væsentlighedsvurderinger
eller konsekvensvurderinger, men lavet foreløbige vurderinger af påvirkninger af Natura 2000,
som kan ligne væsentlighedsvurderinger. Terminologien fra konsekvensvurderinger bruges
for at vurdere realiserbarhed. Sund & Bælt bemærker desuden, at der er lavet en vurdering
på forundersøgelsesniveau.
Den eksterne kvalitetssikring finder, at rapporten angiver, at der er lavet Natura 2000-vurde-
ringer. Den eksterne kvalitetssikring anbefaler, at teksten rettes til at tydeliggøre dette og be-
mærker, at en egentlig Natura 2000-konsekvensvurdering fortsat vil være nødvendig i en
eventuelt senere fase.
15
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Bilag IV-arter – Kyst-kyst
Den eksterne kvalitetssikring bemærker, at Flagermus, der trækker eller søger føde over ha-
vet, ikke er nævnt i forbindelse med bilag IV-arter i havmiljøet. Marine infrastrukturprojekter
kan påvirke flagermus, og dette bør vurderes i forundersøgelsen for at indgå i projektpriorite-
ringen. Sund & Bælt oplyser, at flagermus over land er beskrevet som bilag IV-arter til land,
og at flagermus ikke medtages pga. mangelfulde data, men at det skal indgå i en senere fase.
Ligeledes bemærker Sund & Bælt, at DN Sønderborgs registreringer er brugt, men ikke spe-
cifikt angivet som kilde. Sund & Bælt oplyser, at dette vil blive rettet.
Undervandsstøj – Kyst-kyst
Vurderinger af undervandsstøj følger de seneste guidelines fra 2022. Den eksterne kvalitets-
sikring anbefaler, at der formuleres, at nedramning af stålrør skal udføres med afværgetiltag,
der dæmper undervandsstøjen til et tilsvarende niveau som boblegardiner og Hydro Sound
Damper (HSD), så projektet ikke bliver låst til en dæmpningsmekanise, som måske slet ikke
er muligt at implementere i projektområdet. Sund og Bælt har oplyst, at dette vil blive tilrettet,
så det fremgår, at det endnu ikke er besluttet at anvende de specifikke metoder, men de bru-
ges som forudsætning i de videre vurderinger og i anlægsoverslaget.
Den eksterne kvalitetssikring bemærker endvidere, at afværgeforanstaltninger kun kan benyt-
tes i en fuld konsekvensvurdering, ikke i en Natura 2000-væsentlighedsvurdering. Ligeledes
skal der for Natura 2000 med marsvin gennemføres en konsekvensvurdering af støjdæm-
pende tiltag.
Generelt for vejanlæg på land
Den eksterne kvalitetssikring har bemærket, at rapporternes underoverskrift “Miljøvurdering”
kan give et indtryk af, at der er foretaget en formel miljøvurdering i henhold til miljøvurderings-
lovens bestemmelser, hvilket ikke er tilfældet i en forundersøgelsesfase. For at tydeliggøre
dette foreslår den eksterne kvalitetssikring ændringer i undertitel, indledende kapitler, kapitel-
overskrifter og formuleringer om potentielle virkninger. Den eksterne kvalitetssikring finder el-
lers rapporterne velstrukturerede og velskrevne.
Vejdirektoratet oplyser, at det præciseres i indledningen, at rapporterne er skitseprojekteringer
og forundersøgelsesrapporter, samt at terminologien justeres for tydelighedens skyld, og at
der følges op med en miljøkonsekvensvurdering, hvis projektet fortsætter til fase 2.
Bilag IV-arter – Vejanlæg på land
Vedrørende vurderingen af hasselmus på Fyn bemærker den eksterne kvalitetssikring, at der
savnes en vurdering af den potentielle påvirkning på områdets økologiske funktionalitet for
hasselmus for andre løsninger/lokaliteter på Fyn (ikke kun for en cut-and-cover-løsning ved
Svanninge Bakker). Det bemærkes yderligere, at data fra DN Sønderborgs overvågning af
flagermus på Als tilsyneladende ikke er inddraget i undersøgelsen. Den eksterne kvalitetssik-
ring anbefaler, at det overvejes, om de skal inddrages i en eventuelt senere fase.
Vejdirektoratet oplyser, at det undersøges, om der er et behov for tydeliggørelse, særligt for
hasselmus samt at DN Sønderborgs overvågning af flagermus på Als vil blive tilføjet rapporten
med forslag om, at det bør indgå i en eventuel senere miljøkonsekvensvurdering.
16
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Overfladevand og grundvand – Vejanlæg på land
Den eksterne kvalitetssikring har bemærket, at væsentlighedsvurderinger af overfladevand
samt grundvand bør foretages i forhold til aktuel tilstand og kvalitetsmålsætning, og der skal
redegøres for de tilstands- og kvalitetselementer, der ligger til grund. I en miljøkonsekvens-
vurdering skal tilstand dokumenteres for parametre med “ukendt tilstand”.
Vejdirektoratet har bemærket, at dette vil udføres i en senere projektfase, hvor konkrete vur-
deringer udføres efter aktuel viden og regelsæt, inkl. områder med “ukendt tilstand”. Dette
oplyser Vejdirektoratet er anført i rapporten ved hver vurdering. Vejdirektoratet oplyser, at
også recipienter, der ikke kan anvendes, vil kunne indgå i undersøgelser i en senere projekt-
fase.
Den eksterne kvalitetssikring erklærer sig enige i metodefrihed i forundersøgelser, men påpe-
ger, at der er en risiko ved ikke at vurdere påvirkningen af vandforekomster efter indsatsbe-
kendtgørelsens praksis.
4.4 Opsamling
Den eksterne kvalitetssikring har gennemgået miljø- og naturkapitlerne i forundersøgelsen og
evalueret forslagene. Den eksterne kvalitetssikring bemærker, at det kan være en udfordring
for læsere at få et overblik over kritiske miljøforhold, og foreslår en sammenfatning af vurde-
ringerne. Sund & Bælt og Vejdirektoratet har oplyst, at dette er under udarbejdelse.
Den eksterne kvalitetssikring anbefaler generelt set, at miljøvurderingerne sammenfattes i
denne fase for at skabe et overblik over kritiske forhold og at forundersøgelsens rapporter
præciseres for at undgå misforståelser om formelle miljøvurderinger. Der mangler vurderinger
af visse arter og vandkvalitet, som bør inkluderes i senere faser. Det er den eksterne kvali-
tetssikrings vurdering, at der er behov for at justere terminologi og struktur for at undgå for-
veksling med miljøvurderingsrapporter.
For kyst-kystdelen anbefaler den eksterne kvalitetssikring, at vurdering af havstrategi, marsvin
og fødesøgende/trækkende flagermus til havs bør undersøges nærmere i en eventuelt senere
fase.
For landanlæg anbefaler den eksterne kvalitetssikring, at vurdering af den potentielle påvirk-
ning på hasselmus og flagermus udbygges, samt at vurderinger af påvirkninger på overflade-
vand og grundvand bør tage udgangspunkt i aktuel tilstand og kvalitetsmålsætninger. Disse
anbefalinger er tiltænkt en eventuel fase 2-undersøgelse.
17
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
5. Vurdering af anlægsbudgettet og forudsætninger
Formålet med dette kapitel er at præsentere den eksterne kvalitetssikrings vurdering af an-
lægsmyndighedens anlægsbudget.
5.1 Gennemførte vurderinger
Vurderingen er gennemført ved, at den eksterne kvalitetssikring ved kritisk stillingtagen har
forholdt sig til, om forudsætningerne er tilstrækkeligt dokumenteret og realistiske, samt om
metoderne følger retningslinjerne i Ny Anlægsbudgettering. Desuden vurderes det, om der
regnes rigtigt i de anlægsoverslag, der udarbejdes.
Vurderingen er gennemført ved:
at gennemgå dokumentation for enhedspriser og mængder samt interne referencer i
regneark til anlægsoverslagene
uddybende gennemgang af områder, der efter den eksterne kvalitetssikrings vurde-
ring er særligt risikobetonede grundet omkostningsstørrelse, erfaringsbaserede usik-
kerhedsfaktorer og mangel på interne referencer i anlægsoverslaget
stikprøvegennemgang af priser og mængder med udgangspunkt i risikobetonede
budgetposter, herunder PTA.
Vurderingen er gennemført på baggrund af de udarbejdede anlægsbudgetter og supplerende
information, jf. materialelisten i afsnit 8. Gennemgangen er suppleret af afklaringsmøder med
Sund & Bælt og Vejdirektoratet.
5.2 Niveau og afklaringsstade
Den eksterne kvalitetssikring er foretaget på grundlag af fremsendte anlægsoverslag og for-
undersøgelse. Alle foretagne vurderinger er afgivet under forudsætning af, at der fremadrettet
ikke sker ændringer i forundersøgelsens projektgrundlag, som har betydning for beslutnings-
grundlagets kvalitet og indholdet af anlægsoverslaget.
Den eksterne kvalitetssikring har for kyst-kystforbindelsen fokuseret på tre løsninger, der dæk-
ker over de forskellige typer (bro, sænketunnel, boret tunnel). Det gælder ALA01, ALA02 og
ALA11. For vejanlægget har den eksterne kvalitetssikring fokuseret på hovedforslaget.
Projektmaterialet vurderes samlet set at være på samme niveau og afklaringsstadie som set
ved tidligere projekter, hvilket er det niveau, der kan forventes ved en forundersøgelse.
Der er i forbindelse med den eksterne kvalitetssikrings gennemgang af anlægsbudgetterne til
projektet generelt ikke fundet forhold, der har væsentlig betydning for, hvorvidt forundersøgel-
sen er gennemført i henhold til relevant lovgivning. De forhold, der fremhæves i det følgende,
er forhold, der med fordel kan inddrages, hvis projektet godkendes til næste fase.
5.3 Vurdering af budgetoverslag
Dette afsnit præsenterer en vurdering af budgetoverslagene, herunder en vurdering af, om
budgettet opfylder kravene i Ny Anlægsbudgettering af januar 2024. Projektet består af to
områder: kyst-kyst, der er fremsat af Sund & Bælt, og landanlæg, som er fremsat af Vejdirek-
toratet. Gennemgangen af anlægsoverslagene er derfor ligeledes opdelt herefter efterfulgt af
en samlet vurdering på det samlede anlægsbudget.
18
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
5.3.1 Kyst-kyst
På kyst-kystdelen er der udarbejdet 9 anlægsoverslag. Disse fremgår af tabel 13 i afsnit 8.4.
I tabel 2 nedenfor er de tre alternativer, der er fokuseret på i den eksterne kvalitetssikring,
fremstillet. Disse tre alternativer omfatter en sænketunnel (ALA01), skråstagsbro (ALA02) og
en boret tunnel (ALA11).
For hvert løsningsforslag til forbindelsen mellem Als og Fyn er der udregnet et anlægsoverslag
i henhold til erfaringspriser og referenceprojekter. Sund & Bælt har fremsendt bagvedliggende
dokumentation for eventuelle afvigelser fra erfaringspriser og referenceprojekter samt andre
korrektioner.
Anlægsoverslag
Længde kyst-kyst (km)
Sænketunnel
Boret tunnel
Cut&Cover
Rampe
Infrastruktur i alt
Dæmning
Bjælkebro
Skråstagsbro
Fundament
Dæk
Pylon
Bropille
Konstruktion i alt
Miljøtiltag
Samlet kyst-kyst
Ilandføring
Anlægsudgifter i alt
PTA (12 % på kyst-kyst / 18
% på ilandføring)
Anlægsoverslag i alt
Korrektionstillæg (50 % på
kyst-kyst / 40 % på ilandfø-
ring %)
Genanvendelse af fabrik
Samlet anlægsoverslag
ALA01
(mio. kr.)
13,5
13.095,62
0,00
519,67
186,82
13.802,12
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
13.802,12
243,59
14.045,70
1.709,72
15.755,43
7.848,05
1.500,00
25.103,48
ALA02
(mio. kr.)
11,0
0,00
0,00
0,00
0,00
0,00
271,60
735,97
249,94
5.482,91
1.956,19
187,45
613,31
9.497,36
1.793,54
11.290,90
267,76
11.558,66
1.413,70
12.972,36
6.453,48
-400,00
19.025,85
ALA 11
(mio. kr.)
13,1
258,67
11.938,42
761,06
183,86
13.142,01
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
13.142,01
178,40
13.320,41
1.616,24
14.936,65
7.446,54
0,00
22.383,20
Tabel 2: Anlægsoverslag for udvalgte undersøgte forslag
(BYG61 betonindeks indeks 2024K1,136,76 og Vejindeks 2024K1, 138,76).
Sund & Bælt har ligeledes udarbejdet anlægsoverslag for fem ilandføringer, der forbinder kyst-
kystanlægget med landanlægget. Disse fem anlægsoverslag er udarbejdet med assistance
fra Vejdirektoratet og udregnet i henhold til Vejdirektoratets pris- og mængdebibliotek. Disse
har været fremsendt af Sund & Bælt, dog ikke i et format, hvor referencer og henvisninger
kunne verificeres, men overslagene anvender samme metode som nævnt i 5.3.2 Landanlæg.
19
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Den eksterne kvalitetssikring har beregnet, at de samlede omkostninger til ilandføringen på
tværs af alternativer udgør 1,59 % af det samlede kyst-kystprojekt. Den eksterne kvalitetssik-
ring har derfor ud fra den høje overensstemmelse med anlægsbudgettet til landanlægget og
ilandføringernes samlede begrænsede økonomiske væsentlighed fokuseret på selve kyst-
kystforbindelsen, hvorfor ilandføringerne ikke gennemgås yderligere i dette afsnit.
Forudsætninger i anlægsoverslaget
I henhold til Ny Anlægsbudgettering skal der i bredest muligt omfang anvendes erfaringsba-
serede enhedspriser, der baseres på realiserede priser fra sammenlignelige projekter.
Anlægsbudgettet er udarbejdet med udgangspunkt i Sund & Bælts og Rambølls erfaringspri-
ser og referenceprojekter. Priserne anvendt i anlægsbudgettet stammer fra forskellige refe-
renceprojekter, der er vurderet og tilpasset til forbindelsen mellem Als og Fyn. Den anvendte
metode har givet mulighed for at ændre enhedspriser, hvor et kommentarfelt sikrer sporbar-
hed for eventuel dokumentation og henvisninger til delberegninger og referenceprojekter.
Mængder estimeres på baggrund af erfaringer og referenceprojekter fra både Danmark og
udlandet, dette med hjælp fra Rambøll. Den eksterne kvalitetssikring har forholdt sig til mæng-
devurderinger i anlægsbudgettet og har foretaget en vurdering af, om tekniske løsninger frem-
lagt er tilstrækkeligt og korrekt afspejlet i anlægsbudgettet.
Anlægsbudgettet er udviklet iterativt og er kontinuerligt forbedret i udarbejdelsesprocessen
baseret på interne arbejdsmøder og ekstern rådgivning.
I henhold til Ny Anlægsbudgettering skal der anvendes et korrektionstillæg på 50 %, da der er
tale om et projekt over vand (defineret som et type 1-projekt i Ny Anlægsbudgettering), hvilket
stemmer med den anvendte procentsats i anlægsoverslaget. Der er endvidere udgifter til PTA
inkluderet i anlægsbudgettet, hvilket uddybes nedenfor. Da projektet er i fase 1, indregnes der
ikke efterkalkuleringsbidrag.
Generelt vurderes det opstillede budget at være baseret på relevante og dokumenterede for-
udsætninger.
Referencepriser
Der er i anlægsbudgettet anvendt forskellige erfaringspriser og referenceprojekter til etable-
ringen af en fast forbindelse mellem Als og Fyn.
Da der er en begrænset mængde af nyligt, udførte projekter, er referencer til erfaringsentre-
priser udvalgt med fokus på sammenlignelighed. Erfaringspriserne for tunneller, broer, kon-
struktion og miljøtiltag, som fremgår af tabel 3, baserer sig på priser fra projekter og undersø-
gelser fra både Danmark og udlandet i perioden 1980-2022.
Den eksterne kvalitetssikring har gennemgået de tekniske enhedspriser og har foretaget eks-
terne sammenligninger.
Enhedspriserne for anlægsprojektet er baseret på referenceprojekter svarende til licitations-
priser fra allerede gennemførte projekter, jf. tabel 3 nedenfor. Det opfylder retningslinjerne for
hovednotat for Ny Anlægsbudgettering af januar 2024.
Sænketunnelløsningerne baserer sig på erfaringspriser og referenceprojekter fra Sund &
Bælt, mens broløsningerne baserer sig på Rambølls erfaringspriser og HS2-guiden anvendes
til anlægsoverslag for borede tunnelløsninger.
20
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Dato
Sænketunnel
2020
2013
2010
2018
Boret tunnel
2015
2021
1998
2017
2019
2020
2020
2006
2016
Bjælkebro
1998
1980
Skråstagsbro
2011
2004
2010
2013
1991
2022
Projekt
Femerntunnelen
Marmaray Tunnel (Tyrkiet)
Busan-Geoje Fixed Link (Sydkorea)
Hong-Kong – Zhuhai – Macao (Kina)
High Speed Two (England)
Kattegatforbindelse - forundersøgelse
Storebælt
Madrid M30 (Spanien)
SR99 Seattle (USA)
Fjerde EIB tunnel (Indien)
TMCLK (Hong Kong)
Shanghai Project S-317 (Kina)
Eurasia Tunnel (Tyrkiet)
Storebælt vestbro
Vejlefjordbro
Queensferry Crossing (Skotland)
Rion Antirion (Grækenland)
Busan-Goeje (Sydkorea)
Atlantic Bridge (Panama)
Skarnsundbroen (Norge)
Kattegatforbindelse – Kyst-Kyst –
Anlægstekniske forundersøgelser,
Marine konstruktioner
Øresundsbroen
Offshore vindprojekter
Længde
18 km
1,4 km
5,6 km
5,8 km
225 km
40 km
7,4 km
4,2 km
2,8 km
2,6 km
4,2 km
3 km
5,4 km
6,6 km
1,7 km
1 km
2,9 km
8,2 km
2,8 km
1 km
Terrænkonstruktion
2000
Miljøtiltag
3,7 km
Tabel 3: Oversigt over projekter anvendt til erfaringspriser
Den eksterne kvalitetssikring har ikke modtaget dokumentation for referenceprojekter vedrø-
rende offshoreindustrien, der er fortrolige. Disse er baseret på ekspertskøn, men der findes
ikke én-til-én referencer på ekspertskøn anvendt i anlægsoverslagene. Sund & Bælt har op-
lyst, at dette skøn er baseret på dialog med industrien, hvor der var stor spredning i priserne,
derfor er disse også valideret i samarbejde med eksperter af Sund & Bælt. Den eksterne kva-
litetssikring er blevet oplyst, at denne metode er uddybet i en opdateret version af baggrunds-
rapporten.
Den eksterne kvalitetssikring har endvidere ikke modtaget dokumentation for referencepro-
jekter bag erfaringspriserne til miljøtiltag, da disse er underlagt klausul. Sund & Bælt har op-
lyst, at den foreslåede løsning med miljøtiltag ikke har været anvendt på lignende løsninger.
21
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Referencepriserne er derfor baseret på en rundspørge i industrien, som er kvalificeret og va-
lideret i samarbejde med internationale rådgivere. Den eksterne kvalitetssikring er oplyst, at
dette ligeledes er uddybet i en opdateret version af baggrundsrapporten.
Projektering, tilsyn og administration
PTA beregnes som en fast procentsats af de samlede anlægsudgifter. I dette projekt er PTA
fastsat til 12 %. Sund & Bælt har oplyst, at denne sats er standard for større projekter, og dette
har været anvendt til forundersøgelsen af Kattegat samt MKV af Østlige Ringvej. I vurderingen
af, hvorvidt de 12 % er tilstrækkeligt, indgår der en række faktorer, herunder:
Størrelse på projektet:
Forbindelsen mellem Als og Fyn er med samlede omkost-
ninger på mere en 20 mia. kr. klassificeret som et megaprojekt.
Kompleksitet:
Mere komplekse projekter har behov for højere PTA. Dette projekt
anses ikke som ekstraordinært komplekst.
Type af entreprise:
Ved hovedentreprise ligger en større del af koordineringsarbej-
det og designopgaven hos bygherre, hvilket kan argumentere for en højere PTA-
sats. Forbindelsen mellem Als og Fyn påtænkes på nuværende tidspunkt gennem-
ført som totalentreprise.
Den eksterne kvalitetssikring vurderer, at anlægsmyndigheden har valgt en metodisk gyldig
fremgangsmåde, men bemærker, at PTA-satsen bør genbesøges, hvis der vælges en anden
entrepriseform end totalentreprise.
Miljøtiltag
Den eksterne kvalitetssikring er af Sund & Bælt blevet oplyst, at det kun er på løsningsmulig-
heder omhandlende broer, at det er nødvendigt med undervandsmiljøtiltag i forbindelse med
anlægsprocessen.
Kunstig ø
Sund & Bælt har under kvalitetssikringen udspecificeret grundlaget til budgetteringen af den
kunstige ø. Anlægget af øen er dog uden udformning af service- og adgangsveje, da dette
kræver en detaljering, som ligger uden for rammerne af forundersøgelsen.
Usikkerheden vedrørende den kunstige ø i anlægsoverslaget vurderes af Sund & Bælt til at
være i samme størrelsesorden som de øvrige dele af anlægsoverslaget og kunne rummes
inden for risikotillægget. Risikoen er afspejlet i risikoanalysen. Den eksterne kvalitetssikring
vurderer, at anlægsmyndigheden har valgt en metodisk gyldig fremgangsmåde og har ikke
yderligere bemærkninger.
Genanvendelse af fabrik
I anlægsoverslaget er posten “Genanvendelse af fabrik” medtaget, jf. tabel 2. Denne henviser
til Sund & Bælts vurdering af mulighederne for at genanvende Femern Bælt-projektets tunnel-
elementfabrik i Rødbyhavn.
Genanvendelsesmulighederne er ikke ens for alle konstruktionstyperne, dertil er det forskel-
ligt, hvorvidt enhedspriserne inkluderer omkostninger til opførelse af fabrik. Derfor er det for-
skelligt om posten er en yderligere omkostning eller en reduktion af de allerede opgjorte om-
kostninger. Til forbindelsesløsninger med sænketunneler og broer vurderes det, at fabrikken
vil være velegnet og kræve mindre ombygninger. Enhedspriserne for sænketunnelerne er
22
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
opgjort eks. omkostninger til opførelse af fabrik, hvorfor omkostningerne her tillægges. For
broløsningerne vurderes genanvendelse af fabrikken som en potentiel besparelse, og da om-
kostninger til etablering af fabrik allerede er inkluderet i enhedspriserne, medtages posten her
som en reduktion. For boret tunneller er fabrikken ikke velegnet, da typen af elementer, der
kan produceres på fabrikken, ikke passer til typen af elementer, der anvendes til boret tunnel-
ler.
Sund & Bælt har oplyst, at rammebetingelserne for genanvendelsen af fabrikken ikke kendes
i detaljer på nuværende stadie, hvilket giver årsag til usikkerhed om det faktiske potentiale og
mulige besparelser for de forskellige konstruktionstyper. Den eksterne kvalitetssikring anbe-
faler, at dette undersøges nærmere, skulle projektet komme videre til næste fase.
I kommissoriet for forundersøgelsen fastlægges det, at der skal gennemføres en vurdering af
mulighederne for at genanvende Femern Bælt-projektets tunnelelementfabrik. I notatet ” Gen-
anvendelse af tunnelelementfabrikken ved Rødbyhavn” gennemgås udregningen af posten
med udgangspunkt i referenceprojekterne. Den eksterne kvalitetssikring vurderer, at priserne
er begrundet, og at det er en metodisk gyldig fremgangsmåde og har ikke yderligere bemærk-
ninger.
Stikprøvegennemgang af priser og mængder
Den eksterne kvalitetssikring har gennemgået en stikprøve af priser og mængder med ud-
gangspunkt i risikobetonede budgetposter, herunder PTA, miljøtiltag og genanvendelse af fa-
brik, som beskrevet ovenfor. Derudover er en række andre poster gennemgået.
Den eksterne kvalitetssikring har konstateret, at priser generelt beregnes som priser pr. kva-
dratmeter bro/tunnel baseret på referenceprojekter, som er tilfældet med fx brodragere eller
pris pr. kilometer som fx Cut&Cover og M&E. Andre priser, som fx prisoverslag for arbejds-
pladser, er baseret på en procentdel af den totale referencepris, der går til etablering af ar-
bejdsplads. Mængdeestimater er udtrukket af 3D-modellerne af løsningerne. Disse fremgår af
det tekniske baggrundsmateriale.
I de tilfælde, hvor erfaringspriserne ikke har været tilstrækkelige, er der udarbejdet bottom-up-
overslag, som fx til at estimere priserne for pælefunderingen under broløsningen, hvor pæle-
hætterne er baseret på en enhedspris for armeret beton og en antaget volumen af pælehæt-
terne eller stålrørspæl, der er baseret på en stålpris fra offshore-industrien, en pris på armeret
og uarmeret beton samt en pris på tømning af stålrør.
Den eksterne kvalitetssikring vurderer, at anlægsmyndigheden har valgt en metodisk gyldig
fremgangsmåde og har ikke yderligere bemærkninger.
Samlet vurdering af overslag for kyst-kystanlæg
Den eksterne kvalitetssikring konstaterer, at anlægsoverslaget fremstår gennemarbejdet og
har et niveau af detaljering og præcision, som man må forvente i forhold til projektets stadie.
Samlet set vurderer den eksterne kvalitetssikring, at beregningerne og fremgangsmåden, der
fører frem til ankerbudgettet, er valide og metodisk accepteret.
Den eksterne kvalitetssikring anbefaler, at PTA-satsen bør genbesøges, hvis der vælges en
anden entrepriseform end totalentreprise samt at rammebetingelserne for genanvendelsen af
fabrikken undersøges nærmere, hvis projektet godkendes til næste fase.
23
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
5.3.2 Landanlæg
Der er udarbejdet fire anlægsoverslag vedrørende landanlæg, som fremgår af tabel 4. For
hver etape af anlægsprojektet er der udregnet et anlægsoverslag baseret på priser og mæng-
der i Vejdirektoratets pris- og mængdebibliotek. I tabel 5 fremgår de to nordgående alternati-
ver, rute 405Ø og rute 405V, der kun vedrører anlæg af rute 405. Vejdirektoratet har fremsendt
bagvedliggende dokumentation for eventuelle afvigelser fra prisbiblioteket og andre korrekti-
oner.
Anlægsoverslag
Hovedforslag
(mio. kr.)
44,4 km
1.149,87
318,82
100,50
147,23
1.716,42
162,19
1.878,62
412,38
2.291,00
916,40
3.207,40
Strækningslængde (km)
Veje
Bygningsværker og broer
Øvrige entrepriser
Øvrige anlægsudgifter
Entreprisearbejder i alt
Arealerhvervelse
Anlægsudgifter i alt
PTA (18 %)
Anlægsoverslag i alt
Korrektionstillæg
(40 %)
Samlet anlægsoverslag
Alternativ
hovedforslag
(mio. kr.)
44,4 km
302,14
89,98
131,11
1.056,75
1.579,98
132,76
1.712,74
375,97
2.088,70
835,48
2.924,18
Tabel 4: Anlægsoverslag for de undersøgte forslag (Vejindeks 2024K1, 138,76).
Forudsætninger i anlægsoverslaget
I henhold til Ny Anlægsbudgettering skal der i bredest muligt omfang anvendes erfaringsba-
serede enhedspriser, der baseres på realiserede priser fra sammenlignelige projekter.
Anlægsbudgettet er udarbejdet med udgangspunkt i Vejdirektoratets overslagssystem, der
indeholder licitationspriser fra alle Vejdirektoratets afsluttede anlægsprojekter. Prisbiblioteket
er tilpasset på baggrund af lignende entrepriser, som sikrer, at priserne afspejler anlægsover-
slaget. Mængder estimeres på baggrund af beregninger udarbejdet af COWI og tegninger af
projektets tekniske løsninger. Den eksterne kvalitetssikring har forholdt sig til mængdevurde-
ringer i anlægsbudgettet og har foretaget en vurdering af, om de fremlagte tekniske løsninger
er tilstrækkeligt og korrekt afspejlet i anlægsbudgettet.
Anlægsbudgettet er udviklet iterativt og er kontinuerligt forbedret i udarbejdelsesprocessen
baseret på interne arbejdsmøder og ekstern rådgivning.
I henhold til Ny Anlægsbudgettering skal der anvendes et korrektionstillæg på 40 %, da der er
tale om et vejprojekt på land (defineret som et type 2-projekt i Ny Anlægsbudgettering), hvilket
stemmer med den anvendte procentsats i anlægsoverslaget. Der er endvidere udgifter til PTA
inkluderet i anlægsbudgettet, hvilket uddybes nedenfor. Da projektet er i fase 1, indregnes der
ikke efterkalkuleringsbidrag.
24
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Generelt vurderes det opstillede budget at være baseret på relevante og dokumenterede for-
udsætninger.
Anlægsoverslag
Strækningslængde (km)
Veje
Bygningsværker og broer
Øvrige entrepriser
Øvrige anlægsudgifter
Entreprisearbejder i alt
Arealerhvervelse
Anlægsudgifter i alt
PTA (18 %)
Anlægsoverslag i alt
Korrektionstillæg
(40 %)
Samlet anlægsoverslag
Rute 405Ø
(mio. kr.)
13 km
Rute 405V
(mio. kr.)
12,5 km
491,22
166,57
34,55
58,37
750,72
67,13
817,85
179,53
997,37
398,95
499,07
205,05
34,22
61,38
799,72
76,02
875,74
192,24
1.067,97
427,19
1.495,16
1.396,32
Tabel 5: Anlægsoverslag for nordgående alternativruter (Vejindeks2024k1, 138,76)
Prisbibliotek
Der er i anlægsbudgettet anvendt forskellige entreprisepriser for opgradering af vejforbindel-
ser. Vejdirektoratet prissætter i udgangspunktet altid projekter ud fra en gennemsnitsbetragt-
ning af projekttype, kompleksitet, lokalitet, funderingsforhold mv. – dvs. med udgangspunkt i
prisbiblioteket med udvalg af sammenlignelige projekter. Den anvendte metode giver mulig-
hed for at ændre enhedspriser, hvor et kommentarfelt sikrer sporbarhed for eventuel doku-
mentation og henvisninger til delberegninger.
For ruterne er syv sammenlignelige projekter udvalgt fra Jylland og Fyn. Disse projekter dæk-
ker perioden 2003-2020. Den eksterne kvalitetssikring er blevet oplyst, at dette er et forsøg
på at udligne prisforskelle mellem højkonjunktur- og lavkonjunkturperioder, da priserne i disse
perioder erfaringsmæssigt har varieret mere end vejindekset udarbejdet af Danmarks Stati-
stik. Der er udelukkende anvendt referenceprojekter fra samme landsdel, da der erfarings-
mæssigt er forskel på licitationspriser fra jyske/fynske og sjællandske projekter.
Erfaringspriserne for jord- og belægningsarbejder baserer sig på referenceprojekterne, der
fremgår af tabel 6. Erfaringspriserne baserer sig således på priser fra udvidelsesprojekter og
nyanlæg i Jylland og på Fyn. De medtagne motorveje er kun udvalgt for at bidrage til prissæt-
ning af jord og belægning. Kompleksiteten i disse projekter er ikke retvisende til dette projekt,
hvorfor motorvejene ikke indgår i km-priserne.
Den eksterne kvalitetssikring har gennemgået de tekniske enhedspriser og har foretaget eks-
terne sammenligninger af enkelte udvalgte priser, hvilket ikke har givet anledning til yderligere.
Enhedspriser for anlægsprojektet baseret på Vejdirektoratets prisbiblioteker, svarende til lici-
tationspriser fra allerede gennemførte projekter, opfylder retningslinjerne for hovednotat for
Ny Anlægsbudgettering af januar 2024. Den eksterne kvalitetssikring vurderer, at anlægsmyn-
digheden har valgt en metodisk gyldig fremgangsmåde og har ikke yderligere bemærkninger.
25
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Station
Projekt
Kun enhedspriser
4047.200
4046.200
4045.200
40120.100
36320.20
4510.21
4520.21
Nr. Aaby – Gribsvad
Odense – Gribsvad
Syd om Odense TSA 50
Løgten – Bale
Bredsten Vandel
Odense – Ringe
Ringe – Kværndrup
Periode
2020
Februar 2019
Maj 2024
Februar 2016
Maj 2010
Oktober 2003
Oktober 2004
Enhedspriser og km-priser
Tabel 6: Oversigt over projekter anvendt til erfaringspriser
Projektering, tilsyn og administration
I dette projekt er PTA fastsat til 18 % og beregnes som en efterkalkuleret %-sats af det sam-
lede basisoverslag, dvs. 18 % af de totale anlægsudgifter plus PTA-omkostninger. Da PTA-
beregningen baserer sig på det samlede anlægsoverslag betyder det, at der reelt medtages
en højere andel af de samlede anlægsudgifter end 18 %, svarende til 22 %. Vejdirektoratet
har oplyst, at dette er i overensstemmelse med metodikken for efterkalkulering af projekter.
Den eksterne kvalitetssikring bemærker, at denne opgørelsesmetode adskiller sig fra metoden
anvendt på kyst-kystdelen og anbefaler, at PTA beregnes som en procentsats af de samlede
anlægsudgifter (eks. PTA) for at øge det overblik og transparens på tværs af projektets dele.
Dette gør sig også gældende for ilandføringerne på kyst-kystdelen, hvor samme metode er
anvendt.
Den eksterne kvalitetssikring har ikke modtaget beregningerne for fastsættelsen af PTA-sat-
sen til 18 %, men er blevet oplyst af Vejdirektoratet, at denne baserer sig på referenceprojek-
terne, hvor der er stor spredning blandt gennemførte projekter under Vejdirektoratet. Den hø-
jeste PTA-sats i de udvalgte referenceprojekter er på 24 %, mens den laveste ligger på 15 %.
Derfor vurderer Vejdirektoratet, at PTA-stasen på 18 % er retvisende.
Den eksterne kvalitetssikring vurderer, at anlægsmyndigheden har valgt en metodisk gyldig
fremgangsmåde og har ikke yderligere bemærkninger.
Arealerhvervelse
Der er udarbejdet et detaljeret arealerhvervelsesbudget af Vejdirektoratets afdeling ”Areal og
Geodata”. Budgettet er indsat som sumpost pr. forslag i overslagssystemet. Den eksterne
kvalitetssikring har gennemgået arealerhvervelsesbudgettet og har ikke bemærkninger til po-
sten arealerhvervelse.
Stikprøvegennemgang af priser og mængder
Den eksterne kvalitetssikring har gennemgået en stikprøve af priser og mængder med ud-
gangspunkt i risikobetonede budgetposter, herunder PTA og arealerhvervelse, som beskrevet
ovenfor. Derudover er en række andre poster gennemgået.
Ved gennemgang af anlægsbudgettet har den eksterne kvalitetssikring bemærket en indek-
sering til udregning af enhedspriser til mindre anlæg, der ikke var tydeliggjort. Den eksterne
kvalitetssikring er blevet oplyst, at der var tale om en fejl, der baserer sig på en opdatering af
vejindeks i 2015, som ikke har været konsekvensrettet i systemet. I samarbejde med
26
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Vejdirektoratet er fejlen rettet til, og på tværs af alle deletaper for hovedforslaget betyder dette
en opjustering på 600.000 kr. Ændringen er ikke væsentlig i forhold til det samlede anlægs-
budget.
Den eksterne kvalitetssikring har ikke vurderet det nødvendigt at forelægge et opdateret an-
lægsoverslag i forbindelse med denne kvalitetssikring, men ændringen bør afspejles i det vi-
dere arbejde, hvis projektet bliver godkendes til næste fase.
Samlet vurdering af overslag for landanlæg
Den eksterne kvalitetssikring konstaterer, at anlægsoverslaget fremstår gennemarbejdet og
har et niveau af detaljering og præcision, som man må forvente i forhold til projektets stadie.
Samlet set vurderer den eksterne kvalitetssikring, at beregningerne og fremgangsmåden, der
fører frem til ankerbudgettet, er valide og metodisk accepteret.
Den eksterne kvalitetssikring anbefaler dog, at PTA beregnes som en procentdel af de totale
anlægsudgifter fremfor som en procentdel af det samlede anlægsoverslag inkl. PTA for at
transparens omkring beregningen af den anvendte PTA-stats øges.
5.3.3 Samlet vurdering af anlægsoverslag
Det samlede anlægsoverslag fra Sund & Bælt og Vejdirektoratet fremgår af tabel 7. I denne
tabel fremhæves forbindelsesmulighederne ALA01, ALA02 og ALA11, der er fokuseret på i
den eksterne kvalitetssikring.
Anlægsoverslag
Kystanlægsudgifter
PTA
(12 % på kyst-kyst / 18 % på ilandføring)
Korrektionstillæg
(50 % på kyst-kyst / 40 % på ilandføring)
Genanvendelse af fabrik
Kystanlæg i alt
Landanlæg
PTA (18 %)
Korrektionstillæg (40 %)
Landanlæg i alt
Samlet anlægsoverslag
ALA01
(mio. kr.)
14.045,70
1.709,72
7.848,05
1.500,00
25.103,48
1.878,62
412,38
916,4
3.207,40
28.310,88
ALA02
(mio. kr.)
11.558,66
1.413,70
6.453,48
-400
19.025,85
1.878,62
413,38
917,4
3.207,40
22.233,25
ALA11
(mio. kr.)
13.320,41
1.616,24
7.446,54
0
22.383,20
1.878,62
414,38
918,4
3.207,40
25.590,60
Tabel 7: Anlægsoverslag for udvalgte undersøgte forslag
(BYG61 indeks 2024K1,136,76 og Vejindeks 2024K1, 138,76).
I det samlede anlægsoverslag indgår de 9 alternativer fra kyst-kystdelen koblet med de fire
løsninger fra vejanlægget. Desuden introduceres to yderligere varianter af henholdsvis ALA02
(ALA02 2.5) og ALA07 (ALA07 7.5). Den eksterne kvalitetssikring har ikke modtaget de un-
derliggende beregninger for disse, men har fokuseret på de primære løsninger. Et samlet
overblik over alle 15 forbindelsesmuligheder fremgår af tabel 14 i afsnit 8.4.
Indeks
På tværs af anlægsbudgetterne anvendes der forskellige typer af indeks. For kyst-kystanlæg-
get anvendes indeks for betonkonstruktioner, og for landanlæg, herunder ilandføringerne,
27
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
anvendes vejindekset. Begge anvender omkostningsindeks for anlæg (BYG61), der offentlig-
gøres af Danmarks Statistik. Vejdirektoratet og Sund & Bælt har oplyst, at et eventuelt anlæg
formentlig også vil blive varetaget af to forskellige anlægsmyndigheder, hvorfor det ikke vur-
deres hensigtsmæssigt at anvende et samlet indeks på tværs af anlægsbudgetterne.
Anlægsbudgetterne er udarbejdet i en iterativ og kontinuerlig proces, hvorfor indekseringen i
de oprindelige anlægsbudgetter er forskellige fra indeksering i det endelige samlet anlægs-
budget. For landanlæg anvendes 2022K4 i oprindelige anlægsbudgetter, mens kyst-kystfor-
bindelsen er udarbejdet i 2020K3. Det samlede anlægsbudget anvender 2024K1.
I forbindelse med gennemgangen har den eksterne kvalitetssikring konstateret, at der for land-
anlæggene fra Vejdirektoratet og ilandføringerne fra Sund & Bælt ikke er overensstemmelse
mellem det anvendte indekstal og indeksnavn i dokumenterne. Selve tallet stemmer med det
anvendte 2022K4-indeks, men indeksdato er angivet som ’maj-23’. Der er således ikke over-
ensstemmelse med benævnelsen og det anvendte indeks. Endvidere er det konstateret, at
det ikke fremgår klart af selve kyst-kystanlægsoverslag, hvilket indeks der anvendes, dette er
til gengæld angivet i den anlægstekniske baggrundsrapport. Den eksterne kvalitetssikring an-
befaler, at det korrekte indeks angives i anlægsbudgetterne for at undgå usikkerhed om an-
vendte indeks, dette i en potentiel fase 2-undersøgelse.
Sammenhæng
Den eksterne kvalitetssikring bemærker, at detaljeringsniveauet i de udarbejdede anlægsbud-
getter varier, hvor anlægsoverslaget for vejanlæg fremlagt af Vejdirektoratet er markant mere
detaljeret end anlægsbudgettet for kyst-kystdelen fra Sund & Bælt. Det skyldes både, at pro-
jekttypen og forudsætningerne for de to dele af projektet er markant forskellige. Den eksterne
kvalitetssikring bemærker, at hvor det for landanlægget har været muligt at opnå et tilnærmel-
sesvist projekteringsklart grundlag, er der en del flere usikkerheder og antagelser indbygget i
anlægsoverslaget for kyst-kystanlægget. Den eksterne kvalitetssikring anbefaler derfor, at der
i en eventuel videre proces er opmærksomhed på at få udbygget kyst-kystanlæggets grund-
lag.
Det er bemærket af den eksterne kvalitetssikring, at der for kyst-kystanlægget er en PTA på
12 % af de totale anlægsudgifter, men der for landanlægget medtages 18 % af de totale an-
lægsudgifter inkl. PTA. Der anvendes således forskellige beregningsmetoder, hvor Vejdirek-
toratet beregner PTA af de samlede anlægsudgifter inkl. PTA, mens Sund & Bælt beregner
PTA ud fra samlede anlægsudgifter eks. PTA. Derudover anvendes forskellige definitioner og
opgørelser af PTA. Vejdirektoratet har opgjort PTA som et gennemsnit af sammenlignelige
referenceprojekter, mens Sund & Bælt har baseret PTA-satsen på sammenligning med andre
projekter og en vurdering af størrelse, kompleksitet og typen af entreprise. Begge metoder
vurderes gyldige, men den eksterne kvalitetssikring anbefaler, at beregningsmetoden og op-
gørelsesmetoden fremadrettet ensrettes for at sikre gennemsigtighed og konsistens på tværs
af det samlede projekt, så det er muligt at få overblik over, hvad der er indgår i PTA på hen-
holdsvis kyst-kystdelen og på landanlægget.
5.4 Opsamling
Den eksterne kvalitetssikring vurderer, at det samlede anlægsoverslag fra Sund & Bælt og
Vejdirektoratet fremstår gennemarbejdet og har et niveau af detaljering og præcision, som
man må forvente i forhold til projektets stadie. Samlet set vurderer den eksterne
28
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
kvalitetssikring, at beregningerne og fremgangsmåden, der fører frem til ankerbudgettet, er
valide og metodisk accepteret.
Den eksterne kvalitetssikring anbefaler dog, at der i en potentiel kommende fase strømlines,
så det anvendte indeks fremgår tydeligt og med korrekt benævnelse på alle anlægsbudget-
terne. Derudover anbefales det, at der i en eventuelt næste fase lægges vægt på at skabe
sammenhæng mellem de to delelementer for at tydeliggøre, at der er tale om et samlet projekt,
dette især, da detaljeringsgraden samt forudsætningerne for de to anlægsmyndigheder er for-
skellige. Det anbefales, at der er opmærksomhed på at få udbygget kyst-kystanlæggets grund-
lag.
Den eksterne kvalitetssikring anbefaler desuden, at der fremadrettet anvendes en ensartet
metode til opgørelsen og beregningen af PTA for at sikre gennemsigtighed og konsistens.
29
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
6. Vurdering af den samfundsøkonomiske analyse
Formålet med dette kapitel er at gennemgå de samfundsøkonomiske beregninger, inkl. trafi-
kale effekter for de opstillede forslag til en ny fast forbindelse mellem Als og Fyn.
6.1 Gennemførte vurderinger
Den eksterne kvalitetssikring har vurderet, hvorvidt:
omkostninger og gevinster er håndteret i overensstemmelse med Transportministeri-
ets samt Finansministeriets retningslinjer for samfundsøkonomiske beregninger
tidsgevinster, herunder fremskrivning heraf, og eventuelle konsekvenser ved udsæt-
telse af projektet er tilstrækkeligt beskrevet
tidspunktet for ibrugtagelse, der fremgår af den samfundsøkonomiske beregning, er
realistisk, i forhold til hvornår projektet reelt kan igangsættes.
Analysen omfatter gennemgang af:
de understøttende samfundsøkonomiske beregninger
den erhvervsmæssige gevinstrapport fremsat af EY
møder og dataudveksling med Vejdirektoratet og Sund & Bælt og gennemgang af
forudsætningerne for de samfundsøkonomiske beregninger.
6.2 Niveau og afklaringsstade
Den eksterne kvalitetssikring er foretaget på grundlag af den samfundsøkonomiske analyse
og forudsætningsnotatet herfor. Alle foretagne vurderinger er afgivet under forudsætning af,
at der fremadrettet ikke sker ændringer i forundersøgelsens projektgrundlag, som har betyd-
ning for beslutningsgrundlagets kvalitet og indholdet af anlægsoverslaget.
Den samfundsøkonomiske analyse tager udgangspunkt i TERESA-modellen, Transportmini-
steriets værktøj til samfundsøkonomiske vurderinger. Der er derudover foretaget en analyse
af erhvervsmæssige gevinster af projektet. Den samfundsøkonomiske analyse er opgjort med
to takstscenarier: indtægtsoptimeret takstscenarie og trafikreduceret takstscenarie. Det ind-
tægtsoptimerede takstscenarie forudsætter, at lastbiler på strækningen har en lav takst og
derfor vælger at benytte forbindelsen. Det trafikreducerede takstscenarie forudsætter, at last-
biler på strækningen har en højere takst og derfor holder sig på det overordnede motorvejsnet.
Forslagene vurderes af den eksterne kvalitetssikring som relevante at udføre beregninger på.
Vejdirektoratet og Sund & Bælt har udarbejdet en samfundsøkonomisk analyse af hovedfor-
slaget, en fuld opgradering af rute 8 og 43 samt 405V-alternativet, der fører til de nordlige
korridorer. Det er bemærket af den eksterne kvalitetssikring, at det kan gøres mere tydeligt
fremadrettet, at den samfundsøkonomiske analyse omfatter både landanlægget og kyst-kyst-
anlægget. Der er ikke udarbejdet en samfundsøkonomisk analyse for det alternative hoved-
forslag eller 405Ø, da der økonomisk set ikke er en stor forskel på det østlige og vestlige
alternativ. Ligeledes er den eksterne kvalitetssikring blevet oplyst, at der ikke er foretaget en
samfundsøkonomisk analyse for de nordlige kyst-kyst korridorer. Det anbefales af den eks-
terne kvalitetssikring at overveje at inkludere dette i en kommende fase, såfremt den nordlige
alternativrute endnu overvejes.
Den samfundsøkonomiske analyse vurderes samlet set at være på samme niveau og afkla-
ringsstadie som set ved tidligere projekter, hvilket er det niveau, der kan forventes ved en
forundersøgelse.
30
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Der er i forbindelse med den eksterne kvalitetssikrings gennemgang af samfundsøkonomien
for projektet generelt ikke fundet forhold, der har væsentlig betydning for, hvorvidt forunder-
søgelsen er gennemført i henhold til relevant lovgivning. De forhold, der fremhæves i det føl-
gende, er derudover forhold, der med fordel kan inddrages, hvis projektet godkendes til næste
fase.
6.3 Økonomiske forudsætninger
Dette afsnit præsenterer de økonomiske forudsætninger fastsat af Transportministeriet og Fi-
nansministeriet.
Anvendelse af enhedspriser
DTU’s seneste version af Transportøkonomiske Enhedspriser, der fastlægges i samarbejde
med Transportministeriet samt Finansministeriet, skal afspejles i vurderingen af de økonomi-
ske forudsætninger, herunder kalkulationsrente, nettoafgiftsfaktor og kalkulationsperiode.
Den eksterne kvalitetssikring har gennemført stikprøvekontrol og sumkontroller på de an-
vendte enhedspriser.
Vejdirektoratet har benyttet Transportministeriets Transportøkonomiske Enhedspriser version
2.0. De fleste skøn i denne version er udarbejdet i begyndelsen af 2022 eller tidligere, men er
de senest opdaterede Transportøkonomiske Enhedspriser.
Under gennemførelsen af denne eksterne kvalitetssikring er de Transportøkonomiske En-
hedspriser blevet opdateret, dette i oktober 2024. Ifølge DTU’s opdateringsnotat, indeholder
de nye enhedspriser blandt andet opdaterede økonomiske forudsætninger, priser på drivmid-
ler og opdaterede eksterne omkostninger. Sund & Bælt og Vejdirektoratet har oplyst den eks-
terne kvalitetssikring, at den samfundsøkonomiske analyse er opdateret som led i forunder-
søgelsen. Den eksterne kvalitetssikring har ikke modtaget efterfølgende opdaterede analyser
eller beregninger.
Kalkulationsrente, skatteforvridningstab og nettoafgiftsfaktor
Vejdirektoratet har anvendt en diskonteringsrente på 3,5 % for kalkulationsperioden 0-35 år
og 2,5 % fra år 36 og til år 50, hvor kalkulationsperioden slutter. Den eksterne kvalitetssikring
vurderer, at dette er i overensstemmelse med Finansministeriets retningslinjer for samfunds-
økonomiske analyser.
Vejdirektoratet har anvendt en ny metode opstillet af Finansministeriet. Denne metode med-
tager ikke skatteforvridning (arbejdsudbudsforvridning) tilknyttet offentlige omkostninger. Den
eksterne kvalitetssikring vurderer, at dette er en metodisk gyldig fremgangsmåde og har ikke
yderligere bemærkninger.
Kalkulationsperiode og fordeling af anlægsomkostninger
Kalkulationsperioden er som standard sat til 50 år, hvilket er i overensstemmelse med stan-
darderne fra Transportøkonomiske Enhedspriser.
6.4 Cost-benefit-forholdet
Det er formålet med den samfundsøkonomiske analyse at give en systematisk vurdering af
samfundets fordele og ulemper ved forslagene. Den skal understøtte politisk prioritering mel-
lem de forskellige investeringsforslag i den offentlige sektor.
31
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Nettonutidsværdi, intern rente og nettogevinst pr. offentlig investeret krone
Cost-benefit-analysen belyser samtlige fordele og ulemper ved tiltag i form af gevinster og
omkostninger målt i kr. I TERESA-modellen opgøres det som nettonutidsværdi, intern rente
og nettogevinst pr. offentlig investeret krone for forslaget.
Hoved
forslag
Indtægts
optimeret
(mio. kr.)
Nettonutidsværdi
Intern rente
Nettogevinst pr. offentlig
omkostningskrone
-2,333
2.6 %
Ikke beregnet
Hoved
forslag
Trafik
reduceret
(mio. kr.)
-2,664
2.6 %
Ikke beregnet
405V
Indtægts
optimeret
(mio. kr.)
-9,790
1,3 %
Ikke beregnet
405V
Trafik
reduceret
(mio. kr.)
-12,323
0,7 %
Ikke beregnet
Tabel 8: Samfundsøkonomisk rentabilitet
Hovedresultaterne af den samfundsøkonomiske analyse viser, at projektet ikke er samfunds-
mæssigt rentabelt i sig selv. De fire forslag har i en negativ nettonutidsværdi, den interne rente
ligger under 3,2 %, som er den gennemsnitlige diskonteringsrente for perioden, og grundet
den negative nettonutidsværdi kan nettogevinst pr. offentlig omkostningskrone ikke beregnes.
Af tabel 8 fremgår den samfundsøkonomiske rentabilitet for de fire forslag.
Et projekt er rentabelt, hvis nettonutidsværdien er positiv, hvilket betyder, at summen af alle
fremtidige omkostninger, både anlæg og drift samt omkostninger i forhold til støj, miljø mv.,
opvejes af de positive gevinster, samfundet vinder, ved at projektet gennemføres. Nettonu-
tidsværdien er for alle projektforslag negativ. Den interne rente ligger for de fire forslag under
3,5 %, som ifølge den vejledende definering fremsat af Finansministeriet kan anvendes som
et pejlemærke til at vurdere, om et anlægsprojekt er samfundsøkonomisk rentabelt, da dette
er den højeste diskonteringsrente. Dette selvom diskonteringsrenten er faldende på tværs af
perioden. På baggrund af værdierne i tabellen ovenfor kan det derfor konstateres, at forsla-
gene som helhed ikke er samfundsøkonomisk rentable.
De fire forslag er beregnet med åbningsår i 2040, og beregningerne for trafikal vækst i gevin-
sterne sker på baggrund af modelberegninger for 2040. Den eksterne kvalitetssikring er blevet
oplyst om, at trafikalvækst ikke har indgået i analysen fremsendt af Vejdirektoratet, da projek-
tets ibrugtagelse ligger i år 2040. Ved opfølgende møder har Vejdirektoratet informeret om, at
modelberegningerne i nye samfundsøkonomiske analyser er blevet ændret til 2045, hvilket
rykker tallene i modellen til den positive side, dog fortsat uden at projektet bliver rentabelt.
Disse opdaterede analyser er ikke fremsendt til den eksterne kvalitetssikring.
Den eksterne kvalitetssikring bemærker, at den samfundsøkonomiske analyse viser, at pro-
jektet ikke er samfundsøkonomisk rentabelt i sig selv, og anbefaler derfor, at der i projektets
eventuelt næste fase bør foreligge andre argumenter for at etablere en fast forbindelse mellem
Als og Fyn, som fx de erhvervsmæssige gevinster.
Følsomhedsanalyse
Den eksterne kvalitetssikring konstaterer, at der er udarbejdet yderligere følsomhedsanalyser
på parametre som høje og lave anlægs-, kørsels- og driftsomkostninger. Der er ligeledes lavet
følsomhedsanalyser om forsinkelsestid for trafikanter. Følsomhedsanalysen angiver, at det
32
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
trafikreducerede hovedforslag med parameter lav anlægsoverslag fremgår som samfunds-
økonomisk rentabelt med en nettogevinst pr. offentlig omkostningskrone på 0,21. Vejdirekto-
ratet har oplyst, at der er udarbejdet opdaterede beregninger i den nyeste version af TERESA
modellen og den nyeste version af Transportministeriets Transportøkonomiske Enhedspriser,
disse er opdateret i oktober 2024. Ligeledes inkluderet i de nye beregninger er vækst efter
åbning. Den eksterne kvalitetssikring har ikke set de opdaterede beregninger.
Trafikale effekter
Den eksterne kvalitetssikring bemærker, at en fast forbindelse vil føre til en stigning på ca.
8.000 køretøjer i døgnet mellem Als og Fyn, hvoraf størstedelen er omfordeling af trafik fra
Lillebæltsbroen. De skitserede vejanlæg er ifølge den eksterne kvalitetssikring retvisende i
forhold til de beregnede trafikmængder, men som nævnt i afsnit 3.4 vurderer den eksterne
kvalitetssikring, at der er en tendens til, at trafikken er overvurderet i de screeningsberegnin-
ger, hvor den trafikreducerede takst er anvendt og dermed risiko for, at nogle af de krydsan-
læg, der indgår i projektet, kan være overdimensioneret. Den eksterne kvalitetssikring anbe-
faler på den baggrund, at trafikberegningerne detaljeres yderligere i en eventuel næste fase
og det som led heri undersøges, om der er mulige besparelser. Det bemærkes dog, at land-
anlægget udgør en mindre del af det samlede anlæg og en eventuel besparelse derfor ikke
vil medføre, at det samlede projekt ville blivesamfundsmæssigt rentabelt.
Gener under anlæg
Udbygningen af rute 8 og 43 på Als og Fyn samt konstruktionen af den faste forbindelse for-
ventes at kunne gennemføres på 12 år. Det er blevet oplyst, at det forventes, at begge stræk-
ninger kan holdes åbne med nedsat fart for at bibeholde fuld kapacitet på strækningen.
Samlet set vil pendlere, erhvervsbilister, varebiler, fritidsbiler og lastbiler tabe 194 tusinde ti-
mer i anlægsprocessen. Disse brugeromkostninger er indregnet i Vejdirektoratets og Sund &
Bælts samfundsøkonomiske analyse, og derfor er gener under anlæg inkluderet i den ende-
lige samfundsøkonomiske rentabilitet. Der er ikke medregnet en effekt på kollektiv trafik, da
der på nuværende tidspunkt kun er en enkelt rute på en del af strækningen; ligeledes er cy-
keltrafik ikke medregnet i analysen, da der ikke eksisterer data på nuværende tidspunkt.
Ibrugtagningstidspunkt
Byggeperioden strækker sig i de samfundsøkonomiske analyser over årene 2028 til 2040 med
ibrugtagelse i 2040. Anlægsomkostningerne er for løsningsforslagene fordelt over denne pe-
riode; den procentvise fordeling af anlægsomkostningerne fremgår på figur 3.
Den eksterne kvalitetssikring bemærker, at dette vurderes at være realistisk.
2028-
2031
3%
2032-
2033
4
%
2034
6
%
2035
14
%
2036
19
%
2037
20 %
2038
17%
2039
12 %
2040
5%
Figur 3: Tidslinje over fordeling af anlægsomkostninger for hovedforslag
Restværdien for anlægsprojektet er for forslagene indregnet i overensstemmelse med Trans-
portministeriets retningslinjer.
33
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Eksterne effekter
En vurdering af eksterne omkostninger består af at værdisætte samfundsøkonomiske forhold,
som naturligt oplever en påvirkning, såfremt der forekommer en udvidelse af en befærdet
landevej. De forhold, der tages højde for i denne eksterne kvalitetssikring, er ændringer i antal
uheld, støj, luftforurening og klima (CO2).
Formålet med udbygningen af rute 8 og 43 på henholdsvis Als og Fyn er at afhjælpe trafikaf-
viklingen til og fra en ny fast forbindelse på tværs af det sydlige Lillebælt. Uanset hvilket forslag
der vælges, vil det have en betydning for klimapåvirkning, luftforurening, støj og mængden af
uheld. Disse effekter er beregnet med Transportministeriets samfundsøkonomiske værktøj,
TERESA, og med Vejdirektoratets ENVI-model. Tabel 9 angiver de eksterne effekter med
deres forventede påvirkninger og deres samfundsøkonomiske omkostninger. Den eksterne
kvalitetssikring vurderer at resultaterne er realistiske og metodisk gyldige.
Samfundsøkonomi
Brugereffekter
Gener under anlæg, vej
0,194 mio. tabte timer
Eksterne effekter – Hovedforslag (indtægtsoptimeret)
Uheld
1,13 ulykke pr. år
Støj
-324,18 SBT
Luftforurening
-16,84 ton
Klima (CO2)
74,267 ton
Eksterne effekter – Hovedforslag (trafikreduceret)
Uheld
-0,66 ulykke pr. år
Støj
-15,82 SBT
Luftforurening
7,10 ton
Klima (CO2)
15,309 ton
Eksterne effekter – 405V (indtægtsoptimeret)
Uheld
-0,60 ulykke pr. år
Støj
-77 SBT
Luftforurening
-22,51 ton
Klima (CO2)
230,425 ton
Eksterne effekter – 405V (trafikreduceret)
Uheld
-2,03 ulykke pr. år
Støj
80,01 SBT
Luftforurening
-0,02 ton
Klima (CO2)
62,702 ton
Påvirkning
Omkostning (mio. kr.)
-28
-203
-304
-7
35
118
-15
9
6
108
-72
-3
114
364
75
5
32
Tabel 9: Samfundsøkonomiske omkostninger ved gener under anlæg samt eksterne effekter.
Positive tal er en gevinst for samfundet, og negative tal er et tab.
Erhvervsmæssige gevinster
Der er udarbejdet en erhvervsanalyse i samarbejde med EY. Det er blevet oplyst af Vejdirek-
toratet og Sund & Bælt, at den udarbejdede erhvervsanalyse som udgangspunkt ikke indgår i
den samfundsøkonomiske analyse og skal læses som et supplement til analysen. Det kan
overvejes at inkludere denne i analysen for at understrege mulige fordele og ulemper der ikke
omfattes af TERESA modellen.
Erhvervsanalysen beskriver, at der vil være kortere rejsetid til bestemte virksomheder og ud-
dannelsesinstitutioner. Ligeledes beskrives det, at der vil være øget adgang til turistattraktio-
ner og direkte økonomiske gevinster for erhvervslivet grundet besparelser i transport. Den
34
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
eksterne kvalitetssikring bemærker, at de tidsmæssige gevinster primært er for rejser mellem
Als og Fyn.
De økonomiske besparelser for erhvervslivet angives i erhvervsanalysen til at være 0,5 mia.
kr. i 2040. Det er blevet oplyst, at enkelte effekter for erhvervslivet indgår i TERESA-modellen
under arbejdsudbudsgevinst. Den eksterne kvalitetssikring antager, at disse besparelser er
gældende for både det indtægtsoptimerede takstscenarie og det trafikreducerede takstscena-
rie.
6.5 Opsamling
Den eksterne kvalitetssikring vurderer, at de samfundsøkonomiske beregninger for de fire for-
slag om en opgradering af rute 8 og 43 på Als og Fyn, samt ny fast forbindelse mellem Als og
Fyn, som er foretaget i Transportministeriets samfundsøkonomiske værktøj, TERESA, og føl-
ger den samfundsøkonomiske manual for transportområdet. Den eksterne kvalitetssikring vur-
derer, at beregningerne er foretaget på gyldigt grundlag og er metodisk korrekte.
Den eksterne kvalitetssikring bemærker, at projektet ikke er samfundsøkonomisk rentabelt,
hvilket betyder, at der bør foreligge ikke-økonomiske argumenter for, hvorfor projektet skal
gennemføres som planlagt. Den eksterne kvalitetssikring anbefaler endvidere, at der som led
i en eventuelt næste fase bør være fokus på landanlæggets kapacitet, og at mulige besparel-
ser i den forbindelse undersøges. Dog udgør landanlægget en mindre del af det samlede
anlæg og en eventuel besparelse vurderes derfor ikke at kunne medføre, at det samlede pro-
jekt ville blive samfundsmæssigt rentabelt.
35
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
7. Vurdering af risici
Formålet med dette kapitel er at foretage en vurdering af de risici, der indgår i projektet.
7.1 Gennemførte vurderinger
Vurderingen er gennemført ved, at den eksterne kvalitetssikring ved kritisk stillingtagen har
forholdt sig til, hvorvidt:
de gennemførte risikovurderinger er realistiske og relevante, samt at forudsætnin-
gerne i tilstrækkelig grad er sandsynliggjort
der er foretaget en vurdering af, om projektet indeholder særligt risikobetonede områ-
der
ibrugtagningstidspunktet er realistisk.
Vurderingen er gennemført på baggrund af gennemgang af den samfundsøkonomiske vur-
dering, modeller og relevant baggrundsmateriale samt supplerende oplysninger fra Vejdirek-
toratet, Sund & Bælt og deres rådgivere.
7.2 Niveau og afklaringsstade
Den eksterne kvalitetssikring er foretaget på grundlag af den foreliggende risikoanalyse og
forundersøgelse. Alle foretagne vurderinger er afgivet under forudsætning af, at der fremad-
rettet ikke sker ændringer i forundersøgelsens projektgrundlag, som har betydning for beslut-
ningsgrundlagets kvalitet og indholdet af anlægsoverslaget.
Projektmaterialet vurderes samlet set at være på samme niveau og afklaringsstadie som set
ved tidligere projekter, hvilket er det niveau, der kan forventes ved en forundersøgelse.
Der er i forbindelse med den eksterne kvalitetssikrings gennemgang af de risikoprægede dele
af projektet generelt ikke fundet forhold, der har væsentlig betydning for, hvorvidt forundersø-
gelsen er gennemført i henhold til relevant lovgivning. De forhold, der fremhæves i det føl-
gende, er derudover forhold, der med fordel kan inddrages, hvis projektet godkendes til næste
fase.
7.3 Vurdering af usikkerhedsvurderinger og håndtering af risici
Den eksterne kvalitetssikring har gransket risikologgen for både kyst-kystanlægget og land-
anlægget, inkl. risikobeskrivelse og evt. angivelse af sandsynlighed og konsekvens for hver
risiko for både konstruktionen af ny fast forbindelse samt udvidelse af rute 8 og 43 på Als og
Fyn. Der har desuden været afholdt et møde med Vejdirektoratet og Sund & Bælt, hvor pro-
jektets risikohåndteringsproces og udvalgte risici er drøftet.
Projektet består af to områder; kyst-kyst, fremsat af Sund & Bælt, og landanlæg, fremsat af
Vejdirektoratet. Gennemgangen af risikoanalyserne er derfor i det følgende ligeledes opdelt
på landanlæg og kyst-kystanlæg efterfulgt af en samlet vurdering.
7.3.1 Kyst-kyst
Sund & Bælt har udarbejdet en risikoanalyse bestående af et risikoregister og et afrapporte-
ringsnotat. Risikoregistret indeholder både generelle risici relevante på tværs af alle de kon-
struktionstyper, der er undersøgt som en del af forundersøgelsen, samt for hver konstrukti-
onstype (boret tunnel, kunstig ø, sænketunnel og bro). Der er ikke udarbejdet et særskilt risi-
koregister for ilandføringen (vejanlægget i kyst-kystområdet). da det er en mindre strækning,
der ikke vurderes kompleks eller risikofyldt og som i høj grad dækkes af Vejdirektoratets risi-
koanalyse.
36
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Risici er løbende identificeret under gennemførelsen af forundersøgelsen. De er konsolideret
og kvalificeret på en fælles risikoworkshop for medarbejdere fra Sund & Bælt og relevante
parter fra de rådgivere, som har været involveret i forundersøgelsen, der hver især har bidra-
get med ekspertviden og erfaringer.
Sund & Bælt oplyser, at der i risikoanalysen udelukkende er gennemført en kvalitativ scree-
ning af risici, som svarer til den anvendte metode på forundersøgelsen af Kattegatforbindel-
sen, hvilket er en styregruppebeslutning. Der er dermed ikke gennemført nogle kvantitative
vurderinger af sandsynlighed eller økonomiske konsekvenser, men foretaget vurderinger af
årsager og konsekvenser. Ifølge Ny Anlægsbudgettering skal der i fase 1 udarbejdes beskri-
velse af centrale og større risici med henblik på videre bearbejdning i fase 2, ofte i form af et
overslag på risikoregisteret. Den eksterne kvalitetssikring vurderer på den baggrund, at an-
lægsmyndigheden har valgt en metodisk gyldig fremgangsmåde.
Anlægstekniske usikkerheder
Som led i granskningen af anlægsbudgettet har den eksterne kvalitetssikring konstateret at
serviceveje ikke er inkluderet i anlægsoverslaget. Den eksterne kvalitetssikring anbefaler, at
elementer, som bevidst er udeladt i anlægsoverslaget, medtages i risikovurderingen. Sund &
Bælt har på den baggrund oplyst, at serviceanlæg og adgangsvejen til færgehavnen inklude-
res i det opdaterede risikoregister.
Det geotekniske grundlag i forundersøgelsens er så vidt muligt afdækket, men er generelt
relativt overordnet, da der ikke er foretaget konkrete undersøgelser. Som led i risikoanalysen
konstaterer Sund & Bælt selv, at der er store usikkerheder forbundet med særligt de geotek-
niske forhold, da forundersøgelsen baserer sig på et meget begrænset geoteknisk grundlag.
Denne usikkerhed estimeres til at kunne have en moderat påvirkning og kan både medføre
øgede omkostninger eller besparelser. Det konstateres i afrapporteringsnotatet, at denne ri-
siko skal afdækkes i det eventuelt videre arbejde ved at gennemføre en større geoteknisk
borekampagne, der kan skabe et bedre grundlag for projekteringen. Dog bemærker Sund &
Bælt, at der altid vil være en residual risiko forbundet med de geotekniske forhold uanset
antallet af geotekniske undersøgelser, der gennemføres som led i det videre arbejde, idet en
fuldstændig kortlægning af området er urealistisk.
Den eksterne kvalitetssikring bemærker, at usikkerheden i det geotekniske grundlag udgør
særligt risikobetonede områder, da det kan få væsentlig økonomisk effekt og er et teknisk
kritisk moment i anlægsprojektet. Den eksterne kvalitetssikring anbefaler ligeledes, at det geo-
tekniske undersøgelsesgrundlag styrkes, dette kan med fordel gøres forud for en eventuel
næste fase, for at styrke beslutningsgrundlaget forud for at godkende projektet til næste fase.
Samlet vurdering
Den eksterne kvalitetssikring vurderer, at risikoanalysen indeholder beskrivelse af de centrale
og største risici, og at anlægsprojektet på nuværende stadie er økonomisk forberedt på de
mest sandsynlige risici. Det bemærkes, at det geotekniske grundlag udgør et særligt risikobe-
tonet område.
7.3.2 Landanlæg
Vejdirektoratet har udarbejdet en risikoanalyse af hovedforslaget og alternativt hovedforslag
(rute 8 og 43) eks. tilvalg samt risikoanalyse af alternativet (rute 405). Den eksterne kvalitets-
sikring har i granskningen fokuseret på risikoanalysen af rute 8 og 43.
37
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Risikoniveauerne i risikoanalysen er bestemt ved en afholdt workshop med 7 medarbejdere
fra Vejdirektoratet, der hver især har bidraget med ekspertviden og erfaringer i forhold til stør-
relsen af de enkelte kritiske hændelser, samt tre eksterne konsulenter fra COWI.
Vurdering af sandsynligheder og konsekvenser for risici for alle ikke-default risici er baseret
på professionelle skøn fra workshoppens deltagere. Vejdirektoratet har løbende revurderet
risici i forbindelse med planlægningen af projektet.
Som det ses i tabel 10, rummer ankerbudgettet for hoved
forslag
ca. 900 mio. kr. i korrektions-
tillæg, hvilket det beregnede risikotillæg er inden for. Der er ikke foretaget økonomiske risiko-
beregninger for de øvrige alternativer ud fra en betragtning af projektets nuværende stadie.
Materiale
Anlægsoverslag
Risikoanalyse
Anlægsoverslag
Risikoanalyse
Risikoanalyse
Defaultrisici
Risikoanalysen indeholder en række såkaldte default- og semi-defaultrisici med et standard-
risikospænd, der er baseret på en intern bruttoliste over potentielle risici inkl. sandsynlighed
og konsekvens. Disse er udarbejdet på baggrund af erfaringer fra tidligere projekter. Semi-
defaultrisici er defaults, som kan udelades af en risikoanalyse, hvis de bl.a. på grund af pro-
jektets modenhed ikke længere er relevante.
Vejdirektoratet har oplyst, at der foreligger analyser bag defaultværdierne, som løbende op-
dateres med færdige projekter. Fx bygger defaultværdien på mængdeusikkerhed på forskellen
mellem tilbudssummen og den faktiske afholdte udgift på tidligere udførte anlægsprojekter.
Vejdirektoratet har desuden oplyst, at analysen ikke udleveres til eksterne, da den indeholder
kommercielle data.
Den eksterne kvalitetssikring konstaterer, at defaultrisikoen til mængdeusikkerhed og tillægs-
arbejder med en risikoværdi på 307,00 mio. kr. og semi-defaultrisikoens usikkerhed ift. politisk
valg på 189,5 mio. kr. dominerer risikoanalysen. Det næste risikopunkt har en risikoværdi på
16,00 mio. kr. Den eksterne kvalitetssikring påpeger, at det er god praksis at forsøge at op-
splitte risici, så de enkelte elementer i risikoen fremstår konkrete, og det på denne baggrund
er muligt at opstille mitigerende handlinger målrettet de enkelte risici.
Vejdirektoratet har ikke kunne foreligge nogen dokumentation for den eksterne kvalitetssik-
ring, der beskriver standardrisikoen og regler for brug af denne. Vejdirektoratet oplyser, at de
har udfærdiget et notat vedrørende defaultrisici og brugen af disse, men at dette indeholder
kommercielle data og derfor ikke kan deles mede eksterne. Den eksterne kvalitetssikring an-
befaler, at Vejdirektoratet ligeledes udarbejder et notat eller anden dokumentation, der kan
deles med den eksterne, hvor der gives en konkret begrundelse for, anvendelsen af defaultri-
sici på alle projekter.
Budgetpost
Anlægsudgifter i alt
Reserve i alt
Korrektionstillæg (40 %)
Risikotillæg
Budgetsikkerhed
Hoved
forslag
(mio. kr.)
1.878,62
896,00
916,40
556,60
81,13 %
Tabel 10: Budgetsikkerhed pr. forslag (Vejindeks 2024K1, 138,76)
38
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Risikotillæg
Som led i risikoanalysen er et samlet risikotillæg beregnet. Disse værdier er beregnet ved at
gange den enkelte risikos sandsynlighed med den konsekvens, som hændelsen har, hvis den
indtræffer. Risikotillægget er således et samlet billede af de økonomiske konsekvenser af det
mest sandsynlige udfald af de identificerede risici.
Den eksterne kvalitetssikring bemærker, at der for en række risici fremgår en symmetrisk usik-
kerhed på 0. Denne usikkerhed kan derfor både være en mulig besparelse eller blive en mulig
øget omkostning. Disse er ikke afspejlet i det samlede risikotillæg, men bidrager til en større
spredning på s-kurven, dvs. en mere flad s-kurve, i det samlede risikobillede. Der er endvidere
16 ud af 33 risici, hvor der ikke er angivet risikoværdi, da det vurderes for tidligt at kunne
estimere denne.
Beregningsmetode og statistiske fordelingsudfald er anerkendte metoder og vurderes som
gyldige i forhold til beregning af projektets risici på nuværende stadie.
Budgetsikkerhed
For vejanlægget er budgetsikkerheden større end 80 %. Denne er målt som fraktil af det sam-
lede budget, inkl. risikotillæg. Vejdirektoratet bemærker, at budgetsikkerheden afspejler, at 16
risici ikke er kvantificeret og oplyser, at denne budgetsikkerhed ikke afviger markant i forhold
til øvrige projekter i denne fase, og det ikke giver anledning til at skulle reducere PTA eller K1.
Den eksterne kvalitetssikring bemærker, at budgetsikkerheden er relativ høj, men notere at
dette blandt andet skyldes, at kun en andel af risici er kvantificeret samt at reserveren er højere
i et fase 1 projekt. Den eksterne kvalitetssikring bemærker, dog at de væsentligste risicis er
kvantificeret og anbefaler, at der i en eventuelt næste fase vurderes, om projektet kan gen-
nemføres med en lavere budgetsikkerhed, idet budgetsikkerheden ofte er lavere i fase 2, hvor
både projektering og fastlæggelse af anlægsoverslaget er mere fremskreden, flere risicis er
kvantificeret og korrektionstillæget er mindre.
Samlet vurdering
Den eksterne kvalitetssikring vurderer, at risikoanalysen indeholder beskrivelse af de centrale
og største risici, og at anlægsprojektet på nuværende stadie er økonomisk forberedt på de
mest sandsynlige risici. Det bemærkes, at budgetsikkerheden på projektforslagene er relativt
høj, og anbefales derfor, at det overvejes i projektets eventuelt næste fase om dette er til-
strækkeligt afspejlet i anlægsoverslaget.
7.3.3 Samlet vurdering af risikoanalyse
Den eksterne kvalitetssikring bemærker, at risikoanalysen for landanlægget fremsat af Vejdi-
rektoratet og risikoanalysen for kyst-kystanlægget fremsat af Sund & Bælt anvender forskel-
lige metoder. Det gælder både i forhold til selve fremstillingen af risici, hvorvidt der er foretaget
en kvalitativ eller kvantitativ risikovurdering og afgrænsninger samt opgørelsen af specifikke
risikoposter, som projekteringsusikkerhed og mængdeusikkerhed.
Den eksterne kvalitetssikring anbefaler, at der i forbindelse med forundersøgelsen udarbejdes
en samlet fremstilling af risici, der understøtter et tværgående og helhedsorienteret overblik
over risici for det samlede projekt, samt at der i projektets eventuelt næste fase udarbejdes
en samlet risikoanalyse med ensartet fremstilling og metodisk fremgangsmåde på tværs af
områderne.
39
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Den eksterne kvalitetssikring vurderer, at ibrugtagningstidspunktet er realistisk. Dette er gen-
nemgået i 6.4.
7.4 Opsamling
Samlet set vurderer den eksterne kvalitetssikring, at risikoanalyserne indeholder beskrivelser
af de centrale og største risici, og at anlægsprojektet på nuværende stadie er økonomisk for-
beredt på de mest sandsynlige risici.
Den eksterne kvalitetssikring anbefaler dog, at der som led i det vridere arbejde er fokus på
at udbygge det geotekniske grundlag, der udgør et særligt risikobetonet område, enten forud
for eller som led i projektets eventuelt næste fase.
Derudover påpeger den eksterne kvalitetssikring i relation til Vejdirektoratets anvendelse af
defaultrisici, at det generelt er god praksis at opsplitte risici og anbefaler, at der udarbejdes en
form for dokumentation for anvendelse af disse, der kan deles med den eksterne. Det anbe-
fales desuden, der i en eventuelt næste fase bør vurderes, om projektet kan gennemføres
med en lavere budgetsikkerhed.
40
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
8. Fremgangsmåde og datamateriale
Formålet med dette kapitel er, at den eksterne kvalitetssikring præsenterer metoden anvendt
til gennemgang af materialet samt dokumenterer materialet fremsendt af Vejdirektoratet og
Sund & Bælt i forbindelse med kvalitetssikringen.
8.1 Fremgangsmåde
Den eksterne kvalitetssikring benytter sig af velafprøvede metoder, der både i bredde og
dybde sikrer en sammenhængende gennemgang og vurdering af de seks nedenstående te-
maer:
1. Analyse og vurdering af tekniske forhold, herunder vejteknik, broer, tunneler samt geo-
teknik
2. Analyse og vurdering af trafikberegningerne, herunder modelforudsætninger og kapa-
citet
3. Analyse og vurdering af miljø- og naturmæssige forhold
4. Analyse og vurdering af anlægsøkonomiske forhold
5. Analyse og vurdering af samfundsøkonomiske forhold med udgangspunkt i Transport-
ministeriets fremgangsmåde for samfundsøkonomiske beregninger
6. Analyse og vurdering af risici og disses håndtering.
For at sikre en sammenhængende gennemgang og vurdering af de seks temaer i både dybde
og bredde er kvalitetssikringen baseret på en velafprøvet kvalitetssikringsmetode, hvor pro-
jektgrundlaget vurderes med afsæt i seks kvalitetssikringskriterier, der er præsenteret i figur 4
nedenfor.

Figur 4: Oversigt over kvalitetssikringskriterier
Kvalitetssikringskriterierne drejer sig overordnet om, hvorvidt:
projektet faktuelt og forudsætningsmæssigt hviler på et robust grundlag, hvor der er
taget højde for alle relevant forhold
argumenter og beregninger er logisk sammenhængende og følger en systematisk
metode.
41
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Projektet fremstår som muligt at gennemføre henset til projektets tilrettelæggelse og tids-
plan.
8.2 Datamateriale
Dokumentation
Anlæg og forudsætninger
Landanlæg
80700_0_Overslag
80700_0_MBibl
80700_0_PBibl
80700_1_Overslag
80700_1_MBibl
80700_1_PBibl
80700_2_Overslag
80700_2_MBibl
80700_2_PBibl
80700_3_Overslag
80700_3_MBibl
80700_3_PBibl
80700_4_Overslag
80700_4_MBibl
80700_4_PBibl
80700_5_Overslag
80700_5_MBibl
80700_5_PBibl
80700_6_Overslag
80700_6_MBibl
80700_6_PBibl
80700_A1_Overslag
80700_A1_MBibl
80700_A1_PBibl
80700_A2_Overslag
80700_A2_MBibl
80700_A2_PBibl
80700_A3_Overslag
80700_A3_MBibl
80700_A3_PBibl
80700_A4_Overslag
80700_A4_MBibl
80700_A4_PBibl
80700_A5_Overslag
80700_A5_MBibl
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
42
Dato for
modtagelse
Beskrivelse/
fagområde
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
80700_A5_PBibl
80700_A6_Overslag
80700_A6_MBibl
80700_A6_PBibl
80700_405V_Overslag
80700_405V _MBibl
80700_405V _PBibl
80700_405Ø_Overslag
80700_405Ø _MBibl
80700_405Ø _PBibl
Samleark rute 405+8+43
80700-RAD-XXX-MGD-0001_Mængdeopg¢relse
Als-Fyn Rute 405
80700-RAD-XXX-MGD-0001_Mængdeopg¢relse
Als-Fyn RUTE 8-43
Forudsætningsnotat Fyn-Als – anlægsoverslag
Supplerende dokumentation priser
Prisbog_DANBRO
Supplerende dokumentation Als-Fyn
Færdselsregulering
80700_arealbudget alternativ
80700_arealbudget hovedforslag
80700 - ledningsomlægninger
80700_arealbudget rute 405
Kyst-kystanlæg
Anlægsoverslag, kyst-kyst
Samlet anlægsoverslag for kyst-kyst og landanlæg
Samleark anlægsoverslag S&B
Kattegatforbindelsen - kyst-kyst - Anlægsoverslag
Kattegatforbindelsen - kyst-kyst, Enhedspriser til an-
lægsoverslag
HS2_Guide_to_Tunnelling_Costs
Genanvendelse af tunnelelementfabrikken ved Rød-
byhavn
Forudsætningsnotat for enhedspriser for sænketun-
nel
D&V-omkostninger for en Als-Fyn forbindelse
Risikoanalyse
80700 Risikoanalyse Als-Fyn landanlæg fase 1 rute
8 og 43 120124
Risikoanalyse 70800 Als-Fyn fase 1 Rute 405
Risikoregister kyst-kyst
Afrapportering af risiko på Als-Fyn, kyst-kyst (1)
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
12/09/2024
12/09/2024
12/09/2024
12/09/2024
12/09/2024
12/09/2024
12/09/2024
20/08/2024
20/08/2024
20/08/2024
25/09/2024
25/09/2024
25/09/2024
25/09/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
20/08/2024
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Anlægsøkonomi
Risikovurdering
Risikovurdering
Risikovurdering
Risikovurdering
43
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
Tekniske notater
80700 - TERESA-6-0 2024 uden forvridning Als Fyn
Samfundsøkonomisk vurdering af en Als Fyn forbin-
delse
Konsekvenser for klima og miljø - Als-Fyn kyst-kyst
anlæg
Konsekvenser for klima og miljø - Als-Fyn landanlæg
og trafik 270824
Metodenotat CO2 fra anlæg ved Als – Fyn
EY_Artelia Erhvervsanalyse af en fast forbindelse
mellem Als og Fyn 21dec2023
80700 Trafikal baggrundsrapport
Trafikale effekter ved forskellige Als Fyn linjeførin-
ger_rev3
Landanlæg
80700-RAD-GEO-RAP-0001_geo-rapport del1
80700-RAD-GEO-RAP-0001_geo-rapport del2
80700-RAD-GEO-RAP-0001_geo-rapport del3
80700-RAD-GEO-RAP-0004_geo-rapport Rute 405
80700-RAD-MILJ-RAP-0002_Miljøvurdering
80700-RAD-MILJ-RAP-0004_Miljøvurdering Rute
405
80700-RAD-TRA-NOTA-0001_Kapacitetsanalyse
80700-RAD-TRA-NOTA-0002_TSR_sluterklæring
80700-RAD-TRA-NOTA-0005_Kapacitetsanalyse
Rute 405
80700-RAD-TRA-NOTA-0006_TSR Rute 405_sluter-
klæring
80700-RAD-XXX-NOTA-0005_Forudsætningsnotat
80700-RAD-XXX-RAP-0009_Teknisk beskrivelse
80700-RAD-XXX-RAP-0019_Teknisk beskrivelse
Rute 405
80700-VD-VEJ-NOTA-0023_Screening Rute 8 til
Kværndrup
Konsekvenser for klima og miljø - Als-Fyn landanlæg
og trafik 2024-08-27-VD
Kyst-Kystanlæg
Afrapportering af geofysisk survey
Afrapportering af geologisk model
Arbejdspladsarealer
Geologisk screeningsrapport
Geoteknisk vurderingsrapport
Mængdeopgørelse Fyn-Als simplificeret
Projekteringsnotat – broløsning
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
Samfundsøkonomi
Samfundsøkonomi
Samfundsøkonomi
Samfundsøkonomi
Samfundsøkonomi
Samfundsøkonomi
Trafik
Trafik
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
Geoteknik
Geoteknik
Geoteknik
Geoteknik
Miljø
Miljø
Trafik
Trafik
Trafik
Trafik
Teknik
Teknik
Teknik
Teknik
Klima
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
Geoteknik
Geoteknik
Geoteknik
Geoteknik
Geoteknik
Geoteknik
Geoteknik
44
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
RDK2022N00489-RAM-RP-00001 (Design Basis)
RDK2022N00489-RAM-RP-00002 (Projektinfor-
mationsnotat)
RDK2022N00489-RAM-RP-00005 (Screening af
Tværsnit)
RDK2022N00489-RAM-RP-00010 (Anlægsteknisk
baggrundsrapport)
RDK2022N00489-RAM-RP-00011 (Normkrav til
tværsnit)
REH2022N01848-RAM-RP-00020_Miljøfaglig bag-
grundsrapport_16082024
Sejladsanalyse
Sejladsforhold og risiko for skibskollisioner
AF-A-TG-ALA01-001
AF-A-TG-ALA02-001
AF-A-TG-ALA03-001
AF-A-TG-ALA04-001
AF-A-TG-ALA05-001
AF-A-TG-ALA07-001
AF-A-TG-ALA09-001
AF-A-TG-ALA10-001
AF-A-TG-ALA11-001
AF-A-TB-ALA02-001
AF-A-TB-ALA02-002
AF-A-TB-ALA05-001
AF-A-TB-ALA07-001
AF-A-TB-ALA07-002
AF-A-TB-ALA07-003
AF-A-TT-ALA01-001
AF-A-TT-ALA03-001
AF-A-TT-ALA04-001
AF-A-TT-ALA05-001
AF-A-TT-ALA09-001
AF-A-TT-ALA10-001
AF-A-TT-ALA11-001
Øvrige notater
02/09/2024
02/09/2024
02/09/2024
12/09/2014
02/09/2024
06/02/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
02/09/2024
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Miljø
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Bro & Tunnel
Opstartsmøde
Als-Fyn Landanlæg VD - PP til opstart ekstern 02/09/2024
KS_290824
Tabel 11: Oversigt over materiale anvendt til ekstern kvalitetssikring
45
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
8.3 Afholdte møder
Møde
Opstartsmøde, gennemgang af forundersøgelse med deltagelse af ekstern
kvalitetssikring, Vejdirektoratet og Sund & Bælt
Gennemgang af spørgsmål fra ekstern kvalitetssikring angående økonomi til
landanlæg
Gennemgang af spørgsmål fra ekstern kvalitetssikring angående økonomi til
kyst-kyst
Gennemgang af spørgsmål fra ekstern kvalitetssikring angående teknik til
kyst-kyst
Gennemgang af spørgsmål fra ekstern kvalitetssikring angående samfunds-
økonomi og risikoanalyse til landanlæg og kyst-kyst
Gennemgang af spørgsmål fra ekstern kvalitetssikring angående teknik til
landanlæg
Gennemgang af spørgsmål fra ekstern kvalitetssikring angående miljø til
kyst-kyst
Afsluttende møde
Tabel 12: Oversigt over afholdte møder
Dato
29/08/2024
09/09/2024
18/-09/2024
01/10/2024
02/10/2024
07/10/2024
10/10/2024
01/11/2024
46
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
8.4 Samlet oversigt over fremstillet anlægsoverslag
Anlægsoverslag (mio. kr.)
Kyst til kyst Længde (km)
Sænketunnel
Boret tunnel
Cut&Cover
Rampe
Infrastruktur i alt
Dæmning
Bjælkebro
Skråstagsbro
Fundament
Dæk
Pylon
Bropille
Konstruktion i alt
Miljøtiltag
Samlet kyst-kyst
Ilandføring
Anlægsudgifter i alt
PTA (12 % på kyst-kyst / 18 % på
ilandføring)
Anlægsoverslag i alt
Korrektionstillæg (50 % på kyst-kyst
/ 40 % på ilandføring %)
Genanvendelse af fabrik
Samlet anlægsoverslag
ALA
01
13,5
13.095,62
0,00
519,67
186,82
13.802,12
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
13.802,12
243,59
14.045,70
1.709,72
15.755,43
7.848,05
1.500,00
25.103,48
ALA
02
11,0
0,00
0,00
0,00
0,00
0,00
271,60
735,97
249,94
5.482,91
1.956,19
187,45
613,31
9.497,36
1.793,54
11.290,90
267,76
11.558,66
1.413,70
12.972,36
6.453,48
-400,00
19.025,85
ALA
03
12,9
258,67
11.797,74
761,06
183,86
13.001,33
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
13.001,33
178,40
13.179,73
1.599,35
14.779,08
7.367,76
0,00
22.146,85
13,3
13.472,46
0,00
358,39
222,41
14.053,26
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
14.053,26
162,75
14.216,01
1.722,07
15.938,08
7.949,17
1.500,00
25.387,25
ALA
04
ALA
05
11,8
4.101,87
0,00
334,50
209,06
4.645,43
3.112,94
556,34
0,00
3.004,84
1.112,68
0,00
463,62
8.250,43
1.090,77
13.986,63
267,98
14.254,61
1.737,19
15.991,80
7.963,20
500,00
24.455,00
ALA
07
16,3
0,00
0,00
0,00
0,00
0,00
0,00
1.168,61
249,94
5.526,13
2.821,47
187,45
973,84
10.927,43
2.126,58
13.054,01
229,09
13.283,10
1.616,77
14.899,86
7.422,00
-400,00
21.921,86
16,6
17.089,12
0,00
358,39
195,72
17.643,24
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
17.643,24
243,59
17.886,83
2.170,66
20.057,48
9.999,08
1.500,00
31.556,56
ALA
09
ALA
10
17,2
0,00
ALA
11
13,1
258,67
16.706,56
752,60
191,27
17.650,44
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
17.650,44
243,59
17.894,02
2.171,52
20.065,54
10.003,11
0,00
30.068,65
11.938,42
761,06
183,86
13.142,01
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
0,00
13.142,01
178,40
13.320,41
1.616,24
14.936,65
7.446,54
0,00
22.383,20
Tabel 13: Anlægsoverslag for de undersøgte forslag
(BYG61 betonindeks 2024K1,136,76 og Vejindeks 2024K1, 138,76).
47
TRU, Alm.del - 2024-25 - Bilag 192: Opdateret sammenfatningsrapport om forundersøgelsen af en Als-Fyn-forbindelse, fra transportministeren
Ekstern kvalitetssikring
Forundersøgelse af en fast forbindelse mellem Als og Fyn
ID
Anlægsoverslag
(mio. kr.)
Kystanlæg
PTA
(12 %) / (18 %)
Korrektionstillæg
(50 %) / (40 %)
Genanvendelse af
fabrik
Kystanlæg i alt
Landanlæg
PTA (18 %)
Korrektionstillæg
(40 %)
Landanlæg i alt
Samlet anlægs-
overslag
1
ALA
01
14.045,70
2
ALA
02.1
11.558,66
3
ALA
02.5
10.377,76
4
ALA
03
13.179,73
5
ALA
04
14.216,01
6
ALA
05
14.254,61
7
ALA
07.1V
13.283,10
8
ALA
07.1Ø
13.283,10
9
ALA
07.5V
12.590,59
1.533,67
10
ALA
07.5Ø
12.590,59
1.533,67
11
ALA
09V
17.886,83
12
ALA
09Ø
17.886,83
13
ALA
10V
17.894,02
14
ALA
10Ø
17.894,02
15
ALA
11
13.320,41
1.709,72
1.413,70
1.272,06
1.599,35
1.722,07
1.737,19
1.616,77
1.616,77
2.170,66
2.170,66
2.171,52
2.171,52
1.616,24
7.848,05
1.500,00
25.103,47
1.878,62
412,38
916,40
3.207,40
28.310,87
6.453,48
-400,00
19.025,84
1.878,62
412,38
916,40
3.207,40
22.233,24
5.792,18
-400,00
17.042,89
1.878,62
412,38
916,40
3.207,40
20.250,29
7.367,76
0,00
22.146,84
1.878,62
412,38
916,40
3.207,40
25.354,24
7.949,17
1.500,00
25.387,25
1.878,62
412,38
916,40
3.207,40
28.594,65
7.963,20
500,00
24.455,00
1.878,62
412,38
916,40
3.207,40
27.662,40
7.422,00
-400,00
21.921,87
2.254,67
550,82
1.224,04
4.029,52
25.951,39
7.422,00
-400,00
21.921,87
2.196,78
538,11
1.195,80
3.930,68
25.852,55
7.034,19
-400,00
20.758,44
2.254,67
550,82
1.224,04
4.029,52
24.787,97
7.034,19
-400,00
20.758,44
2.196,78
538,11
1.195,80
3.930,68
24.689,13
9.999,08
1.500,00
31.556,57
2.254,67
550,82
1.224,04
4.029,52
35.586,09
9.999,08
1.500,00
31.556,57
2.196,78
538,11
1.195,80
3.930,68
35.487,25
10.003,11
0,00
30.068,65
2.254,67
550,82
1.224,04
4.029,52
34.098,17
10.003,11
0,00
30.068,65
2.196,78
538,11
1.195,80
3.930,68
33.999,33
7.446,54
0,00
22.383,19
1.878,62
412,38
916,40
3.207,40
25.590,59
Tabel 144: Oversigt over alle mulige løsningsforslag fremsat af Sund & Bælt
(BYG61 betonindeks 2024K1, og vejindeks 2024K1, 138,76)
48
