4. januar 2024
Janie Winther Ipsen
+457244 2342
23/15358-1
1/5
Ny jernbane over Vestfyn, varsling af tids-
forlængelse
Formål og sammenfatning
Nærværende notat er en tidsmæssig status over projektet for Ny bane over Vestfyn og en varsling af behovet
for et år mere til gennemførelse af projektet. Notatet beskriver i korthed årsagerne til denne forsinkelse.
I henhold til Anlægsloven for den ny jernbane over Vestfyn skal projektet være færdigt til at blive ibrugtaget
med udgangen af 2028. Det er også forudsætningen på Finansloven for 2024.
Projektets fremdrift er påvirket af flere forhold, herunder især manglende rettidige leverancer fra projektets
totalrådgiver, ønske fra Banedanmark om yderligere tid til test af banetekniske anlæg og testkørsel med tog,
samt Energinets fjernelse af den ”gamle” gasledning der ligger hvor jernbanen ska bygges.
Endelig er der to store risici der kan være årsag til store tidsmæssige og forsinkelsesomkostninger hvis pro-
jektet ikke forløber som planlagt, dvs. den gældende tidsplan har ikke plads til forskydninger. Den ene risiko
er klargøring af jordanlæg forud for gennemførelse af skinneentreprisen og udrulningen af signalprogrammet.
F.eks., er forsinkelser af udrulningen af signalprogrammet vurderet til at være 0,5 mio. kr. pr. dag.
Samlet set er det Vejdirektorats vurdering, så bør færdiggørelsen af hele projektet rykkes med ét år. Herved
forskydes implementeringen af signalprogrammet fra 2027 til 2028, og der levnes herved mulighed for at miti-
gere de risici for forsinkelser som iagttages for nærværende. Testkørsel vil således kunne blive gennemført i
2029, og der skal således aftales nærmere med Banedanmark for endelig godkendelse og ibrugtagning, der
vil kunne ske i samme periode og derved vil banen kunne blive ibrugtaget med udgangen af 2029.
Risikoen for det ekstreme vejrlig, herunder de store nedbørsmængder der er set i den senere tid, er der ikke
indarbejdet i vurderingen om at tidsplanen forlænges med et år.

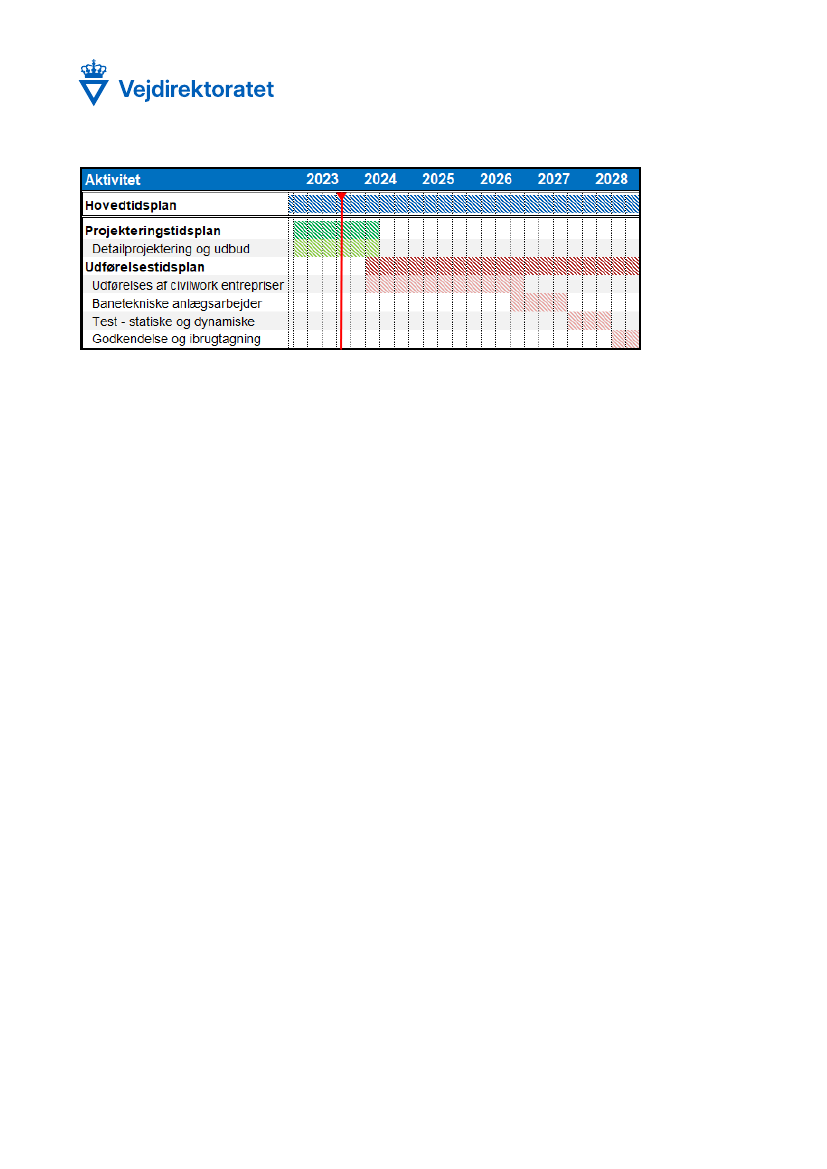

Tidsplan
Projektet har en række forhold og risici der påvirker både tidsplan og omkostningerne i forbindelse med byg-
geriet af banen. Tidsplanen er inddelt i hhv. en projekteringstidsplan og en udførelsestidsplan, hvor sidst-
nævnte er underinddelt i:
1) Udførelse af jord- og afvandingsarbejder samt Energinets omlægning af gastransmissionsledning. Li-
geledes er de anlægstekniske arbejder ved udfletningsanlæg i begge ender af den nye bane indeholdt.
2) Banetekniske arbejder herunder etablering af nye skinner, kørestrøm og signalprogram.
3) Test af hele det banetekniske anlæg herunder tests med tog.
4) Godkendelse og ibrugtagning
