STATSREVISORERNES BEMÆRKNING
Statsrevisorernes bemærkning
Statsrevisorerne,
den 16. september 2015
BERETNING OM BRUG AF NY ANLÆGSBUDGETTERING I PROJEKTET ”DEN
NYE BANE KØBENHAVN-RINGSTED”
Projektet ”Den nye bane København-Ringsted” omfatter anlæg af en dobbeltsporet og
elektrificeret jernbane på ca. 60 km mellem København og Ringsted via Køge. Jern-
banen skal være klar til brug i slutningen af 2018 og har en totalbevilling på 11,5 mia.
kr. inkl. reserver på 2,6 mia. kr. (2015-priser).
Projektet er tilrettelagt efter ny anlægsbudgettering, hvis formål er at øge budgetsik-
kerhed og kvalitet i beslutningsgrundlaget for store anlægsprojekter. Budgettet skal så
vidt muligt bygge på erfaringer fra lignende projekter, og det skal risikovurderes, kvali-
tetssikres eksternt og tillægges erfaringsbaserede reserver. Under projektets gennem-
førelse skal økonomistyringen understøttes af risikostyring, og ændringer i projektet
og dets forudsætninger skal løbende dokumenteres.
Projektet er midt i gennemførelsesfasen, og Banedanmark forventer, at den samlede
udgift bliver 8,2 mia. kr. eller ca. 0,7 mia. kr. mindre end det oprindelige budget ekskl.
reserver. Ny anlægsbudgettering mangler imidlertid en beskrivelse af, om mindrefor-
brug må anvendes som intern budgetreserve i Transportministeriet, eller om det un-
dervejs skal returneres. Derudover bør Transportministeriet overveje, om de generel-
le reserver kan reduceres undervejs i et projekt, efterhånden som projektets risici re-
duceres.
Statsrevisorerne finder det mindre tilfredsstillende, at Transportministeriet og Bane-
danmark ikke fuldt ud har fulgt principperne i ny anlægsbudgettering under forbere-
delse og anlæg af den nye bane København-Ringsted. Særligt bemærkes:
at der har manglet vurderinger af de økonomiske konsekvenser af risici og doku-
mentation for, hvordan risici er håndteret under gennemførelsen af projektet
at forslag om entrepriseform og projektorganisering har været meget overordnede
at den eksterne kvalitetssikring af beslutningsgrundlaget ikke havde tilstrækkelig
dybde, hvilket bl.a. indebar, at der var fejl i anlægsbudgettet, som ikke blev op-
daget, før anlægsloven var vedtaget.
Peder Larsen
Henrik Thorup
Klaus Frandsen
Lennart Damsbo-
Andersen
Lars Barfoed*
)
Søren Gade
*
)
Statsrevisor Lars Barfoed
har ikke deltaget ved behand-
lingen af denne sag på grund
af inhabilitet.
Statsrevisorerne finder, at principperne i ny anlægsbudgettering kan sikre Transport-
ministeriet en grundig forberedelse og budgettering af større anlægsprojekter. Stats-
revisorerne skal dog bemærke, at ny anlægsbudgettering ikke bør opmuntre til sy-
stematisk overbudgettering.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
Beretning til Statsrevisorerne om
brug af ny anlægsbudgettering i
projektet ”Den nye bane København-
Ringsted”
Rigsrevisionen har selv taget initiativ til denne un-
dersøgelse og afgiver derfor beretningen til Stats-
revisorerne i henhold til § 17, stk. 2, i rigsrevisor-
loven, jf. lovbekendtgørelse nr. 101 af 19. januar
2012. Beretningen vedrører finanslovens § 28.
Transportministeriet (nu Transport- og Bygnings-
ministeriet).
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
Indholdsfortegnelse
1.

Introduktion og konklusion ............................................................................................ 1

1.1.

Formål og konklusion ............................................................................................ 1

1.2.

Baggrund .............................................................................................................. 3

1.3.

Revisionskriterier, metode og afgrænsning .......................................................... 8

Transportministeriets og Banedanmarks forberedelse af projektets
anlægsøkonomi .......................................................................................................... 10

2.1.

Forberedelsen af projektets anlægsøkonomi...................................................... 11

2.2.

Forslag til udbudsstrategi, entrepriseform, organisering og tidsplan .................. 16

2.3.

Risikovurdering af projektet ................................................................................ 18

2.4.

Den eksterne kvalitetssikring af projektets beslutningsgrundlag ........................ 19

Banedanmarks gennemførelse af projektet ................................................................ 22

3.1.

Økonomistyring og budgetmæssig sporbarhed .................................................. 22

3.2.

Risikostyring af projektet ..................................................................................... 30
2.

3.

Bilag 1. Metode ................................................................................................................... 36

Bilag 2. Ordliste ................................................................................................................... 37

Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
Beretningen vedrører finanslovens § 28. Transportministeriet (nu Transport- og
Bygningsministeriet).
I undersøgelsesperioden har der været følgende ministre:
Flemming Hansen: november 2001 - september 2007
Jakob Axel Nielsen: september 2007 - november 2007
Carina Christensen: november 2007 - september 2008
Lars Barfoed: september 2008 - februar 2010
Hans Christian Schmidt: februar 2010 - oktober 2011
Henrik Dam Kristensen: oktober 2011 - august 2013
Pia Olsen Dyhr: august 2013 - februar 2014
Magnus Johannes Heunicke: februar 2014 - juni 2015
Hans Christian Schmidt: juni 2015 -
Beretningen har i udkast været forelagt Transport- og Bygningsministeriet, hvis be-
mærkninger er afspejlet i beretningen.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
INTRODUKTION OG KONKLUSION
1
1. Introduktion og konklusion
1.1. Formål og konklusion
1. Denne beretning handler om, hvorvidt Transport- og Bygningsministeriet (herefter Trans-
portministeriet) og Banedanmark har efterlevet principperne i ny anlægsbudgettering i forbe-
redelsen af anlægsøkonomien og gennemførelsen af projektet ”Den nye bane København-
Ringsted” (herefter projektet). Projektet er det første jernbaneprojekt, der er tilrettelagt ved
brug af ny anlægsbudgettering.
2. Projektet omfatter anlæg af en ny dobbeltsporet og elektrificeret jernbane på den ca. 60
km lange strækning mellem København og Ringsted over Køge. Banen skal være klar til brug
til hastigheder på 200 km/t, men forberedes til hastigheder på 250 km/t. Projektet er vedta-
get med lov om anlæg af en jernbanestrækning København-Ringsted over Køge (lov nr. 527
af 26. maj 2010) med en totaludgift på 11,5 mia. kr., inkl. reserver på 2,6 mia. kr. (2015-pri-
ser). Det fremgår af anlægsloven, at projektet og totaludgiften er forberedt ved brug af ny an-
lægsbudgettering, som beskrevet i aktstykket herom.
3. Ifølge Akt 16 24/10 2006 om ny anlægsbudgettering er formålet med modellen at øge bud-
getsikkerheden og kvaliteten i beslutningsgrundlaget for store anlægsprojekter. Med Trans-
portministeriets implementering af modellen bliver det præciseret, at hensigten med ny an-
lægsbudgettering er at etablere et udgiftsestimat, der vil ramme den faktiske anlægsudgift
så præcist som muligt. Modellen forudsætter, at budgettet i så vidt muligt omfang bygges på
erfaringer fra lignende projekter og på forslag til udbuds- og entrepriseformer mv., at projek-
tet risikovurderes, at beslutningsgrundlaget kvalitetssikres eksternt, og at budgettet tillægges
erfaringsbaserede korrektionstillæg (reserver). Modellen forudsætter også, at projektets risi-
kostyring understøtter økonomistyringen, og at ændringer i projektet og dets forudsætninger
løbende dokumenteres.
4. Transportministeriet og Banedanmark forventer, at banen tages i brug i slutningen af 2018
som planlagt. Projektet er medio 2015 midt i udførelsesfasen, og Transportministeriet og Ba-
nedanmark forventer på baggrund af prognosen, at den samlede udgift bliver 8,2 mia. kr. ved
projektets afslutning. Banedanmark forventer altså, at projektet ikke bruger af reserverne på
2,6 mia. kr. og derudover får et mindreforbrug på ca. 0,7 mia. kr. Transportministeriet og Ba-
nedanmark oplyser, at der fortsat er en betydelig usikkerhed i forhold til prognosen, fordi pro-
jektet er midt i udførelsesfasen, og fordi der endnu udestår kontrakter på centrale dele af pro-
jektet.
5. Formålet med undersøgelsen er at vurdere, om Transportministeriet og Banedanmark ved
forberedelsen og gennemførelsen af projektet har efterlevet principperne i ny anlægsbudget-
tering. Vi besvarer følgende spørgsmål i beretningen:
Har Transportministeriet og Banedanmark efterlevet principperne i ny anlægsbudgette-
ring ved forberedelsen af projektets anlægsøkonomi?
Har Banedanmark efterlevet principperne i ny anlægsbudgettering ved gennemførelsen
af projektet?
Projektet gennemføres af en
projektorganisation i Banedan-
mark, som er en styrelse under
Transportministeriet.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
2
INTRODUKTION OG KONKLUSION
KONKLUSION
Transportministeriet og Banedanmark har ikke fuldt ud efterlevet principperne i ny an-
lægsbudgettering ved forberedelsen og gennemførelsen af projektet ”Den nye bane
København-Ringsted”. Det betyder, at præcisionen i budgettet og kvaliteten af beslut-
ningsgrundlaget ikke fuldt ud lever op til hensigten med ny anlægsbudgettering. Rigs-
revisionen finder, at Transportministeriet og Banedanmark bør bruge erfaringerne fra
projektet til at sikre, at der med ny anlægsbudgettering fremadrettet opnås en større
præcision i budgetteringen og en højere kvalitet i beslutningsgrundlaget for store an-
lægsprojekter.
Projektet er det første nyanlæg af jernbane i Danmark i mange årtier. Det var derfor
en præmis for Banedanmark, at budgettet ikke kunne baseres på data om mængder
og priser fra sammenlignelige projekter. For så vidt muligt at kompensere herfor gen-
nemførte Banedanmark i forbindelse med projektets forberedelse en række analyser
af bl.a. udenlandske projekter og justerede på den baggrund projektets budget og to-
taludgift. Banedanmark dokumenterer løbende med sin økonomistyring de ændringer
og afvigelser, der opstår ved gennemførelsen af projektet.
Ved forberedelsen af projektet gennemførte Banedanmark en risikoanalyse, som viste
en række risici ved projektet. Banedanmark konkluderede på baggrund af risikoana-
lysen, at de identificerede risici kunne dækkes af projektets reserver, uden at have
vurderet den økonomiske konsekvens af de identificerede risici. Banedanmark har ik-
ke ved gennemførelsen af projektet systematisk dokumenteret, hvordan projektets ri-
sici er håndteret, eller hvordan vurderingerne af risici i risikoregistret understøtter pro-
jektets økonomistyring.
Projektets beslutningsgrundlag indeholdt meget overordnede forslag til den forvente-
de gennemførelse af projektet i forhold til bl.a. entrepriseform og projektorganisering.
Rigsrevisionen finder, at en mere detaljeret udarbejdelse og vurdering af forskellige
scenarier for gennemførelsen af projektet vil bidrage til at øge kvaliteten i projekters
beslutningsgrundlag og budget. I dette projekt har det vist sig, at fx valget af entrepri-
seform har haft betydning for fordelingen af udgifter i projektets budget og præcisio-
nen heri.
Transportministeriet bestilte en ekstern kvalitetssikring af projektets beslutningsgrund-
lag, men sikrede ikke, at den havde en tilstrækkelig dybde i gennemgangen af projek-
tets anlægsøkonomi. Derfor blev en række fejl og mangler i anlægsbudgettet ikke
identificeret, inden anlægsloven blev vedtaget i 2010.
Med rapporten ”Status for an-
lægsprojekter på Transportmi-
nisteriets område” (anlægssta-
tus) orienterer ministeriet halv-
årligt Folketingets Finansudvalg
og Folketingets Transportud-
valg om status og udvikling i
anlægsprojekter.
Anlægsstatus omfatter bl.a. sta-
tus på projekters totalbevilling,
og om projekters reserver for-
ventes anvendt.
På baggrund af sin seneste prognose forventer Banedanmark, at projektet ikke bru-
ger af reserverne på 2,6 mia. kr., og at projektet derudover får et mindreforbrug på
ca. 0,7 mia. kr. Ny anlægsbudgettering angiver imidlertid ikke, hvordan et forventet
mindreforbrug i et projekt skal håndteres. Det er fx ikke beskrevet, om et forventet min-
dreforbrug kan anvendes til en intern budgetreserve. Det er heller ikke beskrevet, om
projektets bevilling på Transportministeriets initiativ bør justeres, fx på baggrund af
ændrede forudsætninger og billigere kontrakter. Endelig er det ikke i ny anlægsbud-
gettering beskrevet, hvordan der skal rapporteres til Folketinget om et forventet min-
dreforbrug. Rigsrevisionen finder, at det er væsentligt, at brugen af ny anlægsbudget-
tering ikke medfører, at anlægsprojekter systematisk overbudgetteres.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
INTRODUKTION OG KONKLUSION
3
Rigsrevisionen anbefaler, at Transportministeriet i sit videre arbejde med ny anlægs-
budgettering bør:
Overveje, om det i ny anlægsbudgettering skal beskrives, om og hvordan et for-
ventet mindreforbrug kan disponeres på projekterne.
Overveje, hvordan der rapporteres til Folketinget, så rapporteringen fx også om-
fatter projekters prognose og oplysninger om et eventuelt forventet mindreforbrug.
Præcisere, hvor detaljeret forslag til udbudsstrategi, entrepriseform, projektorga-
nisering og tidsplan skal beskrives som budgetforudsætninger i beslutningsgrund-
laget for anlægsprojekter.
Fastholde det fokus på reserver, som indgår i Transportministeriets evaluering af
ny anlægsbudgettering. Ifølge evalueringen vil ministeriet fremadrettet overveje,
om størrelsen af reserver skal fastsættes forskelligt afhængigt af projekttype. Rigs-
revisionen anbefaler, at ministeriet i forlængelse heraf også overvejer, om det vil
være hensigtsmæssigt med en model for, hvordan reserver kan reduceres under-
vejs i et projekt, efterhånden som projektets risici mindskes.
1.2. Baggrund
6. Rigsrevisionen har selv taget initiativ til undersøgelsen i november 2014. Det har vi, fordi
projektet med en totaludgift på 11,5 mia. kr. er økonomisk væsentligt. Projektet er samtidig
den første nyanlagte jernbane siden 1926 og den første højhastighedsbane i Danmark. Der-
udover er projektet et af de første større anlægsprojekter, som er forberedt og gennemføres
ved brug af ny anlægsbudgettering.
Rigsrevisionen anbefalede desuden i beretningen om budgetoverskridelser i statslige byg-
ge- og anlægsprojekter en række tiltag, der kunne medvirke til at reducere risikoen for bud-
getoverskridelser, bl.a. brugen af projektspecifikke risikotillæg på baggrund af konkrete ana-
lyser. Statsrevisorerne bemærkede dengang, at budgetoverholdelse ikke bør være et resul-
tat af systematisk overbudgettering, men at der heller ikke bør være så ensidigt fokus på
budgetoverholdelse, at projekter på afgørende punkter bliver forringet.
Ny anlægsbudgettering
7. Transportministeriet orienterede med Akt 16 24/10 2006 Folketingets Finansudvalg om, at
ny anlægsbudgettering fremover ville blive brugt ved forberedelsen og gennemførelsen af
anlægsprojekter på over 250 mio. kr. på Transportministeriets område. Aktstykket beskrev
2 overordnede elementer i ny anlægsbudgettering: de erfaringsbaserede korrektionstillæg
og den eksterne kvalitetssikring. Efterfølgende arbejdede Transportministeriet, Vejdirektora-
tet og Banedanmark frem til 2010 på den nærmere implementering af ny anlægsbudgette-
ring, herunder en nærmere beskrivelse af kravene i ny anlægsbudgettering, som foruden er-
faringsbaserede korrektionstillæg og ekstern kvalitetssikring også omfatter krav til økonomi-
styring, risikostyring mv. Baggrunden for ny anlægsbudgettering var bl.a., at der havde væ-
ret betydelige budgetoverskridelser på en række statslige anlægsprojekter, og at en række
budgetoverskridelser ikke kunne forklares tilstrækkeligt. Siden 2010 er der løbende foreta-
get mindre tilpasninger i den nærmere implementering af ny anlægsbudgettering.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
4
INTRODUKTION OG KONKLUSION
Formålet med ny anlægsbudgettering er derfor at øge budgetsikkerheden og kvaliteten i be-
slutningsgrundlaget for anlægsprojekter og at kunne dokumentere og forklare eventuelle æn-
dringer og budgetoverskridelser. Formålet med ny anlægsbudgettering er også at etablere
et bedre grundlag for prioriteringen af større anlægsprojekter. Ny anlægsbudgettering har
desuden til formål at sikre, at alle ændringer i projektets forudsætninger løbende dokumen-
teres, herunder de økonomiske konsekvenser, for at sikre erfaringsdata til forberedelsen af
fremtidige projekter.
Principperne i ny anlægsbudgettering
8. Ny anlægsbudgettering omfatter både budgetteringen og beslutningsmodellen for større
anlægsprojekter og indeholder derudover krav til økonomi- og risikostyring samt rapportering.
Figur 1 viser de overordnede principper for opbygningen af et projekts budget og totaludgift
ved brug af ny anlægsbudgettering, når projekter vedtages ved en anlægslov.
Figur 1. Principper for beregning af projektets totaludgift ved brug af ny anlægsbudgettering
Fysikestimat
Budgetposter beregnes som enten mængde gange
enhedspris eller sumposter til fx særlige konstruktioner,
projektstyring, tilsyn og administration eller særlige risici
Reguleringer
Efterkalkulations-
bidrag og fx
pristalsreguleringer
Projektreserve
(10 % af basis-
overslaget)
Central anlægsreserve
(20 % af basis-
overslaget)
Basisoverslag (budget)
Reserver
Kilde: Rigsrevisionen på baggrund af oplysninger fra Transportministeriet.
Det fremgår af figur 1, hvordan opbygningen af et budget efter principperne i ny anlægsbud-
gettering sker nedefra og op. Dvs. at budgetteringen tager udgangspunkt i en opgørelse af
projektets fysiske mængder (det såkaldte fysikestimat). Fysiske mængder (fx hvor mange km
spor eller antal broer af en bestemt type der skal bruges) ganges med forventede enheds-
priser på baggrund af erfaringer med lignende projekter. For de fysikelementer, hvor det ik-
ke er muligt at opgøre fysiske mængder og enhedspriser, estimeres en sumpost for udgiften
til det samlede fysikelement, fx konstruktion af en særligt kompliceret type bro, som ikke er
bygget før. Sumposter kan også anvendes til at opgøre fx udgifter til projektstyring, tilsyn og
administration.
Fysikestimatet kan reguleres for prisændringer og andre forhold for at sikre, at budgettet byg-
ger på erfaringer fra lignende projekter. Fysikestimatet kan også tillægges et såkaldt efter-
kalkulationsbidrag, der skal dække de mængdeændringer, som følger af, at projektet på det-
te tidspunkt ikke er afklaret i alle detaljer. Efterkalkulationsbidragets størrelse fastlægges på
baggrund af erfaringer fra allerede gennemførte projekter, hvor ændringer i fysiske mæng-
der – fra projekters anlægslov til det færdige projekt – er beregnet. Det regulerede fysikesti-
mat kaldes for basisoverslaget, og det er hensigten, at basisoverslaget tager hensyn til pro-
jektets kompleksitet, beliggenhed, markedssituation mv.
Basisoverslaget (budgettet) tillægges såkaldte erfaringsbaserede korrektionstillæg (dvs. re-
server) på i alt 30 % af basisoverslaget. Budgettet og reserverne udgør projektets totalud-
gift (og er udgangspunktet for totalbevillingen). 10 % af reserverne (den såkaldte projektre-
serve) og basisoverslaget kan projektorganisationen disponere over (projektbevilling). 20 %
af reserverne tilføres Transportministeriets centrale anlægsreserve, som er en porteføljere-
serve.
Projektreserven
kan anvendes
af anlægsmyndigheden (her Ba-
nedanmark), hvis projektet bli-
ver dyrere end basisoverslaget.
Hvis reserven ikke anvendes
til projektet, tilbageføres den til
Infrastrukturfonden ved projek-
tets afslutning.
Transportministeriets
centrale
anlægsreserve
er en
porteføl-
jereserve.
Dvs. at de midler,
der tilføres reserven fra et pro-
jekt, kan anvendes ved fordy-
relser af andre projekter.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
INTRODUKTION OG KONKLUSION
5
9. Ny anlægsbudgettering forudsætter, at der gennemføres en ekstern kvalitetssikring af det
samlede beslutningsgrundlag, inden Folketinget træffer politisk beslutning om at gennemføre
projektet.
10. Ny anlægsbudgettering fastlægger en struktur for budgettet og den løbende økonomisty-
ring, som bl.a. skal sikre, at der kan indsamles erfaringsbaserede enhedspriser, som frem-
adrettet kan anvendes ved budgetteringen af lignende projekter. Ny anlægsbudgettering kræ-
ver, at projektets økonomistyring understøttes af en systematisk risikostyring.
Evaluering af ny anlægsbudgettering
11. Transportministeriet har foretaget en evaluering af ny anlægsbudgettering i samarbejde
med Finansministeriet. Evalueringen blev afsluttet i januar 2015 og bygger på erfaringerne
med ny anlægsbudgettering fra 29 af Vejdirektoratets anlægsprojekter, som gennemføres i
perioden 2007-2016.
Det fremgår af evalueringen, at 2 ud af de 29 projekter har overskredet totalbevillingen, mens
en række projekter er blevet billigere. Evalueringen anbefaler bl.a., at efterkalkulationsbidra-
gets størrelse evalueres, og at der fremover afrapporteres tydeligere i forhold til disponering
af projektreserven i forbindelse med Transportministeriets anlægsstatus til Folketingets Fi-
nansudvalg og Folketingets Transportudvalg.
Projektet ”Den nye bane København-Ringsted”
12. Det fremgår af projektets anlægslov fra 2010, at banens formål er at udbygge kapacite-
ten på jernbanenettet, så det bliver muligt at tilbyde de rejsende flere togafgange, kortere rej-
setider og færre forsinkelser.

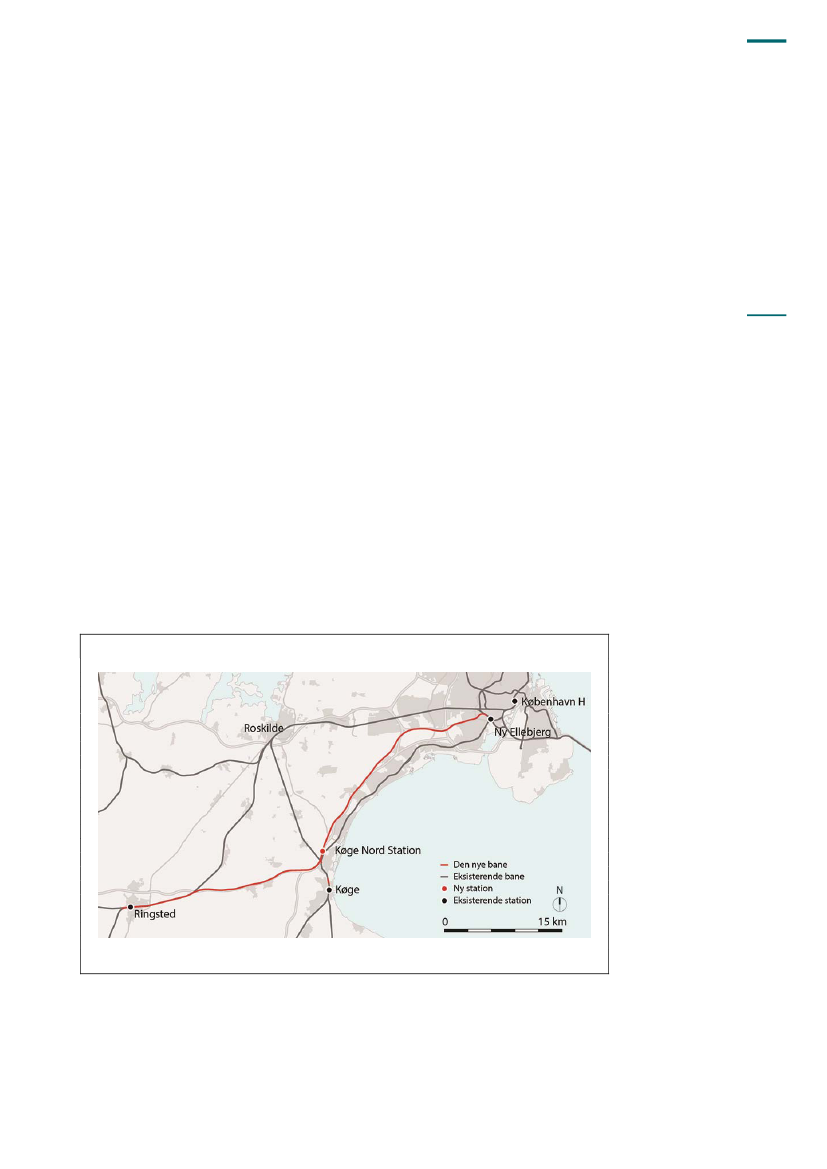

13. Figur 2 viser et kort over den nye bane fra København til Ringsted. Banen skal forbindes
til de eksisterende strækninger ved Ny Ellebjerg Station i København og ved Ringsted Sta-
tion. Som led i projektet bygges også Køge Nord Station.
Figur 2. Den nye bane København-Ringsted
Det fremgår af lov om anlæg af
en jernbanestrækning Køben-
havn-Ringsted over Køge, at
projektet er en forudsætning
for realiseringen af timemodel-
len, dvs. togdrift med rejsetider
på 1 time på strækningerne
København-Odense, Odense-
Aarhus og Aarhus-Aalborg.
Kilde: Banedanmark.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
6
INTRODUKTION OG KONKLUSION
Projektets organisering
14. Trafikstyrelsen (nu Trafik- og Byggestyrelsen) forberedte projektet frem til anlægsloven
medio 2010. Medio 2010 blev Transportministeriet omorganiseret, og Banedanmark overtog
opgaven med at forberede baneprojekter generelt og opgaven med at gennemføre dette pro-
jekt. Banedanmark gennemfører projektet i en projektorganisation. Figur 3 viser projektets
organisering under Transportministeriet og Banedanmark.
Figur 3. Projektets organisering under Transportministeriet og Banedanmark
Transportministeriet
Ny anlægsbudgettering forud-
sætter, at anlægsprojekter op-
deles i 5 overordnede faser:
1: Definitionsfasen.
2: Programfasen.
3: Projekteringsfasen.
4: Udførelsesfasen.
5: Afslutningsfasen.
Anlægsprojekter har op til 3 po-
litiske beslutningsporte: en be-
slutning om at igangsætte en
forundersøgelse (fase 1), en
beslutning om at igangsætte en
VVM-undersøgelse (Vurdering
af Virkninger på Miljøet) (fase
2), hvilket kan ske ved en pro-
jekteringslov, og en beslutning
om at igangsætte anlægspro-
jektet (fase 3 og frem), hvilket
typisk sker ved anlægslov.
Trafikstyrelsen
Banedanmark
Projektorganisationen
”Den nye bane København-Ringsted”
Kilde: Rigsrevisionen på baggrund af oplysninger fra Transportministeriet.
Banedanmark har opdelt projektet i en række mindre dele, som udbydes i ca. 25 udbudspak-
ker (tender
packages
(TP’ere)). De fleste pakker er udbudt som totalentrepriser.
Projektets status medio 2015
15. Banedanmark forventer, at banen kan tages i brug i 2018 som forudsat i anlægsloven.
På overordnet niveau følger projektets tidsplan de 5 faser for baneprojekter, som også er be-
skrevet i ny anlægsbudgettering. Projektets faser er vist i figur 4.
Figur 4. Projektets 5 overordnede faser
2005
2006
2007
2008
2009
2010
2011
2012
2013
2014
2015
2016
2017
2018
Definitionsfase
(fase 1)
Programfase
(fase 2)
Projekteringsfase
(fase 3)
Udførelsesfase
(fase 4)
Afslutningsfase
(fase 5)
Note: Projekteringsloven for projektet er fra 21. marts 2007. Anlægsloven for projektet er fra 26. maj 2010. Der er flydende overgange
mellem projekteringsfasen, udførelsesfasen og afslutningsfasen. Det skyldes bl.a., at projektet omfatter en række entrepriser,
som starter og slutter på forskellige tidspunkter.
Kilde: Rigsrevisionen på baggrund af oplysninger fra Banedanmark.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
INTRODUKTION OG KONKLUSION
7
Som det fremgår af figur 4, er projektet midt i udførelsesfasen i 2015. Anlægsarbejderne er
i gang, dvs. jordarbejder og anlæg af veje, broer og konstruktioner, mens anlæg af spor, sig-
naler og elektrificering først gennemføres i 2016 og 2017.
16. Banedanmark har oplyst, at projektets vigtigste og mest kritiske milepæl er overgangen
fra anlægsarbejderne til arbejdet med anlæg af spor, signaler og elektrificering i 2. halvår
2016.
17. Figur 5 viser projektets bevilling (inkl. reserver) og prognose.
Figur 5. Projektets bevilling på finansloven for 2015 og prognose pr. april 2015 (2015-priser)
Basisoverslag (budget)
(8,9 mia. kr.)
Projektreserve
(0,8 mia. kr.)
Central
anlægsreserve
(1,8 mia. kr.)
Totalbevilling i alt: 11,5 mia. kr.
Prognose på baggrund af
budget og kontrakter
(7,7 mia. kr.)
Intern budgetreserve
(0,5 mia. kr.)
Prognose i alt: 8,2 mia. kr.
0
1
2
3
4
5
6
7
8
9
10
11
12
Kilde: Rigsrevisionen på baggrund af oplysninger fra Transportministeriet.
Det fremgår af figur 5, at basisoverslaget for projektets udgift er på ca. 8,9 mia. kr. Derudover
består totalbevillingen af projektreserven på ca. 0,8 mia. kr. og den centrale anlægsreserve
på ca. 1,8 mia. kr. Banedanmark forventer pr. april 2015, at projektets endelige udgift bliver
ca. 8,2 mia. kr. Prognosen indeholder interne reserver på ca. 0,5 mia. kr. til forventede fordy-
relser af anlægsarbejder. Derved har projektet p.t. et forventet mindreforbrug på ca. 0,7 mia.
kr. i forhold til basisoverslaget (budgettet), ud over reserverne på i alt 2,6 mia. kr., som Bane-
danmark ikke forventer at gøre brug af.
18. Banedanmark har oplyst, at det forventede mindreforbrug primært skyldes, at kontrakter-
ne generelt er blevet indgået til en lavere pris end forventet. Ifølge Banedanmark skyldes
mindreforbruget også, at projektet er blevet optimeret i forbindelse med projekteringen, bru-
gen af digital byggestyring, udbudsform og den måde, hvorpå samarbejdet med kommuner,
ledningsejere, entreprenører mfl. er tilrettelagt og varetaget.
18 af projektets kontrakter på i alt ca. 3,7 mia. kr. er således blevet ca. 1 mia. kr. billigere end
forventet i programfasens budget, selv om en enkelt bro er blevet ca. 100 mio. kr. dyrere end
forudsat. Desuden var en tunnel ved Kulbanevej i København dobbeltbudgetteret i beslut-
ningsgrundlaget, hvilket har medført en besparelse på ca. 178 mio. kr. Banedanmark har
derudover oplyst, at en membran til beskyttelse af grundvand, som var forudsat i beslutnings-
grundlaget, ikke længere er nødvendig, hvilket har givet en besparelse på ca. 207 mio. kr.
Derudover har projektet foretaget optimeringer, der har givet et mindreforbrug i forbindelse
med ledningsomlægninger på ca. 130 mio. kr. Ekspropriationer er derimod blevet ca. 90 mio.
kr. dyrere end forudsat. Projektstyring og administration forventes at blive ca. 300 mio. kr.
dyrere end programfasens budget på 911 mio. kr. Det udestår fortsat at indgå kontrakter for
i alt ca. 1,4 mia. kr. ud af programfasens budget.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
8
INTRODUKTION OG KONKLUSION
1.3. Revisionskriterier, metode og afgrænsning
Revisionskriterier
19. Vi bruger kravene i ny anlægsbudgettering som kriterier for vores revision. Kravene frem-
går af Transportministeriets aktstykke om ny anlægsbudgettering og de efterfølgende nota-
ter, som Transportministeriet og Banedanmark har udarbejdet som led i implementeringen
frem til 2010.
Ny anlægsbudgettering forudsætter, at projektets økonomistyring understøttes af en syste-
matisk risikostyring fra projektets vugge til grav. Ny anlægsbudgettering anviser imidlertid ik-
ke operationelle krav til risikostyringen. Banedanmark har oplyst, at projektet følger Bane-
danmarks risikostyringsstrategi, og vi har derfor lagt Banedanmarks egne krav til risikosty-
ring til grund for vores vurdering af, om Banedanmark har fulgt principperne i ny anlægsbud-
gettering i sin risikostyring af projektet.
20. Transportministeriet har oplyst, at Banedanmark påbegyndte forberedelsen af projektet,
inden ny anlægsbudgettering blev indført i 2006, og at projektet undervejs i programfasen
blev overført til ny anlægsbudgettering, som var under implementering i perioden. Ministe-
riet har derudover oplyst, at der på tidspunktet for forberedelsen af projektet var meget be-
grænsede erfaringer fra lignende projekter at basere budgetteringen på. I bemærkningerne
til forslaget til projektets anlægslov fremgår det, at projektets anlægsoverslag er udarbejdet
i henhold til ny anlægsbudgettering som beskrevet i aktstykket herom.
Metode
21. I undersøgelsen vurderer vi, om Transportministeriet og Banedanmark ved forberedel-
sen og gennemførelsen af projektet har efterlevet principperne i ny anlægsbudgettering.
22. I beretningen bringer vi Transportministeriets og Banedanmarks tal for projektets bevil-
ling, budget og prognose.
23. Vi har som led i undersøgelsen af Banedanmarks risikostyring inddraget en ekspert i ri-
sikostyring fra konsulentfirmaet Taktika for at kvalificere vores vurderinger af, hvordan Ba-
nedanmark arbejder med sin risikostyringsstrategi i projektet, og af hvilke forhold der er væ-
sentlige for at have en systematisk risikostyring.
24. De metodiske overvejelser, herunder grundlaget for vores revisionskriterier, er uddybet
i bilag 1.
25. Revisionen er udført i overensstemmelse med god offentlig revisionsskik, jf. boks 1.
BOKS 1. GOD OFFENTLIG REVISIONSSKIK
God offentlig revisionsskik er baseret på de grundlæggende revisionsprincipper i rigsrevisionernes
internationale standarder (ISSAI 100-999).
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
INTRODUKTION OG KONKLUSION
9
Afgrænsning
26. Undersøgelsens tidsmæssige afgrænsning fremgår af figur 6. Afgræsningen følger i øv-
rigt projektets overordnede faser, jf. figur 4. Projektets definitionsfase (fase 1) blev afsluttet
primo 2007. Da projektet først senere overgik til at følge ny anlægsbudgettering, undersøger
vi ikke projektets definitionsfase.
Figur 6. Undersøgelsens tidsmæssige afgrænsning
2008
2009
2010
2011
2012
2013
2014
2015
Undersøgelsens kap. 2:
• Budget
• Risikovurdering
• Ekstern kvalitetssikring
Undersøgelsens kap. 3:
• Økonomistyring
• Risikostyring
27. Kap. 2 er afgrænset til forberedelsen af projektets anlægsøkonomi i beslutningsgrund-
laget i programfasen (fase 2) fra primo 2007 til medio 2010. Vores fokus ligger dog særligt
på projektets beslutningsgrundlag, der blev udarbejdet i 2009. Vi har afgrænset os fra de de-
le af beslutningsgrundlaget, som ikke er snævert knyttet til anlægsøkonomien, fx VVM-un-
dersøgelsen og en række tekniske fagnotater om projektet. Vi har derudover ikke vurderet
forudsætningerne for de fysiske mængder, som er angivet i basisoverslaget, da dette ville
kræve en teknisk vurdering.
Banedanmark indgår som den ansvarlige styrelse for forberedelsen af projektet, selv om op-
gaven på daværende tidspunkt var hos Trafikstyrelsen. Banedanmark overtog i 2010 opga-
ven med at forberede baneprojekter generelt og opgaven med at gennemføre dette projekt.
Efter aftale med Transportministeriet indgår Trafikstyrelsen derfor ikke i undersøgelsen. Når
Banedanmark nævnes i beretningens kap. 2, menes der oftest Trafikstyrelsen (nu Trafik- og
Byggestyrelsen).
28. Kap. 3 er afgrænset til økonomi- og risikostyringen af projektet i projekterings- og udfø-
relsesfaserne (fase 3 og 4), dvs. fra medio 2010 frem til medio 2015, hvor projektet er midt
i udførelsesfasen.
29. Vi har afgrænset undersøgelsen til det projekt, som er beskrevet i anlægsloven. Vi har
derfor afgrænset os fra den nye banes eventuelle niveaufri tilslutninger til den eksisterende
bane ved Ringsted og Ny Ellebjerg, fordi der på tidspunktet for undersøgelsen ikke er truf-
fet politisk beslutning herom.
30. Vi har derudover afgrænset os fra at vurdere, om Banedanmarks vurderinger af tidspla-
nen og prognoser for det endelige projekts udgift er realistiske. Oplysninger i beretningen om
projektets status i forhold til tidsplanen er baseret på Banedanmarks oplysninger herom. Vi
har ikke foretaget en selvstændig vurdering af projektets fremdrift.
31. Bilag 2 indeholder en ordliste, der forklarer udvalgte ord og begreber.
En
VVM-undersøgelse
(Vur-
dering af Virkninger på Miljøet)
bliver foretaget på særlige an-
lægsprojekter, inden bygherren
får tilladelse til at gå i gang med
projektet.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
10
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
2. Transportministeriets og Banedanmarks
forberedelse af projektets anlægsøkonomi
Rigsrevisionen finder ikke, at Transportministeriet og Banedanmark ved forberedel-
sen af projektets anlægsøkonomi i beslutningsgrundlaget fuldt ud har efterlevet prin-
cipperne i ny anlægsbudgettering.
Banedanmark kunne ikke basere projektets budget på data om mængder og priser
fra sammenlignelige projekter, fordi der ikke var erfaringer fra tidligere projekter at
trække på. Projektets anlægsøkonomi er derfor baseret på en betydelig grad af råd-
giverskøn, og budgetforudsætningerne er ikke fuldt ud dokumenteret. For at imøde-
komme, at projektet ikke som forudsat kunne baseres på erfaringsdata, gennemførte
Banedanmark dog en række analyser af bl.a. udenlandske projekter og justerede på
den baggrund projektets budget og totaludgift.
Banedanmark baserede beslutningsgrundlaget på meget overordnede forslag til gen-
nemførelsen af projektet for så vidt angår udbudsstrategi, entrepriseform, organisering
og tidsplan.
Banedanmark opgjorde ikke de økonomiske konsekvenser af de identificerede risici,
så der blev skabt et grundlag for at vurdere betydningen af risici for budgettet. Bane-
danmarks fokus på budgetteringen af projektet blev dermed ikke skærpet på baggrund
af risikoanalysen, som det er forudsat i ny anlægsbudgettering. Banedanmark vurde-
rede, at projektets reserver var tilstrækkelige til at dække de identificerede risici, selv
om de mulige økonomiske konsekvenser af risici ikke var opgjort.
Transportministeriet sikrede ikke, at den eksterne kvalitetssikring, som ny anlægsbud-
gettering kræver bliver gennemført, havde en tilstrækkelig dybde i gennemgangen af
projektets anlægsøkonomi. Den eksterne kvalitetssikring identificerede derfor ikke en
række fejl og mangler i budgettet og i dokumentationen af budgettets forudsætninger,
som Transportministeriet og Banedanmark opdagede umiddelbart efter, at anlægslo-
ven var vedtaget.
32. I dette kapitel undersøger vi, om Transportministeriet og Banedanmark har efterlevet prin-
cipperne i ny anlægsbudgettering ved forberedelsen af projektets anlægsøkonomi i beslut-
ningsgrundlaget.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
11
2.1. Forberedelsen af projektets anlægsøkonomi
33. Vi har vurderet, om Banedanmark har forberedt projektets anlægsøkonomi og baseret
budgettet på dokumenterede forudsætninger og erfaringer fra lignende projekter som forud-
sat i ny anlægsbudgettering. Vi har derfor undersøgt Banedanmarks opbygning af budgettet,
dokumentation for forudsætningerne og regulering af budgettet.
Banedanmarks opbygning af budgettet (fysikestimatet)
34. Banedanmark har baseret projektets budget på estimater over projektets fysikelementer
(fysikestimatet), som blev udarbejdet af 3 forskellige eksterne rådgivere. Banedanmark har
oplyst, at de modtog fysikestimatet fra rådgiverne primo 2009. Transportministeriet har op-
lyst, at der på det tidspunkt var usikkerhed om, hvordan projektet nærmere skulle omfattes
af ny anlægsbudgettering, fordi modellen fortsat var under implementering. Banedanmark
stillede derfor ikke særlige krav til rådgiverne om, at projektets fysikestimat skulle leve op til
kravene i ny anlægsbudgettering.
Budgetpoststruktur
35. Banedanmark har opbygget projektets budget i overensstemmelse med den budgetpost-
struktur, som ny anlægsbudgettering forudsætter. Dvs. at fx udgifter til spor, elektrificering
og bygherreadministration er budgetteret hver for sig på særskilte hovedposter. Boks 2 viser
projektets 12 hovedposter.
Ny anlægsbudgettering forud-
sætter, at der anvendes en ens-
artet
budgetpoststruktur,
hvor
hovedposter kan nedbrydes på
mellem- og underposter til de
enkelte fysikelementer eller ud-
gifter til fx projektstyring.
BOKS 2. HOVEDPOSTERNE I BUDGETTET FOR PROJEKTETS ANLÆGSØKONOMI
1.
2.
3.
4.
5.
6.
7.
8.
9.
10.
11.
12.
SPOR
JORD OG VEJE
BROER OG KONSTRUKTIONER
KØRESTRØM (ELEKTRIFICERING)
STÆRKSTRØM
SIKRING (SIGNALER)
TELEKOMMUNIKATION
STATIONER
AREALERHVERVELSER (EKSPROPRIATIONER)
MILJØ
FORBEREDENDE ARBEJDER
PROJEKTSTYRING, TILSYN OG ADMINISTRATION
Kilde: Banedanmark.
36. Vores gennemgang viser, at fysikelementerne på laveste postniveau i overensstemmel-
se med ny anlægsbudgettering er beregnet enten som enhedspriser gange mængder eller
opgjort som sumposter eller procentposter, dvs. poster beregnet som en procentdel af an-
dre poster.
Budgettering af underposter beregnet som mængde gange enhedspris
37. Vores gennemgang af de underposter, som er beregnet som mængde gange enheds-
pris, viser, at Banedanmark har angivet de anvendte mængder og enhedspriser. De anvend-
te mængder er suppleret med en kort beskrivelse med udgangspunkt i de underliggende be-
skrivelser af projektets tekniske løsning. Boks 3 viser et eksempel på, hvordan en underpost
er budgetteret, og hvordan forudsætningerne er dokumenteret.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
12
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
BOKS 3. EKSEMPEL PÅ BUDGETTERING AF EN UNDERPOST BEREGNET SOM MÆNGDE
GANGE ENHEDSPRIS
Budgetpost
Spor inkl. sveller
Mængdedefinition
Prisen er inkl. levering og indbygning af skinner og sveller, herunder befæstelser og underlagspla-
der. Prisen omfatter første-, anden- og tredjegangsjustering samt spændingsudligning. Der regnes
ikke med isolerklæbestød.
Uddybende dokumentation i priskatalog for den forudsatte enhedspris
Priser på sporoverbygning er indhentet fra projekt ”Kystbanen” (udført 2007-2008). Der er taget
udgangspunkt i bygherreoverslag foretaget af en ekstern konsulent. Priserne er udregnet som en
sum af priser indhentet for skinner, sveller, befæstelser, underlagsplader m.m. I prisen er indeholdt
nødvendige svejsninger. Prisen omfatter udlægning af sporet og de nødvendige sporjusteringer.
Priserne er sammenlignet med projektpriser (dispositionsforslag) fra projekt ”Sydbanen” (udført
2009-2010). Prisen for sporlægning, ekskl. materialer, er korrigeret for at tage hensyn til udførel-
sesforholdene, som ikke er sammenlignelige i de 2 projekter. Den anvendte enhedspris er 2.500
kr./m.
Kilde: Rigsrevisionen på baggrund af oplysninger fra Banedanmark. Eksemplet er fra delprojektet
A1 om anlægsarbejde på delstrækningen Ny Ellebjerg-Solrød.
Enhedspris
2.500 kr./m spor
Mængde
50.982 meter spor
Pris i alt
127.455.000 kr.
(2007-priser)

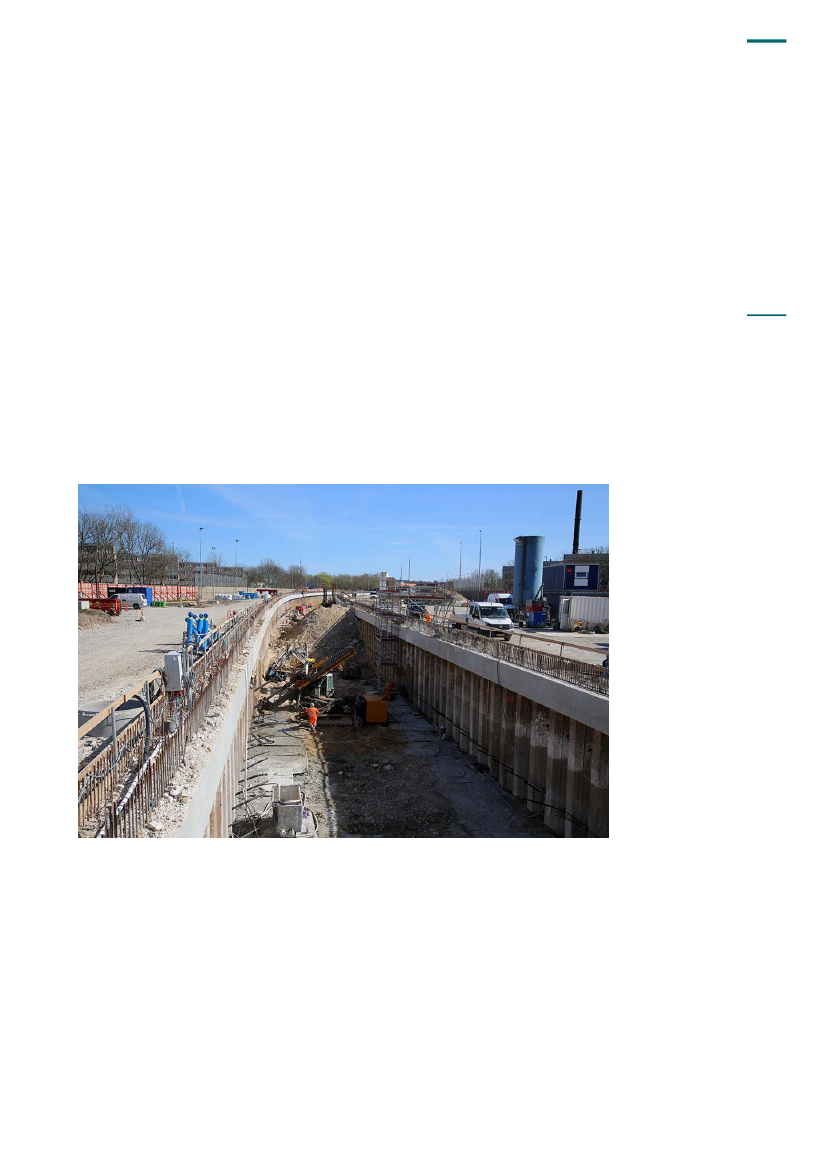

Sporlægning på strækningen mellem Vamdrup og Vojens.
Foto: Robert Attermann
38. Vores gennemgang viser, at dokumentationen for de angivne enhedsprisers forudsæt-
ninger i budgettet er meget varierende. Dvs. at det ikke i alle tilfælde er muligt at vurdere,
om enhedspriserne stammer fra lignende projekter, eller om rådgiverne har skønnet enheds-
priserne ud fra forskellige oplysninger. Boks 4 viser et eksempel på, hvordan forudsætnin-
gerne for en enhedspris kan være dokumenteret med begrænsede oplysninger.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
13
BOKS 4. EKSEMPEL PÅ BUDGETTERING AF EN UNDERPOST MED BEGRÆNSET DOKUMEN-
TATION AF FORUDSÆTNINGER
Budgetpost
Sporskiftevarme
Mængdedefinition
Fremgår ikke.
Uddybende dokumentation i priskatalog for den forudsatte enhedspris
Priser givet på grundlag af prisindikeringer fra sporprojekter, der er gennemført hos Banedanmark
i perioden 2007-2008. Pris på varmelegeme og transformatorer kan forventes at stige noget på
grund af metalprisernes stigning på det internationale marked.
Kilde: Rigsrevisionen på baggrund af oplysninger fra Banedanmark. Eksemplet er fra delprojektet B
om baneteknik på delstrækningen Ny Ellebjerg-Kværkeby.
Enhedspris
210.000 kr. pr. spor-
skifte
Mængde
25 sporskifter
Pris i alt
5.250.000 kr.
(2007-priser)
39. Vores gennemgang af de forskellige dele af fysikestimatet viser, at de anvendte enheds-
priser ikke er afstemt i forhold til hinanden. Dvs. at der fx anvendes enhedspriser fra forskel-
lige projekter, som ikke nødvendigvis er sammenlignelige med hinanden eller med det kon-
krete projekt for så vidt angår type, størrelse, kompleksitet eller entrepriseform. Det kan og-
så betyde, at der anvendes enhedspriser fra forskellige tidspunkter i projekternes faser, fx
enhedspriser fra bygherreestimater, entreprenørens tilbudspriser, priser fra endelige anlægs-
regnskaber eller de eksterne rådgiveres egne data. Vores gennemgang viser også eksem-
pler på, at der anvendes forskellige enhedspriser til budgetteringen af fysikelementer på un-
derpostniveau, som umiddelbart burde have ens forudsætninger. Fx er der anvendt forskel-
lige enhedspriser for broer, uden at det fremgår, om det skyldes uens forudsætninger.
Budgettering af sumposter og procentposter
40. Vores gennemgang viser, at budgettet – i højere grad end ny anlægsbudgettering tilstræ-
ber – er beregnet ved brug af sumposter og procentposter. Ny anlægsbudgettering tilstræ-
ber, at sumposter kun kan anvendes undtagelsesvist og til en mindre del af budgettet. Vores
opgørelse af brugen af sumposter og procentposter i projektets budget fremgår af tabel 1.
Tabel 1. Opgørelse af budgetposter i udvalgte dele af projektets budget (2007-priser)
Delprojekter
Budget
Budgetposter
(beregnet som
mængde gange
enhedspris)
32 %
38 %
87 %
38 %
Sum-
poster
Procent-
poster
I alt
A1
(anlægsarbejde på delstrækningen
Ny Ellebjerg-Solrød)
A2
(anlægsarbejde på delstrækningen
Solrød-Kværkeby)
B
(baneteknik på delstrækningen
Ny Ellebjerg-Kværkeby)
I alt
Ca. 4,2 mia. kr.
Ca. 2,3 mia. kr.
Ca. 0,6 mia. kr.
Ca. 7,1 mia. kr.
61 %
54 %
13 %
55 %
7%
8%
0%
7%
100 %
100 %
100 %
100 %
Note: Opgørelsen omfatter ca. 80 % af projektets samlede budget.
Kilde: Rigsrevisionen på baggrund af oplysninger fra Banedanmark.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
14
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
Ny anlægsbudgettering tilstræ-
ber, at
sumposter
kan anven-
des til fx særlige konstruktio-
ner og andre anlægselemen-
ter, som ikke kan opgøres som
mængde gange enhedspris,
hvortil der knytter sig en større
risiko, fx etablering af en bygge-
plads, miljøundersøgelser og
arkæologiske undersøgelser.
Procentposter
kan anvendes
til fx tværgående administrative
poster. Procentposter beregnes
som en procentdel af den øvri-
ge anlægssum med en konkret
stillingstagen til procentsatsen
i forhold til det enkelte projekts
udførelsesforhold.
Tabel 1 viser, at ca. 38 % af udgifterne i anlægsøkonomien er beregnet som mængde gan-
ge enhedspris. I alt er ca. 62 % beregnet som sum- eller procentposter.
41. Transportministeriet har oplyst, at mængden af sumposter i anlægsoverslaget bunder i,
at der på tidspunktet manglede erfaringsbaserede priser og mængder for et projekt som det-
te. Ifølge ministeriet måtte Banedanmark derfor basere sit anlægsoverslag på en højere an-
del af sumposter end ellers, hvilket ministeriet finder var i overensstemmelse med ny anlægs-
budgettering i den givne situation.
42. Vores gennemgang viser, at dokumentationen af sumposternes forudsætninger er uigen-
nemsigtig, i forhold til hvordan sumposterne er beregnet, og dermed giver et dårligere grund-
lag for efterfølgende at følge op på afvigelser i forhold til det forudsatte. Dette grundlag giver
også udfordringer for den mellemkalkulation og efterkalkulation af priser og mængder i pro-
jektet, som Banedanmark skal foretage, jf. kap. 3. Transportministeriet har dog oplyst, at der
efter vedtagelsen af anlægsloven blev foretaget en nedbrydning af sumposterne, som mu-
liggør en efterkalkulation.
Boks 5 viser et eksempel på, hvordan forudsætningerne for en sumpost kan være dokumen-
teret.
BOKS 5. EKSEMPEL PÅ BUDGETTERING AF EN SUMPOST
Budgetpost
Ny bro, speciel konstruktionsudformning
Mængdedefinition
Nye broer, som ikke er dækket af standardtyperne.
Uddybende dokumentation i priskatalog for den forudsatte enhedspris
Der er udført overslagsmængdeberegninger baseret på foreløbige statistiske beregninger. Enheds-
priserne er baseret på erfaringspriser og enhedspriser fra M3.
Note: I det konkrete eksempel er der meget begrænsede oplysninger om forudsætningerne for den
anførte pris. ”M3” er et vejprojekt i forbindelse med Motorring 3 (E47).
Kilde: Rigsrevisionen på baggrund af oplysninger fra Banedanmark. Eksemplet er fra delprojektet A1
om anlægsarbejde på delstrækningen Ny Ellebjerg-Solrød.
Pris i alt
172,3 mio. kr. (2007-priser)
Banedanmark har oplyst, at det konkrete eksempel i boks 5 efterfølgende viste sig at være
budgetteret med udgangspunkt i forkerte forudsætninger, fordi forudsætningerne ikke sva-
rede til det øvrige projektmateriale i beslutningsgrundlaget. Kontrakten, som bl.a. omfattede
broen, blev derfor indgået til 345 mio. kr. (2015-priser) mod programfasens budget på 243
mio. kr. (2015-priser).
43. Vores gennemgang viser, at forudsætningerne i forhold til budgetposten til projektsty-
ring, tilsyn og administration ikke er tilstrækkeligt dokumenteret. Banedanmark har fx ikke
dokumenteret forudsætningerne for bygherreomkostninger på i alt 101 mio. kr. (2007-priser).
Derudover er omkostninger til teknikere enten beregnet som en procentdel af andre poster
eller som sumposter, og i begge tilfælde er der anvendt betydelige skøn.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
15
Banedanmarks regulering af budgettet
44. Vi har undersøgt, om Banedanmark har dokumenteret forudsætningerne for de skøn, de
har anvendt til at regulere budgettet.
Ny anlægsbudgettering giver dels mulighed for at anvende et efterkalkulationsbidrag til at re-
gulere budgettet, dels mulighed for at basere budgettet på internationale erfaringer og eks-
pertvurderinger i de tilfælde, hvor der ikke er tilstrækkelige erfaringsbaserede data fra sam-
menlignelige projekter.
45. Banedanmark har oplyst, at de for at kvalificere budgettet regulerede det fysikestimat,
som blev udarbejdet af eksterne rådgivere. Banedanmark anvendte for det første et efterkal-
kulationsbidrag, for det andet et skøn på baggrund af internationale erfaringer med sammen-
lignelige projekter og for det tredje et skøn i forhold til brug af store udbudspakker på bag-
grund af en ekspertvurdering. Endelig gennemførte Vejdirektoratet en beregning af projek-
tets budget med udgangspunkt i sin prisdatabase.
Banedanmark har oplyst, at de derudover ikke gennemgik beregningerne med henblik på at
identificere systematiske fejl og mangler i budgettet eller i dokumentationen for budgettet.
Banedanmark har oplyst, at der dog som forudsat i ny anlægsbudgettering blev gennemført
en ekstern kvalitetssikring af projektet.
Efterkalkulationsbidrag
46. Vi har gennemgået Banedanmarks dokumentation for det efterkalkulationsbidrag, som
blev anvendt for at regulere budgettet.
47. Vores gennemgang viser, at Banedanmark indarbejdede efterkalkulationsbidraget sam-
men med prisreguleringen og øvrige reguleringer af budgettet, og at størrelsen af efterkalku-
lationsbidraget derfor ikke er opgjort som en særskilt post eller reserve i budgettet. Banedan-
mark har oplyst, at det oprindeligt beregnede efterkalkulationsbidrag kan opgøres til ca. 198
mio. kr. (2015-priser).
48. Banedanmark havde ikke erfaringsbaserede data, som efterkalkulationsbidragets stør-
relse kunne baseres på. Transportministeriet og Banedanmark skønnede derfor i stedet pro-
jektets efterkalkulationsbidrag med udgangspunkt i Vejdirektoratets foreløbige efterkalkula-
tionsbidrag for vejprojekter. Skønnet bestod i en halvering af Vejdirektoratets efterkalkulati-
onsbidrag, da baneprojekter ifølge Banedanmark som udgangspunkt har en højere detalje-
ringsgrad end vejprojekter i forberedelsesfasen.
Øvrige reguleringer af budgettet
49. Vi har gennemgået Banedanmarks dokumentation for de øvrige reguleringer af budget-
tet, som Banedanmark foretog.
50. For det første gennemførte Banedanmark en benchmark-analyse af sammenlignelige
udenlandske baneprojekters anlægsøkonomi. Analysen omfattede 4 projekter i henholdsvis
Holland, Finland, Sverige og Tyskland. Analysen fokuserede bl.a. på pris pr. kilometer dob-
beltsporet jernbane og fordeling af udgifter på anlægselementer.
Banedanmark skønnede på baggrund af analysen, at 4 hovedposter kunne reduceres, fordi
analysen viste, at projektets omkostninger lå over de øvrige projekters omkostninger. Hoved-
post 4 blev reduceret med 20 %, og hovedpost 1, 6 og 12 blev reduceret med 10 %.
For det andet fik Banedanmark Statens Byggeforskningsinstitut (SBi) til at gennemføre en
analyse af organisatoriske stordriftsfordele (dvs. gentagelseseffekter og mængderabatter)
for at vurdere potentialet i at anvende store udbudspakker i projektet.
Hovedpost 1, 4, 6 og 12
om-
fatter henholdsvis spor, køre-
strøm, sikring og projektstyring
samt tilsyn og administration.
Efterkalkulationsbidraget
skal
ifølge ny anlægsbudgettering
dække fordyrelser, som skyldes
ændrede fysiske mængder, dvs.
ændringer af de fysiske mæng-
der fra tidspunktet for anlægs-
loven til anlægsregnskabet. Ef-
terkalkulationsbidragets størrel-
se skal fastlægges på baggrund
af erfaringer fra lignende gen-
nemførte projekter.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
16
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
Hovedpost 2, 3, 9 og 11
om-
fatter henholdsvis jord og veje,
broer og konstruktioner, areal-
erhvervelser samt forbereden-
de arbejder.
Banedanmark skønnede på baggrund af SBi’s analyse, at 4 hovedposter (2, 3, 9 og 11) i bud-
gettet kunne reduceres med 6 % ved at anvende store udbudspakker, fordi budgettet forin-
den var baseret på erfaringspriser fra ”små entrepriser”.
Banedanmark indarbejdede ovenstående reguleringer i budgettet sammen med prisregule-
ringen og efterkalkulationsbidraget, og størrelsen af reguleringerne er derfor ikke opgjort sær-
skilt i budgettet.
Vi har opgjort reduktionerne af budgettet til henholdsvis ca. 289 mio. kr. (2015-priser) som
følge af den internationale benchmark-analyse og ca. 347 mio. kr. (2015-priser) som følge
af SBi-analysen, dvs. en samlet reduktion af budgettet på ca. 636 mio. kr. (2015-priser).
Det fremgår af beslutningsgrundlaget til Folketinget, at projektets totaludgift (dvs. inkl. reser-
ver) på trods af reduktionerne fortsat havde en høj pris pr. kilometer i forhold til sammenlig-
nelige europæiske baneprojekter.
Resultater
51. Undersøgelsen viser, at Banedanmark har opbygget projektets budget i overensstem-
melse med principperne i ny anlægsbudgettering. Banedanmark har dog anvendt en bety-
delig grad af skøn ved forberedelsen af projektets budget og har ikke fuldt ud dokumenteret
budgetforudsætningerne. Det skyldes, at der ikke var erfaringsdata at basere projektets bud-
get på. Dokumentationen for de forudsatte mængder og enhedspriser varierer, og der er der-
for usikkerhed om budgettets forudsætninger. Desuden er der anvendt sumposter i fysikesti-
matet, i højere grad end ny anlægsbudgettering tilstræber. I forhold til udgifterne til projekt-
styring, tilsyn og administration er udgiften fastsat som en skønsbaseret procentvis andel af
fysikdelene i projektet, men forudsætningerne for skønnene er ikke dokumenteret. Forud-
sætningerne for bygherreomkostninger er heller ikke dokumenteret.
Undersøgelsen viser også, at Banedanmark har taget en række tiltag for at sikre, at projek-
tets budget er baseret på erfaringer fra sammenlignelige udenlandske projekter, og har do-
kumenteret reguleringerne af budgettet. Reguleringerne er dog baseret på en høj grad af
skøn, herunder i forhold til det anvendte efterkalkulationsbidrag, og er derfor behæftet med
usikkerhed.
2.2. Forslag til udbudsstrategi, entrepriseform, organisering og tidsplan
52. Vi har vurderet, om Banedanmark har baseret projektets budget på forslag til den forven-
tede gennemførelse, som ny anlægsbudgettering forudsætter.
Ny anlægsbudgettering forudsætter, at beslutningsgrundlaget skal omfatte forslag til bl.a. den
forventede udbudsstrategi, entrepriseform, projektorganisering og tidsplan, men forudsæt-
ter dog ikke, at forslagene er detaljerede og endelige.
53. Vi har gennemgået, om beslutningsgrundlaget omfatter forslag til den forventede udbuds-
strategi, entrepriseform, projektorganisering og tidsplan, og om Banedanmark har dokumen-
teret betydningen heraf for projektets budget.
Vores gennemgang viser, at beslutningsgrundlaget omfatter meget overordnede forslag til
gennemførelsen af projektet for så vidt angår den forventede udbudsstrategi, entrepriseform,
projektorganisering og tidsplan. Derudover har Banedanmark kun i enkelte tilfælde dokumen-
teret betydningen heraf for projektets budget. Det fremgår således af beslutningsgrundlaget,
at Banedanmark forventede at udbyde projektet i store udbudspakker for at høste økonomi-
ske stordriftsfordele. Banedanmark indarbejdede derfor dette som en budgetforudsætning
og reducerede budgettet med ca. 347 mio. kr. (2015-priser). Banedanmark har ikke derud-
over beskrevet, hvilken betydning de overordnede forslag til den forventede udbudsstrategi,
entrepriseform, projektorganisering og tidsplan har for projektets budget.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
17
54. Transportministeriet har for det første oplyst, at udbudsstrategi kan have stor betydning
for et projekts endelige udgift, men at ministeriet ikke vurderer, at udbudsstrategien som ud-
gangspunkt har betydning for anlægsoverslaget ved beslutningsgrundlaget. Ministeriet op-
lyser også, at entrepriseformen kan have stor betydning for projektets endelige udgift, men
ved anlægsoverslaget har entrepriseformen som udgangspunkt kun betydning på fordelin-
gen af udgifter mellem budgettets hovedposter. Ifølge ministeriet skyldes det, at det ved fast-
læggelsen af et anlægsoverslag som udgangspunkt forudsættes, at projektorganisationen
vælger en økonomisk optimal håndtering af udbud og entrepriser.
Transportministeriet har i forlængelse heraf oplyst, at fordi der på tidspunktet for beslutnings-
grundlaget typisk ikke er truffet beslutning om udbudsstrategi og entrepriseform, er dette ik-
ke budgetforudsætninger, og der skal derfor ikke rapporteres om dette i beslutningsgrund-
laget.
Transportministeriet har for det andet oplyst, at Banedanmark i dette projekt ikke kunne for-
udsætte eller beskrive mere detaljerede forslag til projektorganisationen på grund af mang-
lende erfaringer med projekter af denne størrelse og type. Transportministeriet har oplyst,
at det ved budgetfastlæggelsen i beslutningsgrundlaget er en forudsætning, at projektet or-
ganiseres optimalt, og at valg af projektorganisering derfor ikke påvirker projektets budget-
terede totaludgift.
Transportministeriet har for det tredje oplyst, at det ikke er praksis at udarbejde detaljerede
tidsplaner for projekter, inden anlægsloven er vedtaget. Tidsplanen har som udgangspunkt
ikke betydning for totaludgiften, medmindre tidsplanen er forceret, indeholder en ekstra tids-
reserve eller er påvirket af andre ekstraordinære omstændigheder.
Transportministeriet har oplyst, at ministeriet samlet set ikke finder, at det er hensigtsmæs-
sigt at bruge resurser på at udarbejde meget detaljerede forslag til udbudsstrategi, entrepri-
seform, projektorganisation og tidsplan på dette tidspunkt i et projekt.
Ministeriet medgiver, at kravene bør præciseres i ny anlægsbudgettering, men mener dog,
at den præcisering skal tydeliggøre, at det ikke er et krav, at der indgår detaljerede forslag
til udbudsstrategi, entrepriseform, organisering og tidsplan.
55. Rigsrevisionen er enig med Transportministeriet i, at alle detaljer omkring et projekts ud-
budsstrategi, entrepriseform, organisering og tidsplan ikke kan og bør være indarbejdet i bud-
gettet og fastlagt på tidspunktet for anlægslovens vedtagelse. Ny anlægsbudgettering forud-
sætter imidlertid, at projektets organisering og entrepriseform beskrives og konkretiseres for
at etablere et kvalificeret beslutningsgrundlag.
Rigsrevisionen finder i forlængelse heraf, at det vil øge kvaliteten i anlægsprojekters beslut-
ningsgrundlag, herunder budget, hvis der udarbejdes scenarier for udbudsstrategi, entrepri-
seform, projektorganisering og tidsplan, og hvis sammenhængen mellem disse forhold og
budgettet vurderes. Det skyldes, at de valg, som anlægsmyndigheden træffer omkring pro-
jektets organisering, kan påvirke projektets budget. Fx spiller projektets organisering (inkl.
brugen af rådgivere) samt udbuds- og entreprisemodel sammen. Målsætningen med ny an-
lægsbudgettering er netop at etablere det mest realistiske budget for projektet.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
18
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
Resultater
56. Undersøgelsen viser, at Banedanmark baserede projektets beslutningsgrundlag på me-
get overordnede forslag til den forventede gennemførelse af projektet i forhold til udbuds-
strategi, entrepriseform, projektorganisering og tidsplan. Banedanmark har kun i enkelte til-
fælde dokumenteret betydningen heraf for projektets budget.
Kravene i ny anlægsbudgettering er imidlertid uklare, og Rigsrevisionen finder, at det bør
klarlægges, hvor detaljerede scenarier til udbudsstrategi, entrepriseform, projektorganise-
ring og tidsplan samt sammenhængen mellem disse forhold og budgettet skal være på det-
te tidspunkt i projekter.
2.3. Risikovurdering af projektet
57. Vi har vurderet, om Banedanmark i beslutningsgrundlaget har redegjort for projektets ri-
sici, har vurderet risici i forhold til sandsynlighed og konsekvens og har planlagt, hvordan ri-
sici skal forebygges og håndteres.
58. Ny anlægsbudgettering forudsætter, at beslutningsgrundlaget skal omfatte en risikovur-
dering af projektet i form af et udbygget risikoregister. Formålet med risikoregistret er bl.a.
at skærpe fokus i forbindelse med budgetteringen af projektet, herunder at vurdere, om der
undtagelsesvist er behov for at afsætte egentlige budgetposter til specifikke risici, om der
er risici, der giver anledning til at revurdere en forudsat fysik i forhold til funktionalitet, tekno-
logi eller mængder, eller om der er grundlag for at iværksætte og budgettere med særlige
aktiviteter omkring organiseringen af projektet.
59. Risikoregistret skal ifølge ny anlægsbudgettering omfatte:
identifikation og vurdering af risicis sandsynlighed og fx budgetmæssige konsekvens
planlagt forebyggelse og håndtering af risici.
Risikoregistret, som etableres i forberedelsesfasen, skal i udførelsesfasen være udgangs-
punkt for projektets risikostyring og rapportering til ledelsen om risici.
Identifikation og vurdering af projektets risici
60. Vi har gennemgået den risikoanalyse, som Banedanmark udarbejdede i 2009, og som
indgår i beslutningsgrundlaget. Risikoanalysen omfatter Banedanmarks risikovurdering af
projektet og sammenfatningen heraf i et risikoregister.
61. Banedanmark identificerede i alt 169 risici med betydning for projektets pris, tid eller kva-
litet og samlede dem i et risikoregister. Vores gennemgang viser, at Banedanmark vurdere-
de risicienes sandsynlighed på en skala fra 1 til 5, hvor sandsynligheden vurderes fra ”usand-
synlig” til ”næsten sikker”. Banedanmark vurderede ligeledes risicienes konsekvens på en
skala fra 1 til 5, hvor konsekvensen 1 var ”ubetydelig”, og 5 var ”katastrofal” i forhold til fx pro-
jektets budget. Ud fra en vurdering af sandsynlighed og konsekvens beregnede Banedan-
mark risikoværdier for de enkelte risici på en skala fra 1 til 25 og opdelte projektets risici i 4
risikoklasser:
mindre, moderat, høj
og
kritisk.
62. Vores gennemgang viser, at Banedanmark vurderede, at projektet havde 78
mindre
ri-
sici, 85
moderate
risici, 6
høje
risici og 0
kritiske
risici.
I risikoanalysen er der ikke angivet en øvre eller nedre grænse, og om fx risici med en stor
mulig konsekvens skal håndteres på en anden måde end risici med en mindre mulig konse-
kvens. Derudover er der ikke lavet en kobling fra risikoregistret til økonomistyringen, som
fx gør det muligt at se, hvilken budgetpost der eventuelt vil blive påvirket, hvis risikoen ind-
træffer, og hvilke forudsætninger der er lagt til grund for at estimere den givne risikoværdi.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
19
Planlagt forebyggelse og håndtering af risici
63. Banedanmark har kun for de 6 risici i risikoklassen
høj
beskrevet, hvordan risici kan fo-
rebygges og håndteres. Vores gennemgang viser, at de planlagte aktiviteter er formuleret
meget overordnet og uden forventet resursebehov eller tidshorisont.
Banedanmark har for de i alt 163 risici i risikoklasserne
mindre
og
moderat
samlet set vur-
deret, at de kunne ”klares med mindre projektjusteringer undervejs i projektet og alene med
mindre forsinkelser og fordyrelser til følge”. Banedanmark har dermed ikke beskrevet den
planlagte forebyggelse og håndtering af disse risici.
64. Ny anlægsbudgettering forudsætter, at risikovurderingen skal være med til at skærpe fo-
kus i forbindelse med budgetteringen af projektet.
65. Vores gennemgang viser, at Banedanmark har overholdt kravet i ny anlægsbudgettering
om, at der ikke må indlægges poster i budgettet på baggrund af beregnede teoretiske risi-
koværdier. Banedanmark vurderede dog ikke risicienes mulige budgetmæssige konsekvens
som udgift i kroner. Rigsrevisionen finder, at en vurdering af en risikos konsekvens som ud-
gift i kroner kunne have skærpet det fokus i forbindelse med budgetteringen af projektet, som
er forudsat i ny anlægsbudgettering. Det ville have givet Banedanmark et bedre grundlag
for at vurdere betydningen af en risiko for projektets budget. Det ville også have givet Bane-
danmark et grundlag for at prioritere budgetteringen af eventuelle forebyggende indsatser.
Banedanmark vurderede ud fra risikoanalysen, at reserverne var tilstrækkelige til at forebyg-
ge og håndtere de identificerede risici, hvis de indtraf. Vores gennemgang viser, at Banedan-
marks vurdering af, at reserverne er tilstrækkelige, ikke er yderligere uddybet eller dokumen-
teret. Banedanmark har efter Rigsrevisionens opfattelse dermed heller ikke haft et grundlag
for at vurdere, om reserverne var for store eller for små til at dække projektets risici.
Resultater
66. Undersøgelsen viser, at Banedanmark gennemførte en risikovurdering af projektet og
samlede risiciene i et risikoregister. Undersøgelsen viser også, at Banedanmark ikke har vur-
deret den budgetmæssige konsekvens som udgift i kroner for de risici, der blev identificeret
i risikoanalysen. Banedanmark planlagde alene, hvordan risici i risikoklassen
høj
skulle fo-
rebygges og håndteres og kun på et overordnet niveau.
Undersøgelsen viser også, at Banedanmark ikke har foretaget en konkret vurdering af for-
holdet mellem projektets identificerede risici og projektets reserver, selv om Banedanmark
konkluderede, at reserverne var tilstrækkelige til at dække projektets risici, hvis de indtraf.
2.4. Den eksterne kvalitetssikring af projektets beslutningsgrundlag
67. Vi har vurderet, om Transportministeriet har sikret, at en ekstern kvalitetssikring har kva-
lificeret og konsolideret projektets samlede beslutningsgrundlag, herunder anlægsøkonomi.
Ministeriet købte i 2009 en ekstern kvalitetssikring af projektets beslutningsgrundlag.
Kravsspecifikation og aftale om ekstern kvalitetssikring
68. Vi har gennemgået Transportministeriets kravsspecifikation til den eksterne kvalitetssik-
ring og den aftale, som Transportministeriet indgik med den eksterne konsulent.
69. Vores gennemgang viser, at kravsspecifikationen og aftalen omfatter de krav, som ny
anlægsbudgettering forudsætter. Vores gennemgang viser dog også, at kravsspecifikatio-
nen og aftalen kun stiller meget overordnede krav til metode og ikke stiller krav til dybden
af gennemgangen af projektets budget.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
20
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
Den gennemførte eksterne kvalitetssikring
70. Vi har gennemgået, om den eksterne kvalitetssikring lever op til kravsspecifikationen og
aftalen samt har en tilstrækkelig dybde i gennemgangen af projektets budget.
Ny anlægsbudgettering forudsætter bl.a., at den eksterne kvalitetssikring skal omfatte en gen-
nemgang af de økonomiske beregninger og forudsætninger for budgettet. I Transportmini-
steriets kravsspecifikation fremgår det fx, at den eksterne konsulent i kvalitetssikringen skal
sammenholde budgettet med projektets underliggende forudsætninger om fysik, teknik og
priser og vurdere, om forudsætningerne er relevante og dokumenterede.
71. Vores gennemgang viser, at den eksterne konsulents kvalitetssikring omfatter en gen-
nemgang af bl.a. budgettet, risikovurderingen og projektløsningen. Dog har den eksterne
konsulents kvalitetssikring kun på et overordnet niveau omfattet en gennemgang af de øko-
nomiske beregninger og forudsætninger, som ligger til grund for budgettet. Vores gennem-
gang viser også, at den eksterne konsulents kvalitetssikring af budgettet generelt ikke er do-
kumenteret. Det fremgår fx ikke, om den eksterne kvalitetssikring har omfattet en gennem-
gang af budgettets enkeltdele, fx i form af en stikprøve af forudsætninger om mængder og
enhedspriser for underposter til fysikelementer.
Transportministeriets og Banedanmarks brug af den eksterne kvalitetssikring
72. Vi har gennemgået Transportministeriets og Banedanmarks dokumentation for, hvordan
resultaterne af den eksterne kvalitetssikring er indarbejdet i beslutningsgrundlaget, herunder
i forhold til projektets budget.
73. Resultaterne af den eksterne kvalitetssikring blev behandlet af Transportministeriet på
en række møder, hvor Banedanmark også deltog. Banedanmark fik til opgave at indarbejde
resultaterne i projektets beslutningsgrundlag. Vores gennemgang viser, at det ikke er doku-
menteret, at den eksterne konsulents kvalitetssikring identificerede fejl og mangler i forhold
til dokumentationen og forudsætningerne for projektets budgetposter.
74. Transportministeriet har oplyst, at ministeriet ikke foretog en selvstændig vurdering af
kvaliteten af den eksterne kvalitetssikring, idet ministeriet ikke har forudsætningerne herfor.
Ministeriet har desuden oplyst, at der var tale om en af de første kvalitetssikringer på bane-
området. Der er efterfølgende bl.a. blevet udarbejdet standardiserede krav til eksterne kva-
litetssikringer.
75. Transportministeriet har oplyst, at ministeriet siden gennemførelsen af den eksterne kva-
litetssikring blev opmærksom på, at kvalitetssikringen ikke havde en tilstrækkelig kvalitet for
så vidt angår vurderingen af projektets budget, idet der var fejl og mangler i budgettet, som
burde være blevet identificeret ved den eksterne kvalitetssikring. Ministeriet har oplyst, at dis-
se fejl og mangler blev identificeret af Banedanmark ved opdateringen af budgettet primo
2011, dvs. umiddelbart efter, at anlægsloven var blevet vedtaget. Banedanmark identifice-
rede bl.a. en række fejl og mangler i forhold til budgettet og dokumentationen af budgetfor-
udsætningerne. Tabel 2 viser de 3 beløbsmæssigt største fejl og mangler, som Banedan-
mark identificerede ved gennemgangen.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
TRANSPORTMINISTERIETS OG BANEDANMARKS FORBEREDELSE AF PROJEKTETS ANLÆGS-
ØKONOMI
21
Tabel 2. De 3 beløbsmæssigt største fejl og mangler, som Banedanmark identificerede i det opdaterede budget fra 2011
Tunnel ved Kulbanevej
Ny Ellebjerg Station – projektstyring
Arbejdspladser
En tunnel ved Kulbanevej var dobbeltbud-
getteret i programfasens budget.
Projektstyringsudgift vedrørende Ny
Ellebjerg Station var dobbeltbudgetteret.
Udgift til arbejdspladser på en del af pro-
jektet var ved en regnefejl opgjort for lavt.
Overbudgettering på ca. 178 mio. kr.
(2015-priser).
Overbudgettering på ca. 29 mio. kr.
(2015-priser).
Underbudgettering på ca. 57 mio. kr.
(2015-priser).
Kilde: Rigsrevisionen på baggrund af oplysninger fra Banedanmark.
Resultater
76. Undersøgelsen viser, at kravsspecifikationen til og aftalen om den eksterne kvalitetssik-
ring, som Transportministeriet købte, generelt omfattede de krav, som ny anlægsbudgette-
ring forudsætter, men ikke stillede tilstrækkelige krav til metoden eller dybden af den ekster-
ne konsulents kvalitetssikring af budgettet.
Den eksterne konsulents kvalitetssikring levede op til de krav, som Transportministeriet hav-
de stillet, men havde ikke den tilstrækkelige dybde i gennemgangen af budgettet, og det er
ikke dokumenteret, om budgettets enkeltdele er gennemgået. Kvalitetssikringen identificere-
de derfor ikke en række fejl og mangler i budgettet eller i dokumentationen af budgettets for-
udsætninger, som Banedanmark identificerede umiddelbart efter, at anlægsloven var vedta-
get. Ministeriet foretog ikke en selvstændig vurdering af kvaliteten af den eksterne kvalitets-
sikring. Ministeriet har efterfølgende udarbejdet standardiserede krav til de eksterne kvali-
tetssikringer.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
22
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
3. Banedanmarks gennemførelse af projektet
Rigsrevisionen finder, at Banedanmark ikke fuldt ud har efterlevet principperne i ny
anlægsbudgettering ved gennemførelsen af projektet.
Banedanmark har sikret en tilfredsstillende økonomistyring af projektet i forhold til at
sikre budgetmæssig sporbarhed gennem projektets faser, som det er forudsat i ny an-
lægsbudgettering. Det har dog betydning for sporbarheden, at der fortsat er usikker-
hed om forudsætningerne for projektets budget, hvilket betyder, at ændringer og af-
vigelser ikke kan spores helt tilbage til de forudsatte enhedspriser i projektets fysik-
estimat.
Banedanmark har derudover ikke dokumenteret sin risikostyring på en systematisk og
dækkende måde i projektets risikoregister, hvilket ny anlægsbudgettering forudsæt-
ter. Dermed kan Banedanmark ikke dokumentere, hvordan projektets risikostyring un-
derstøtter økonomistyringen i projektet, fx at de interne budgetreserver, som Bane-
danmark har afsat i prognosen, ikke er direkte knyttet til vurderingerne af risici i risiko-
registret.
77. I dette kapitel undersøger vi, om Banedanmark har efterlevet principperne i ny anlægs-
budgettering ved gennemførelsen af projektet.
3.1. Økonomistyring og budgetmæssig sporbarhed
78. Vi har vurderet, om Banedanmarks brug af ny anlægsbudgettering har understøttet pro-
jektets økonomistyring i forhold til at sikre den budgetmæssige sporbarhed gennem projek-
tets faser, som ny anlægsbudgettering forudsætter.
Økonomistyringen skal ifølge ny anlægsbudgettering understøtte:
sporbarhed mellem projektets budgetversioner
sporbarhed i forhold til projektets ændringer og afvigelser
opfølgning og rapportering på projektets økonomiske status (prognose) og brug af reserver
opfølgning på projektets realiserede mængder og enhedspriser med henblik på at samle
erfaringsbaserede data til budgettering af fremtidige anlægsprojekter.
Der findes en række versioner
af projektets budget. Program-
fasens budget fra 2010 er det
budget, som ligger til grund for
anlægsloven. Dette budget blev
opdateret i 2011 og opdelt på
aktiviteter og entrepriser i 2012.
Budgettet opdateres løbende,
bl.a. i forhold til pris- og lønud-
viklingen.
Sporbarhed mellem budgetversioner
79. Vi har gennemgået, om Banedanmark har tilrettelagt projektets økonomistyring, så der
er sporbarhed mellem de forskellige versioner af projektets budgetter på tværs af projektets
faser, og om væsentlige afvigelser og ændringer er forklaret og dokumenteret.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
23
80. Ny anlægsbudgettering forudsætter, at økonomistyringen skal gøre det muligt gennem
projektets faser at sammenholde udviklingen i projektets forventede udgifter med det budget,
som lå til grund for projektets anlægslov.
81. Vi har gennemgået programfasens budget fra 2010, det opdaterede budget fra 2011 og
budgettet pr. april 2015, herunder det entreprise- og aktivitetsopdelte budget, som Banedan-
mark udarbejdede i januar 2012 i forbindelse med udbudsstrategien.
Vores gennemgang viser, at Banedanmark har sikret, at der er sporbarhed mellem de for-
skellige versioner af budgettet gennem en dokumenteret budget- og kontobro. Ændrings-
anmodninger, som er tilføjet frem til kontraktindgåelse, dokumenteres også her.
82. Banedanmark opdaterede budgettet i 2011, hvilket skabte gennemsigtighed om de iden-
tificerede fejl og mangler i forudsætningerne for programfasens budget, fx dobbeltbudgette-
ring af tunnellen ved Kulbanevej. Ved opdateringen blev der dog ikke foretaget ændringer af
dokumentationen for budgettets forudsætninger. Banedanmark har oplyst, at dette ikke kan
gøres bagudrettet.
Rigsrevisionen finder, at det betyder, at ændringer og afvigelser ikke i fuldt omfang kan spo-
res tilbage til forudsætningerne for de enhedspriser, der lå til grund for projektets budget.
Konstruktion af trug til tunnel ved Kulbanevej i København.
Foto: Banedanmark
Sporbarhed i forhold til ændringer og afvigelser
83. Vi har gennemgået Banedanmarks forklaringer og dokumentation for væsentlige afvigel-
ser og ændringer i forhold til projektets budget. Afvigelsesforklaringer og ændringsdokumen-
tation fremgår bl.a. af Banedanmarks rapporteringer til direktionen og Transportministeriet.
84. Banedanmark har i rapporteringerne til direktionen og Transportministeriet vist og forkla-
ret afvigelser og ændringer i forhold til det opdaterede budget fra 2011 og det entreprise- og
aktivitetsopdelte budget. Forklaringer på afvigelser og ændringer er derudover dokumente-
ret i projektets underliggende systemer til økonomistyring. Tabel 3 viser projektets budget og
prognose fordelt på hovedposter samt de væsentligste årsager til afvigelser mellem budget
og prognose.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
24
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
Tabel 3. Projektets budget og prognose fordelt på hovedposter pr. april 2015 (2015-priser)
(Mio. kr.)
Hovedpost
1. Spor
2. Jord og veje
3. Broer og konstruktioner
Budget
677
1.471
2.486
Prognose
732
1.471
1.891
Afvigelse
÷55
-
595
Væsentlige årsager til afvigelser
Estimat. Der er endnu ikke indgået kontrakt.
-
1)
Tunnel ved Kulbanevej var overbudgetteret
(ca. 178 mio. kr.).
Underbudgettering af arbejdspladsen på
grund af regnefejl (ca. 57 mio. kr.).
Fordyrelse på grund af fysik- og mængdeaf-
vigelser (ca. 146 mio. kr.), herunder under-
budgettering af en bro, som var prissat med
udgangspunkt i forkerte enhedspriser (ca.
100 mio. kr.).
Billiggørelse på grund af prisafvigelser og for-
handlinger (ca. 620 mio. kr.).
Estimat. Banedanmark har oplyst, at der ef-
terfølgende er indgået kontrakt, som ikke af-
viger væsentligt fra budgettet.
Estimat. Der er endnu ikke indgået kontrakt.
Estimat. Der er endnu ikke indgået kontrakt.
Estimat. Der er endnu ikke indgået kontrakt.
Skyldes bl.a., at udgifter til projektstyring ved-
rørende Ny Ellebjerg Station var dobbeltbud-
getteret (ca. 29 mio. kr.).
Der er eksproprieret mere areal end forudsat,
og kompensationerne har været højere end
forudsat.
Membran mv. til beskyttelse af grundvandet
er ikke længere nødvendig (ca. 207 mio. kr.),
da Banedanmark har fundet andre løsninger
til at undgå forurening af grundvandet (æn-
dret praksis for sprøjtning med pesticider).
Afvigelsen skyldes bl.a. ændret ledningsom-
lægning og projektets forhandlinger om kom-
pensation til ledningsejere.
Afvigelsen omfatter en række budgettekniske
korrektioner.
Budgettet fra programfasen byggede ikke på
beskrevne forudsætninger og var ikke ned-
brudt på forudsatte aktiviteter.
4. Kørestrøm (elektrificering)
274
292
÷18
5. Stærkstrøm
6. Sikring (signaler)
7. Telekommunikation
8. Stationer
14
325
72
272
14
325
72
192
-
-
-
80
9. Arealerhvervelser
(ekspropriationer)
10. Miljø
358
450
÷92
384
197
187
11. Forberedende arbejder
844
697
147
Justeringer af hovedpost 1-11
(indeksering og reklassifikation)
12. Projektstyring, tilsyn og
administration
I alt
1)
728
911
601
1.233
127
÷322
8.816
8.167
649
Der er ingen afvigelse på hovedpost 2, fordi der anvendes entrepriser, som dækker både hovedpost 2 og 3. Banedanmark
registrerer derfor den samlede afvigelse for hovedpost 2 og 3 på hovedpost 3. Hovedpost 2 og 3 skal derfor ses under ét.
Kilde: Rigsrevisionen på baggrund af oplysninger fra Banedanmark.
Det fremgår af tabel 3, at Banedanmarks prognose for projektet indtil videre angiver, at pro-
jektets udgift bliver ca. 649 mio. kr. lavere end budgetteret. Det skyldes især, at kontrakterne
på entrepriserne er blevet billigere end forventet. Derudover har der været fejl i budgettet, og
forudsætninger har ændret sig, hvilket også samlet set har gjort projektet billigere end bud-
getteret.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
25
Forklaringer på udvalgte afvigelser og ændringer
85. Vi har gennemgået, om en række udvalgte fordyrelser eller billiggørelser i forhold til det
oprindelige budget fra programfasen er forklaret i Banedanmarks månedlige rapporter til di-
rektionen. Fordyrelser eller billiggørelser i projektet omfatter både entrepriserne (særligt bud-
gettets hovedpost 2 og 3) og andre aktiviteter i projektet (særligt budgettets hovedpost 9-12).
Vi har derudover gennemgået, om Banedanmark løbende dokumenterer ændringer i forhold
til de mængder og enhedspriser, som var forudsat i programfasen.
86. I forhold til de entrepriser, som omfatter jord, veje, broer og konstruktioner (budgettets
hovedpost 2 og 3), forventer Banedanmark en billiggørelse på ca. 595 mio. kr. i forhold til det
budgetterede hertil på 3.957 mio. kr. Banedanmark forklarer samlet denne afvigelse med, at
de fleste kontrakter med entreprenører har været billigere end forventet i programfasens bud-
get. Efter kontrakternes indgåelse sker der omvendt løbende ændringer, som typisk gør en-
trepriserne dyrere.
87. Vores gennemgang af Banedanmarks forklaring af ændringerne for 3 udvalgte entre-
priser, TP4, TP21 og TP30, er vist i tabel 4.
Tabel 4. Forklaring på afvigelser fra budgettet for udvalgte entrepriser, april 2015 (2015-priser)
Entreprise
Udbudspakke TP4
Forklaring
Programfasens budget var på 1.104 mio. kr.
Kontraktsummen er på 915 mio. kr.
Banedanmark har i prognosen afsat en intern budgetreserve på 92 mio. kr. til forventede fordyrel-
ser. Heraf er 17 mio. kr. brugt, og der er identificeret mulige ekstraarbejder for yderligere 40 mio. kr.
Banedanmark har derudover afsat 53 mio. kr. til håndtering af forurenet jord, som ikke var inklude-
ret i det oprindelige udbud. Heraf er 24 mio. kr. brugt.
Programfasens budget var på 154 mio. kr.
Entreprisen er afsluttet. Kontraktsummen var på 139 mio. kr. Hertil er der sket ændringer, som har
medført fordyrelser på ca. 25 mio. kr.
Programfasens budget var på 243 mio. kr.
Kontrakten på 345 mio. kr. blev ca. 100 mio. kr. dyrere end forventet i programfasen, fordi en jern-
banebro over Motorring 4 var prissat med udgangspunkt i forkerte enhedspriser.
Banedanmark har i prognosen afsat en intern budgetreserve på 35 mio. kr. til forventede fordyrel-
ser. Heraf er 2 mio. kr. brugt, og der er identificeret mulige ekstraarbejder for yderligere 13 mio. kr.
Udbudspakke TP21
Udbudspakke TP30
Note: Afvigelser mellem budget og kontrakter skyldes bl.a. prisafvigelser, ændringer samt forhandlinger mellem bygherre og
entreprenør.
Kilde: Rigsrevisionen på baggrund af oplysninger fra Banedanmark.
Det fremgår af tabel 4, at Banedanmark for de 3 udvalgte entrepriser forventer afvigelser i
forhold til kontrakten. Banedanmark forklarer disse afvigelser med konstaterede og forven-
tede krav og merarbejder. For entreprisen til udbudspakken TP30 har der desuden været en
væsentlig afvigelse på ca. 100 mio. kr. mellem kontrakten og programfasens budget. Bane-
danmark forklarer denne afvigelse med fejl i forudsætningerne og budgetteringen i program-
fasen.
88. Banedanmarks forklaring på ændringerne for 4 udvalgte aktiviteter er vist i tabel 5. De
4 aktiviteter omfatter de økonomisk væsentligste poster i budgettet ud over entrepriserne.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
26
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
Tabel 5. Forklaring på afvigelser fra budgettet for udvalgte aktiviteter, april 2015 (2015-priser)
Aktivitet
Ekspropriationer
Forklaring
Programfasens budget var på 413 mio. kr. Hertil er der sket en fordyrelse på ca. 90
mio. kr. Ifølge Banedanmark skyldes det, at både arealet og kompensationerne var
større end forventet.
Programfasens budget var på 639 mio. kr. Herfra er der sket en billiggørelse på ca.
130 mio. kr. Ifølge Banedanmark skyldes det lavere kompensationer til ledningsejere
end forudsat i programfasen på grund af optimering af linjeføringer, og at visse led-
ningsejere skal kompensere Banedanmark for ”nyt for gammelt”.
Programfasens budget var på 911 mio. kr. Hertil er der sket en fordyrelse på ca. 300
mio. kr. Ifølge Banedanmark var hverken aktiviteter eller forudsætninger beskrevet i
programfasen, heller ikke brug af rådgivere.
Testkørsel var ikke forudsat i programfasen. Banedanmark vurderede på et tidspunkt
udgiften til 35 mio. kr. P.t. har Banedanmark ikke afklaret den forventede udgift til test-
kørsel, som afhænger af, om banen skal godkendes til ibrugtagning til 200 km/t eller
250 km/t.
Ledningsomlægninger
Projektstyring og -administration,
inkl. rådgivere
Testkørsel
Kilde: Rigsrevisionen på baggrund af oplysninger fra Banedanmark.
Det fremgår af tabel 5, at der forventes afvigelser i forhold til budgettet for de 4 udvalgte ak-
tiviteter. Banedanmark oplyser, at det bl.a. skyldes optimering af projektet, og angiver, at
disse afvigelser ikke i alle tilfælde kan forklares i forhold til forudsætningerne i programfasen,
da disse ikke var tilstrækkeligt dokumenterede.
Opfølgning på og rapportering om projektets økonomi og brug af reserver
89. Vi har undersøgt, om Banedanmark løbende følger op på projektets økonomiske status
(prognose) samt opgør og dokumenterer projektets brug af reserver med henblik på at rap-
portere til direktionen og Transportministeriet og med henblik på Transportministeriets halv-
årlige anlægsstatus til Folketingets Finansudvalg og Folketingets Transportudvalg.
Projektreserven
skal ifølge ny
anlægsbudgettering anvendes
til at dække fordyrelser som føl-
ge af ændrede prisforudsætnin-
ger, myndighedskrav og øvrige
usikkerheder.
Ny anlægsbudgettering forudsætter, at anlægsmyndigheden kan anvende projektreserven
til at realisere projektet, men at forbruget af projektreserven skal dokumenteres og sammen-
holdes med udgiftsposterne i programfasens budget.
Projektets økonomiske status
90. Vores gennemgang viser, at Banedanmarks opfølgning på og rapportering om projek-
tets økonomiske status tager udgangspunkt i de forudsætninger, som fremgår af beslut-
ningsgrundlaget. Banedanmarks opfølgning tager derfor udgangspunkt i projektets totalud-
gift på ca. 11,5 mia. kr. (2015-priser).
91. Banedanmark følger månedligt op på projektets økonomiske status og udarbejder prog-
noser for projektets forventede udgifter ved afslutning. Prognoser udarbejdes for alle hoved-
poster og nedbrydes desuden på de enkelte entrepriser og aktiviteter. Prognoserne for en-
trepriser bygger på registrerede udgifter og rest på indkøbsordrer samt på en vurdering af
forventede merudgifter til de enkelte entrepriser.
Undersøgelsen viser, at Banedanmarks prognose pr. april 2015 i forhold til budgettet på
8,9 mia. kr. angiver et forventet mindreforbrug på ca. 0,7 mia. kr., som tilføres projektreser-
ven. Pr. april 2015 angiver Banedanmarks prognose 8,2 mia. kr. mod en totalbevilling på
11,5 mia. kr. (totalbevillingen er inkl. projektreserve og central anlægsreserve på i alt 2,6
mia. kr.).
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
27
Intern budgetreserve i prognosen
92. Banedanmark udarbejder prognosen for forventede udgifter til de enkelte entrepriser med
udgangspunkt i den aftalte kontraktsum. I prognosen for entrepriser tillægger Banedanmark
en intern budgetreserve til forventede fordyrelser, dvs. entreprenørens krav og merarbejder
samt tredjepartsarbejder. Banedanmark fastsætter den interne budgetreserve til ca. 10 % af
kontraktsummen for en given entreprise. Tabel 6 viser, hvordan Banedanmark har udarbej-
det prognosen for 3 udvalgte entrepriser.
Tabel 6. Prognose for 3 udvalgte entrepriser, april 2015 (2015-priser)
(Mio. kr.)
Entreprise
Budget
Kontraktsum
Forventede fordyrelser
(intern budgetreserve
i prognosen)
92
25
35
152
Prognose
TP4
TP21
TP30
I alt
1.104
154
243
1.501
915
139
345
1.399
1.007
164
380
1.551
Kilde: Banedanmark (månedsrapport for projektet, april 2015).
Det fremgår af tabel 6, at Banedanmark for de 3 udvalgte entrepriser har afsat en intern bud-
getreserve i prognosen på i alt ca. 152 mio. kr. til forventede fordyrelser af entrepriserne.
93. Banedanmark har pr. april 2015 afsat i alt ca. 0,5 mia. kr. i intern budgetreserve, der er
indeholdt i projektets prognose på i alt 8,2 mia. kr.
Banedanmark har oplyst, at den interne budgetreserve omfatter dels godkendte ekstraarbej-
der for ca. 171 mio. kr., dels andre mulige ekstraarbejder for 110 mio. kr., som endnu ikke
er godkendt. Den resterende del af den interne budgetreserve er afsat til at imødegå æn-
dringer, som endnu ikke er kendt, men som Banedanmark forventer.
94. Banedanmark har oplyst, at den interne budgetreserve til forventede fordyrelser af entre-
priser indgår i prognosen, fordi det er Banedanmarks bedste bud på forventede fordyrelser.
Banedanmark har oplyst, at den interne budgetreserve er fastsat som et tillæg på 10 %
oven i kontraktsummen på baggrund af et groft skøn, da der ikke er tilgængelige erfarings-
data herom. Den interne budgetreserve til forventede fordyrelser skal desuden sikre, at der
er økonomisk råderum til at håndtere konstaterede og forventede krav og merarbejder på
de enkelte entrepriser. Banedanmark har derudover oplyst, at vurderingen af, om det reste-
rende beløb til forventede fordyrelser er tilstrækkeligt, er et groft skøn, som er baseret på en
vurdering af de enkelte entreprisers færdiggørelsesgrad og situation.
95. Ny anlægsbudgettering omfatter ikke nærmere krav til, hvordan prognoser for entrepri-
ser skal udarbejdes, eller om der kan/skal afsættes midler i en intern budgetreserve til at
dække forventede fordyrelser. Prognoserne for den forventede totaludgift skal dog supple-
res af afvigelsesforklaringer, som skal kunne nedbrydes i forhold til priser, ændret fysik/funk-
tionalitet, uforudsete forhold mv.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
28
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
96. Banedanmark har oplyst, at der løbende sker en tilpasning af den interne budgetreserve
til forventede fordyrelser ved de enkelte entrepriser, hvis der er klare indikationer på, at den
interne budgetreserve er utilstrækkelig. Derudover sker der ikke en justering af den interne
budgetreserve. Når entreprisen er færdig og fuldt overdraget til Banedanmark, vil der ske en
tilbageførsel af den eventuelle rest i den interne budgetreserve.
97. Rigsrevisionen finder, at Banedanmark bør skabe mere gennemsigtighed om, hvordan
der i prognosen er afsat midler til henholdsvis konstaterede og forventede fordyrelser på de
enkelte entrepriser, bl.a. for at sikre, at der kun afsættes midler til forventede fordyrelser på
baggrund af en konkret vurdering, så prognosen ikke bliver højere end nødvendigt.
Projektreserven og rapportering
98. Vores gennemgang viser, at Banedanmark løbende opgør projektets brug af selve pro-
jektreserven. Brug af projektreserven opgøres som forskellen mellem programfasens bud-
get og prognosen for en given aktivitet eller entreprise.
Banedanmark oplyser om brug af projektreserven på aktivitets- og entrepriseniveau i de må-
nedlige rapporteringer til direktionen og i det halvårlige afrapporteringsskema til Transport-
ministeriet, som ligger til grund for ministeriets rapportering til Folketingets Finansudvalg og
Folketingets Transportudvalg. I de kvartalsvise rapporteringer fra Banedanmark til Trans-
portministeriet oplyses projektets samlede brug af projektreserven, herunder forbruget af
projektreserven fordelt på overordnede aktiviteter i projektet, fx anlægsarbejder på delstræk-
ningen Køge-Ringsted eller baneteknik.
99. Transportministeriet har fra og med 2. halvår 2014 rapporteret om projektreserven i den
halvårlige anlægsstatus til Folketingets Finansudvalg og Folketingets Transportudvalg, hvil-
ket ny anlægsbudgettering forudsætter. Ministeriet oplyser i sin anlægsstatus, at projektet
endnu ikke forventes at bruge af projektreserven, og at det er forventningen, at projektet
overholder totaludgiften (dvs. inkl. reserverne). Ministeriet oplyser imidlertid ikke om projek-
tets aktuelle prognose i sin anlægsstatus, fx i form af et konkret beløb i kroner. Pr. april 2015
angiver Banedanmarks prognose 8,2 mia. kr. mod en totalbevilling på 11,5 mia. kr. (inkl. re-
serverne på 2,6 mia. kr.), hvilket betyder et forventet mindreforbrug på ca. 0,7 mia. kr. Der
er ikke i ny anlægsbudgettering krav om, hvordan der præcist skal rapporteres til Folketinget
om et forventet mindreforbrug.
Opfølgning på projektets realiserede mængder og enhedspriser
100. Vi har undersøgt, om Banedanmark løbende dokumenterer ændringer i forhold til
mængder og enhedspriser, hvilket er en forudsætning for at kunne foretage mellem- og ef-
terkalkulation af projektet. Vi har derudover undersøgt, om Banedanmark har planlagt, hvor-
dan der skal gennemføres mellem- og efterkalkulation af projektet med henblik på opsam-
ling af erfaringsbaserede mængder og enhedspriser samt budgettering af fremtidige bane-
projekter.
Ny anlægsbudgettering forudsætter, at der gennemføres en mellemkalkulation for hver en-
kelt entreprisekontrakt efter licitationsresultatet. Ved mellemkalkulationen sammenholdes
den fysik og de enhedspriser, som var forudsat i basisoverslaget, med det resultat, som er
opnået ved licitationen. Det afsluttende anlægsregnskab ligger til grund for efterkalkulatio-
nen, så den endelige afvigelsesforklaring kendes. Mellem- og efterkalkulationen er grund-
laget for, at der i fremtiden kan budgetteres præcist og realistisk med udgangspunkt i erfa-
ringsbaserede mængder, enhedspriser og efterkalkulationsbidrag.
101. Vi har gennemgået Banedanmarks underliggende dokumentation i projektets systemer
til økonomistyring.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
29
Banedanmarks data om mængder og enhedspriser
102. Vores gennemgang viser, at Banedanmark i projekteringsfasen har dokumenteret æn-
dringer i forhold til de angivne fysiske mængder i programfasens budget via en budget- og
kontobro mellem programfasens budget, bygherreestimatet og projektets ændringsstyring.
Dermed kan Banedanmark følge op på mængdeændringer frem til, at der indgås kontrakt
om en given entreprise.
103. Vores gennemgang viser, at Banedanmark har dokumenteret de aftalte kontraktsum-
mer for de enkelte entrepriser og via budget- og kontobroen har dokumenteret, hvilke fysik-
elementer fra programfasens budget der indgår i de enkelte entrepriser. Banedanmark kan
følge op på ændringer i forhold til de forudsatte enhedspriser ved at sammenholde den ind-
gåede kontraktsum for en given entreprise med de fysikelementer, der indgår i entreprisen.
Banedanmark kan derved estimere enhedspriser for de forudsatte fysikelementer med ud-
gangspunkt i kontraktsummerne. Banedanmark har oplyst, at enhedspriserne er forbundet
med en vis usikkerhed og ikke nødvendigvis afspejler entreprenørens reelle enhedspriser.
104. Vores gennemgang viser, at Banedanmark i udførelsesfasen har dokumenteret ændrin-
ger af de fysiske mængder, som skyldes entreprenørens krav, merarbejder og tredjeparts-
arbejder i forhold til en given kontrakt/entreprise.
Banedanmarks foreløbige model for mellem- og efterkalkulation
105. Banedanmark har oplyst, at de har udarbejdet en model for mellemkalkulation af projek-
tet og ultimo 2014 og primo 2015 har foretaget en foreløbig mellemkalkulation af de entre-
priser, hvor der er indgået kontrakt, og efterkalkulation af entreprisen TP21, som er afsluttet.
Banedanmark har oplyst, at den endelige mellemkalkulation først vil blive gennemført i for-
bindelse med efterkalkulationen, dvs. efter entrepriserne er afsluttet. Banedanmark oplyser,
at det skyldes, at de ønsker at inddrage entreprenørerne i arbejdet med at kvalificere mel-
lem- og efterkalkulationen, idet entreprenøren ikke nødvendigvis har en interesse i at oplyse
de reelle omkostninger, indtil entreprisen er afsluttet.
Banedanmark har også oplyst, at mellem- og efterkalkulation p.t. ikke prioriteres resurse-
mæssigt, da mellem- og efterkalkulationen ikke har nogen betydning for projektets målop-
fyldelse eller validiteten af de data, som opsamles. Banedanmark oplyser dog også, at data
fra mellem- og efterkalkulation dermed heller ikke kan anvendes til budgetteringen af frem-
tidige baneprojekter, før projektet er afsluttet i 2018.
Resultater
106. Undersøgelsen viser, at Banedanmark har tilrettelagt projektets økonomistyring, så der
er sikret sporbarhed gennem projektets faser. Banedanmark kan derved forklare afvigelser og
ændringer i forhold til programfasens budget. Undersøgelsen viser dog, at afvigelser og æn-
dringer ofte forklares med mangelfulde eller forkerte budgetforudsætninger i programfasens
budget. Fx blev projektstyring, tilsyn og administration over 300 mio. kr. dyrere end forudsat,
uden at det fuldt ud kan forklares i forhold til forudsætningerne for programfasens budget,
mens én bro, som var budgetteret på forkerte forudsætninger, blev ca. 100 mio. kr. dyrere.
Undersøgelsen viser, at Banedanmark følger op på projektets økonomiske status og brug af
projektreserven, udarbejder prognoser for projektets forventede udgift og rapporterer herom
til direktionen og Transportministeriet. Desuden viser undersøgelsen, at Banedanmarks prog-
nose omfatter en intern budgetreserve til konstaterede og forventede fordyrelser oven i de
enkelte entrepriser. Prognosen for de forventede fordyrelser er alene baseret på et skøn, og
størrelsen på den interne budgetreserve justeres kun, hvis den viser sig at være utilstrække-
lig eller ved entreprisens afslutning.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
30
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
Undersøgelsen viser endvidere, at Transportministeriet rapporterer i sin halvårlige anlægs-
status til Folketingets Finansudvalg og Folketingets Transportudvalg, at projektet forventer
at overholde projektets totaludgift, men ministeriet rapporterer ikke om projektets prognose
i kroner eller det forventede mindreforbrug.
Endelig viser undersøgelsen, at Banedanmark har etableret en sporbarhed i økonomistyrin-
gen, som gør det muligt at følge op på ændringer i forhold til de forudsatte enhedspriser og
fysiske mængder i forbindelse med mellem- og efterkalkulation af projektet. Banedanmark
forventer dog først at gennemføre endelig mellem- og efterkalkulation af projektets enkelte
entrepriser, når de er afsluttet. Dermed kan erfaringsbaserede data fra projektet tidligst an-
vendes til forberedelse af andre baneprojekter, når entrepriserne i dette projekt er afsluttet.
3.2. Risikostyring af projektet
107. Vi har vurderet, om Banedanmark har haft en systematisk tilgang til risikostyring ved at
dokumentere risikostyringen af projektet i et risikoregister og ved at rapportere til direktionen
om projektets risici med udgangspunkt i risikoregistret.
Det er et krav i ny anlægsbudgettering, at der skal gennemføres en systematisk risikostyring,
som understøtter projektstyringen og økonomistyringen fra vugge til grav. Ny anlægsbudget-
tering forudsætter, at der etableres et risikoregister, hvor den løbende identifikation af risici,
vurdering af risicienes sandsynlighed og konsekvens samt de besluttede tiltag til forebyggel-
se og håndtering af risiciene dokumenteres. I ny anlægsbudgettering er det et krav, at risiko-
registret opdateres løbende på samme måde, som økonomien følges tæt i hele projektets
levetid, og der er ligeledes krav om, at der føres en ændringslog, så det er muligt at spore
alle ændringer. Ny anlægsbudgettering forudsætter også, at rapportering om projektets risici
til Banedanmarks direktion og Transportministeriet tager udgangspunkt i risikoregistret.
Banedanmarks risikostyringsstrategi
108. Banedanmark har oplyst, at risikostyringen af projektet følger Banedanmarks overord-
nede risikostyringsstrategi, som gælder for alle Banedanmarks projekter, programmer og
porteføljer, jf. boks 6. Ifølge Banedanmark sikrer det, at projektets risikostyring lever op til
kravene i ny anlægsbudgettering.
BOKS 6. BANEDANMARKS OVERORDNEDE RISIKOSTYRINGSSTRATEGI FOR PROJEKTER,
PROGRAMMER OG PORTEFØLJER
Identificér:
Udpege trusler og muligheder, der kan påvirke projektets mål. Handlinger går ud på at
identificere faresignaler med henblik på at kunne overvåge mulige risikokilder i kritiske dele af projek-
tet og registrere identificerede trusler i risikoregistret.
Evaluér:
Estimere i forhold til sandsynlighed og konsekvens. Handlinger drejer sig om at opdatere
registrerede risici i forhold til, hvor sandsynligt det er, at de indtræffer, hvor omkostningsfuld konse-
kvensen er, og hvornår der er behov for, at der skal gøres noget ved risiciene.
Planlæg:
Forberede specifikke reaktioner på de risici, der er identificeret. Handlinger omfatter at iden-
tificere og vurdere en række mulige reaktioner på risici, herunder hvilke effekter de mulige reaktioner
kan have for tid og økonomi i projektet. Risikoregistret skal opdateres med handlinger.
Implementér:
Sikre, at de planlagte risikoreaktioner bliver udført. Handlinger omfatter, at der er klare
roller og ansvar til at styre risici. Registret opdateres med ansvarlig og deadline.
Kommunikér:
Sikre, at oplysninger om de risici, som projektet står overfor, formidles til relevante inte-
ressenter. Her drejer det sig om at opdatere registret løbende.
Kilde: Banedanmark.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
31
109. Rigsrevisionen opfatter de 5 punkter i Banedanmarks tilgang til risikostyring (boks 6)
som et godt udgangspunkt. Med tilgangen pointeres vigtigheden af at opdatere de registre-
rede risici, så der løbende tages stilling til, hvor sandsynligt det er, at de indtræffer, hvor om-
kostningsfulde konsekvenserne er, og hvornår der skal gøres noget. Det pointeres også, at
risikoregistret skal opdateres med handlinger, ansvarlig person og deadline.
Banedanmarks dokumentation af risikostyringen i risikoregistret
110. Vi har undersøgt, om Banedanmark løbende dokumenterer sin risikostyring i et risiko-
register, så registret afspejler Banedanmarks overordnede risikostyringsstrategi, jf. de 5 trin i
boks 6.
111. Pr. april 2015 omfattede risikoregistret 41 risici. Vores gennemgang viser, at Banedan-
marks risikovurdering af de enkelte risici er meget kortfattet, og Banedanmark har ikke syste-
matisk beskrevet sin vurdering af, i hvilken grad en risiko vil påvirke projektets tidsplan eller
økonomi, hvis den indtræffer. Gennemgangen har endvidere vist, at en række risici er iden-
tificeret og indført i risikoregistret med en risikoværdi, men uden at værdien er begrundet
eller dokumenteret.
Banedanmark har ikke for de enkelte risici i risikoregistret systematisk beskrevet, hvilke akti-
viteter der er planlagt for at forebygge og håndtere dem. For 13 ud af de 41 risici har Bane-
danmark uddybet sin beskrivelse af den planlagte risikohåndtering, dvs. de aktiviteter, der er
planlagt implementeret for at håndtere risikoen. For ingen af de 41 risici er effekten på pro-
jektets tidsplan eller økonomi uddybet.
Desuden har Banedanmark ikke beskrevet, hvad der er sket med implementeringen af tiltag
ved en række risici, efter fristen for håndtering af risikoen er overskredet, og hvorfor en ræk-
ke risici er blevet lukket i registret.
112. Vores gennemgang viser, at 27 af risiciene ikke er blevet opdateret i risikoregistret de
seneste 10 måneder, selv om det er centralt for den løbende vurdering af, om risicienes be-
tydning for projektet ændrer sig. Der er ved ingen af risiciene anført deadlines for implemen-
teringen af forebyggende eller afhjælpende handlinger.
113. Banedanmark har oplyst, at de ikke ser den manglende opdatering af de 27 risici som
et problem. Ifølge Banedanmark finder en række opgaver i forhold til risikostyring sted i for-
bindelse med andre projekt- og kontraktstyringsopgaver, fx i den løbende dialog mellem Ba-
nedanmarks projektchefer og byggeledere samt entreprenørerne og deres rådgivere, og dis-
se risikostyringsopgaver er derfor ikke nødvendigvis afspejlet i risikoregistret. Banedanmark
har oplyst, at dette gælder både i forhold til optimering af projektet og løbende vurdering af
risici.
Banedanmark har desuden oplyst, at de fleste risici i et projekt er ”passive” eller lider en
”naturlig død” uden at have haft nogen konsekvens for projektet. Ifølge Banedanmark har
risikoen således ofte en karakter, hvor det ikke er muligt at agere ud over at overvåge risi-
koen. Banedanmark finder, at det for disse risici ikke giver nogen værdi – ud over dokumen-
tationen i sig selv – at opdatere risikoregistret i dets fulde faseforløb.
Banedanmark har også oplyst, at risikoregistret ikke udgør omdrejningspunktet for risiko-
styringen af projektet, og at risikoregistret ikke har været fuldstændigt i hele projektets gen-
nemførelsesfase. Ifølge Banedanmark gennemføres risikostyringen i projektet altså ikke al-
tid med udgangspunkt i de 5 trin, som er beskrevet i boks 6.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
32
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
114. Rigsrevisionen finder, at det er en forudsætning for at kunne efterleve principperne i ny
anlægsbudgettering, at Banedanmark sikrer, at projektets risikostyring dokumenteres i risiko-
registret, netop fordi ny anlægsbudgettering forudsætter systematisk erfaringsopsamling. En
fyldestgørende risikostyring består ikke alene i at optimere projektet, men også i løbende at
vurdere de usikkerheder, som er i projektet. Samtidig kan en optimering af projektet medvirke
til, at nye risici opstår.
Eksempler på Banedanmarks brug af risikoregistret
115. Vi har gennemgået en række eksempler på indtrufne risici, hvor Banedanmarks doku-
mentation af risikostyringen af projektet i risikoregistret har været utilstrækkelig.
116. Boks 7 viser et eksempel på, hvordan en risiko kun er beskrevet på et helt overordnet
niveau. I risikoregistret fremgår datoer for, hvornår risikoen er indført, og hvornår der senest
er gjort status. I dette tilfælde er risikoen indført i marts 2011 – altså efter projektorganisatio-
nen overtog projektet. Det er ikke med udgangspunkt i sammenvejningen af konsekvens og
sandsynlighed beskrevet, hvordan den identificerede risiko kan påvirke projektets målopfyl-
delse, og hvilke handlinger der er planlagt eller implementeret. Det fremgår heller ikke, på
hvilken baggrund risikoen er lukket, eller hvordan det er afrapporteret til de relevante inte-
ressenter.
BOKS 7. EKSEMPEL PÅ BESKRIVELSE AF RISIKO I RISIKOREGISTRET
Dato
Risiko
Videre
beskrivelse
Konsekvens
Sandsyn-
lighed
Konsekvens x
sandsynlighed
(teoretisk
risikoværdi)
12
Planlagt
aktivitet
Aktivitet
indtil videre
Status
18/3-2011
Broer under-
dimensioneret i
projektforslaget
Lukket
4
3
-
-
19/6-2012
Kilde: Rigsrevisionen på baggrund af oplysninger fra Banedanmark.
Risici i forhold til underdimensionering af bro
117. I forhold til den konkrete risiko i boks 7 viser undersøgelsen, at Banedanmark i 2012
ved udarbejdelsen af aktivitetsbudgettet anslog, at en større broentreprise (TP30) ville koste
243 mio. kr. Projektets prognose for denne entreprise er 380 mio. kr. pr. april 2015. Bane-
danmark begrunder fordyrelsen med ”formentlig dårligt estimat i programfasen” og ”forkerte
enhedspriser i fysikestimatet”. Undersøgelsen viser videre, at Banedanmark i forhold til den
konkrete risiko ikke har dokumenteret, om der var øvrige forhold, som kunne medvirke til at
fordyre entreprisen. Banedanmark har således heller ikke dokumenteret de aktiviteter, der
medvirkede til, at risikoen blev lukket, inden risikoen indtraf på TP30, og Banedanmark måt-
te afsætte yderligere midler til entreprisen på grund af dårlige estimater og forkerte priser i
programfasens budget. I forhold til TP30 har Banedanmark dermed lukket en stor risiko i
risikoregistret uden at beskrive hvorfor, hvorefter risikoen indtraf og medførte en forventet
fordyrelse af entreprisen på 137 mio. kr. Banedanmark har oplyst, at projektledelsen i for-
hold til TP30 løbende har forsøgt at optimere løsningen, selv om dette ikke er registreret i
risikoregistret.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
33
Illustration af den kommende bro over motorvejen M4 ved Ishøj, som indgår i udbudspakken TP30.
Illustration: Banedanmark
Risici i forhold til brug af rådgivere i bygherreorganisationen
118. Vores gennemgang viser, at Banedanmark med risikovurderingen fra 2009 identifice-
rede brugen af rådgivere i bygherreorganisationen i udførelsesfasen som en risiko. En gen-
nemgang af risikoregistret har vist, at projektorganisationen ikke registrerede denne risiko i
registret, da projektet gik ind i udførelsesfasen. Imidlertid fremgår det af budgetprognosen i
rapporteringen fra januar 2015, at udgiften til rådgivere og projektadministration er sat til at
overstige budgettet på ca. 900 mio. kr. med ca. 300 mio. kr.
119. Banedanmark har oplyst, at risikoen fra 2009 omhandlede risikoen for, at man ikke fik
opbygget en stærk intern bygherreorganisation og derfor ikke ville være i stand til at styre
rådgiverne. Banedanmark har oplyst, at dette ikke har været tilfældet, da man bl.a. med af-
sæt i den identificerede risiko fra 2009 besluttede at opbygge en bygherreorganisation til pro-
jektet baseret på den rette andel af ansatte fra Banedanmark. Ifølge Banedanmark var der
ved etableringen af organisationen forudsat en betydelig andel af rådgivere. Efter Banedan-
marks opfattelse ville det have været forkert at optage risikoen efter etablering af denne
organisation. Banedanmark har desuden oplyst, at merforbruget er relateret til et større om-
fang af opgaver inden for rådgivning og projektadministration end forudsat, bl.a. til håndte-
ring af den valgte udbudsform og til at opnå en række af billiggørelserne såsom membranen
og den mindre udgift til ledningsomlægning.
120. Rigsrevisionen konstaterer, at Banedanmark forventer, at budgettet til rådgivere og pro-
jektadministration overstiger ca. 300 mio. kr. Banedanmark lukkede den risiko, som var iden-
tificeret i forbindelse med risikoanalysen i 2009, og identificerede ikke efterfølgende en al-
ternativ risiko knyttet til udgifter til rådgivere og projektadministration. Her kunne Banedan-
mark have evalueret årsagerne til den forøgede udgift, herunder også det forhold, at fordy-
relserne eventuelt har haft positive effekter på andre dele af projektet. Rigsrevisionen finder,
at det er relevant at dokumentere dette, da overskridelsen på denne post påvirker projek-
tets økonomi.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
34
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
Risici i forhold til test af banen
121. Banedanmark rapporterede i januar 2015 til direktionen om risikoen for, at der ikke er
danske togoperatører, som har tog, der kan køre 250 km/t og dermed teste jernbanen. Risi-
koen blev på det tidspunkt opgjort til 35 mio. kr. Risikoen er imidlertid ikke indført i risikore-
gistret. Banedanmark har medio 2015 endnu ikke afklaret den forventede udgift til testkør-
sel, som afhænger af, om banen skal godkendes til ibrugtagning til 200 km/t eller 250 km/t.
Risici i forhold til projektets største entreprise
122. En gennemgang af risikoregistret viser også, at der er identificeret ganske få risici ved
den største entreprise (TP4), som er en tunnel i Hvidovre. Entreprisen har en anlægssum
på ca. 1.007 mio. kr.
Claims
er krav om ekstrabeta-
ling, som entreprenør og byg-
herre ofte forhandler om, fx ved
uklare forhold.
I risikoregistret er der fx indført risikoen ”Processen med totalentreprenør kan medføre
claims”. Denne risiko kan have en forbindelse til TP4, men i registret er risikoen ikke be-
skrevet, så det er muligt at se, om det er en generel risiko, der gælder for alle entrepriser,
eller om den er knyttet til en særlig entreprise.
Risikoen er registreret som
moderat,
svarende til en værdi på 5-10 mio. kr. Det er uklart for
Rigsrevisionen, hvad Banedanmarks estimat af denne risiko bygger på. Banedanmark har
oplyst, at de i april 2015 har afsat interne budgetreserver på 0,5 mia. kr. til bl.a. at dække
eventuelle claims fra entreprenører.
Rapportering om risici til Banedanmarks direktion
123. Vi har gennemgået Banedanmarks rapportering til direktionen, idet rapporteringen lig-
ger til grund for den halvårlige rapportering om risici til departementet, som er forudsat i ny
anlægsbudgettering. Banedanmark rapporterer i månedlige rapporter om projektets status.
Rapporterne omfatter bl.a. en opgørelse af projektets største risici og projektets samlede
beregnede risikoværdi. Opgørelserne tager udgangspunkt i de risici, som indgår i projektets
risikoregister, og risicienes værdi er et udtryk for en sammenvejning af risicienes sandsyn-
lighed og økonomiske konsekvens. Banedanmark har dog ikke i risikoregistret beskrevet,
hvilke risici der er rapporteret til ledelsen eller direktionen.
Banedanmark afholder måned-
lige
direktørgruppemøder
med deltagelse af projektets
direktør og økonomichef samt
Banedanmarks administreren-
de direktør og økonomidirektør.
Møderne har en fast dagsor-
den.
Vores gennemgang viser, at risikostyring ikke er et selvstændigt punkt på dagsordenen på
de løbende møder mellem projektledelsen og direktionen, men at de månedlige rapporter
gennemgås på møderne. Banedanmark har oplyst, at direktørgruppemøderne bliver brugt
til at drøfte de problemstillinger i projektet, som skal løses. Vores gennemgang af referater
fra direktørgruppemøder viser dog, at det ikke fremgår af referaterne, hvordan risici bliver
behandlet på møderne. I referaterne fra møder over de sidste 5 år er risici alene afspejlet i
3 tilfælde. Det er derfor ikke muligt at vurdere, om Banedanmarks direktion løbende er invol-
veret i projektets risikostyring.
Resultater
124. Undersøgelsen viser, at Banedanmark ikke har dokumenteret sin risikostyring på en
systematisk måde i risikoregistret. Gennemgangen af risikoregistret har vist, at Banedan-
mark ikke dokumenterer, om risikostyringen af projektet følger de punkter, som indgår i Ba-
nedanmarks overordnede risikostyringsstrategi for projekter, programmer og porteføljer. Ba-
nedanmark har oplyst, at de er enige i, at risikoregistret ikke har været anvendt i tilstrække-
ligt omfang, og vil rette op på dette.
Banedanmark har generelt ikke opdateret vurderingen mv. af de risici, som indgår i risiko-
registret, eller beskrevet, hvordan risici er evalueret, og hvilke aktiviteter der skal implemen-
teres for at forebygge og afhjælpe risici. Banedanmark har også lukket risici i risikoregistret,
som efterfølgende er indtruffet. Det betyder, at Banedanmark ikke kan dokumentere, hvor-
dan risikostyringen understøtter økonomistyringen, dvs. at det i risikoregistret ikke er doku-
menteret, hvordan de identificerede og indtrufne risici påvirker projektets økonomi. Det be-
tyder også, at de interne budgetreserver, som Banedanmark har afsat i prognosen, ikke er
direkte knyttet til vurderingerne af risici i risikoregistret.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
BANEDANMARKS GENNEMFØRELSE AF PROJEKTET
35
Risikostyring er ikke et særskilt dagsordenspunkt på møderne mellem projektledelsen og
Banedanmarks direktion. Gennemgangen af referaterne fra direktørgruppemøderne har vist,
at det alene i 3 tilfælde er afspejlet, hvordan aktiviteter er implementeret for at imødegå ri-
sici. Det er derfor ikke muligt at vurdere, om Banedanmarks direktion løbende er involveret
i projektets risikostyring.
Rigsrevisionen, den 9. september 2015
Lone Strøm
/Mads Nyholm Jacobsen
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
36
METODE
Bilag 1. Metode
Undersøgelsen er baseret på møder med Transportministeriet og Banedanmark samt gen-
nemgang af skriftligt materiale. Det skriftlige materiale består af fysikestimater, budgetter,
prognoser, risikoregister og -strategi, notater mv.
Kravene i ny anlægsbudgettering er kriterierne for vores revision. Kravene fremgår af Trans-
portministeriets Akt nr. 16 24/10 2006 og af Transportministeriets hovednotater om ny an-
lægsbudgettering af henholdsvis 12. marts 2007, 4. juni 2007 og 14. november 2008. Bane-
danmark har derudover i beslutningsnotatet henvist til et banenotat om ny anlægsbudgette-
ring af 24. april 2009, som Transportministeriet har oplyst er bortkommet. Efterfølgende er
der offentliggjort versioner af hovednotatet af 20. oktober 2010 og af banenotatet af 1. de-
cember 2010.
Kap. 2 bygger vi på en gennemgang af dele af beslutningsgrundlaget for projektet. Det dre-
jer sig om beslutningsnotatet, anlægsøkonomien (dvs. budgettet), risikovurderingen og den
eksterne kvalitetssikring. Vi har ligeledes gennemgået dele af forudsætningerne for anlægs-
økonomien, herunder de fysikestimater, der angiver de priser og mængder, som anlægsøko-
nomien er beregnet ud fra, og de redegørelser, som Transportministeriet og Banedanmark
har udarbejdet i undersøgelsesperioden.
Kap. 3 bygger vi på en gennemgang af Banedanmarks rapporteringer til direktionen og Trans-
portministeriets og Banedanmarks interne styringsdokumenter om økonomi- og risikostyrin-
gen, herunder budgetter, prognoser og risikoregister, samt Transportministeriets og Bane-
danmarks redegørelser til Rigsrevisionen.
I dele af undersøgelsen har vi udvalgt 3 af de ca. 25 entrepriser (TP’ere) i projektet for at
kunne fremhæve eksempler. Vi har udvalgt TP4, TP21 og TP30. TP4 omfatter konstruktio-
ner af tunnel ved Kulbanevej i København og har en kontrakt på ca. 0,9 mia. kr. TP21 om-
fatter konstruktioner af broer og har en kontrakt på ca. 139 mio. kr. TP30 omfatter konstruk-
tion af en banebro over en motorvej og har en kontrakt på ca. 345 mio. kr.
I beretningen bringer vi Transportministeriets og Banedanmarks tal for projektets bevilling,
budget og prognose. Tallene bringes i 2015-priser, medmindre andet er angivet.
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
ORDLISTE
37
Bilag 2. Ordliste
Anlægsregnskab
Anlægsstatus
Det endelige regnskab for et anlægsprojekt. Anlægsregnskabet udarbejdes, når projek-
tet er gennemført og taget i brug.
Med rapporten ”Status for anlægsprojekter på Transportministeriets område” (anlægs-
status) orienterer Transportministeriet halvårligt Folketingets Finansudvalg og Folketin-
gets Transportudvalg om status og udvikling i anlægsprojekter.
Begrebet anlægsøkonomi dækker over budgettet for et anlægsprojekt fordelt på anlægs-
elementer eller budgetposter og eventuelle reserver.
I ny anlægsbudgettering omfatter basisoverslaget de budgetterede udgifter til et projekt,
ekskl. eventuelle reserver. Basisoverslaget består af fysikestimatet og eventuelle pris-
talsreguleringer og efterkalkulationsbidrag.
Den statslige beslutningsmodel for store anlægsprojekter vedtaget ved anlægslov og/el-
ler med en særskilt projektbevilling på finansloven blev fastlagt i regeringens investerings-
plan fra 2003. Beslutningen træffes på 2 niveauer:
Niveau 1-beslutning (projekteringslov): Principbeslutning, dvs. at der tilkendegives inte-
resse for, at der udarbejdes et beslutningsgrundlag, herunder en VVM-analyse. På bag-
grund af en projektbeskrivelse med tilhørende budget træffes beslutning om, at der skal
udarbejdes et detaljeret beslutningsgrundlag – som hovedregel i form af en VVM-under-
søgelse.
Niveau 2-beslutning (anlægslov): Formel beslutning om etablering af et vej- eller bane-
projekt – som hovedregel i form af vedtagelse af en anlægslov i Folketinget. På baggrund
af VVM-undersøgelsen med tilhørende budget eller et lignende gennemarbejdet grund-
lag fremsættes forslag for Folketinget (fx i form af forslag til anlægslov), som på baggrund
heraf træffer beslutning om projektet. Der vedtages endvidere bevillingslov for projektet.
Med ny anlægsbudgettering blev modellen suppleret med 2 nye instrumenter til forbed-
ret budgettering, som skal anvendes i forbindelse med beslutningen på begge niveauer:
1. Ekstern kvalitetssikring.
2. Erfaringsbaserede korrektionstillæg (reserver).
Beslutningsmodellen er beskrevet i Transportministeriets notater om ny anlægsbudget-
tering fra 2010 og Finansministeriets publikation ”Investeringsplan – de næste 10 års
offentlige investeringer” fra februar 2003.
Anlægsøkonomi
Basisoverslag (budget)
Beslutningsmodellen for større
statslige anlægsprojekter
Budget- og kontobro
Budgetposter
Central anlægsreserve
For at skabe sporbarhed mellem de forskellige versioner af budgettet, hovedkonti, aktivi-
teter og entrepriser dokumenteres sammenhængen og eventuelle ændringer i en ”bro”.
I ny anlægsbudgettering er projektets budget tematisk opdelt på forskellige poster. Dvs.
at der bl.a. er poster, som omfatter jord, og poster, som omfatter kørestrøm.
I ny anlægsbudgettering tillægges projekter reserver på i alt 30 % af basisoverslaget
(budgettet). af reserverne tilføres Transportministeriets centrale anlægsreserve, som
er en porteføljereserve. Dvs. at de midler, der tilføres reserven fra et projekt, kan anven-
des til fordyrelser af andre projekter.
I ny anlægsbudgettering skal der foretages efterkalkulation af projektet i forbindelse med
udarbejdelsen af anlægsregnskabet. Målet med efterkalkulationen er at finde afvigelses-
forklaringer til fremtidig læring. Ved efterkalkulationen opgøres projektets fordyrelser som
følge af uforudsete mængder i relation til udførelsesfasen, bl.a. med henblik på udmå-
ling af realistiske efterkalkulationsbidragsprocenter.
I ny anlægsbudgettering skal efterkalkulationsbidraget dække fordyrelser som følge af
ændringer i de fysiske mængder i udførelsesfasen – fra beslutningsgrundlaget til projek-
tets gennemførelse. Bidraget skal være erfaringsbaseret.
Transportministeriet gennemfører ifølge ny anlægsbudgettering 2 kvalitetssikringer i for-
beredelsen af et projekt – forud for projekteringsloven og anlægsloven. Her gennemgås
bl.a. økonomien af eksterne konsulenter.
Efterkalkulation
Efterkalkulationsbidrag
Ekstern kvalitetssikring
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
38
ORDLISTE
Entrepriseform
Erfaringsbaserede korrektions-
tillæg
Bygherren udbyder projektet i entrepriser til entreprenører, fx fagentreprise, hovedentre-
prise eller totalentreprise.
I ny anlægsbudgettering tillægges basisoveroverslaget erfaringsbaserede korrektions-
tillæg, dvs. reserver. Reserverne beregnes som 30 % af basisoverslaget. Anlægsmyn-
digheden kan disponere over af reserverne (projektreserven), mens tilføres Trans-
portministeriets centrale anlægsreserve.
I ny anlægsbudgettering tager budgetteringen udgangspunkt i en opgørelse af projektets
fysiske mængder, hvilket kaldes fysikestimatet. Fysiske mængder (fx hvor mange km
spor eller antal broer af en bestemt type der skal bruges) ganges med forventede enheds-
priser på baggrund af erfaringer med lignende projekter.
Jernbane, der tillader togdrift til 200 km/t eller derover.
Fonden blev etableret med aftalen om en grøn transportpolitik den 29. januar 2009. Som
led i aftalen skulle uforbrugte midler til bygge-/anlægsprojekter tilbageføres til fonden.
En entreprenør kan i forbindelse med en entreprise opnå merbetaling i forbindelse med
krav, merarbejder og tredjepartsarbejder, som ligger ud over den indgåede kontrakt.
Bygherren udbyder entrepriserne i licitation, hvor entreprenører kan komme med tilbud.
Resultatet af entreprenørernes tilbud kaldes licitationsresultatet.
I ny anlægsbudgettering skal der foretages en mellemkalkulation for hver enkelt entre-
prisekontrakt efter licitationsresultatet. Ved mellemkalkulationen sammenholdes den fy-
sik og de enhedspriser, der var forudsat i basisoverslaget, med det resultat, som er op-
nået ved licitationen.
Transportministeriet har med Akt 16 24/10 2006 orienteret Folketingets Finansudvalg om
ny anlægsbudgettering. Ifølge aktstykket er formålet med ny anlægsbudgettering at øge
budgetsikkerheden og kvaliteten i beslutningsgrundlaget for anlægsprojekter, bl.a. ved
brug af ekstern kvalitetssikring og reserver. Ny anlægsbudgettering stiller krav til forbe-
redelsen og styringen af anlægsprojekter og har særligt fokus på budgettering, økonomi-
styring og risikostyring. Modellen forudsætter, at budgettet bygges på erfaringer med
mængder og priser fra lignende projekter, at projektet risikovurderes, at budgettet og
beslutningsgrundlaget kvalitetssikres af eksterne, og at budgettet tillægges reserver. Mo-
dellen forudsætter også, at projektets risikostyring understøtter økonomistyringen, og at
ændringer i projektet og dets forudsætninger løbende dokumenteres.
Kan anvendes til fx tværgående administrative poster. Procentposter beregnes som en
procentdel af andre budgetposter med en konkret stillingstagen til procentsatsen i for-
hold til det enkelte projekts udførelsesforhold.
Kan anvendes af anlægsmyndigheden, hvis projektet bliver dyrere end basisoverslaget.
Hvis reserven ikke anvendes til projektet, kan den efterfølgende tilbageføres til Infrastruk-
turfonden.
Ny anlægsbudgettering forudsætter, at sumposter kan anvendes til fx særlige konstruk-
tioner og andre anlægselementer, hvortil der knytter sig en større risiko, og som ikke kan
opgøres som mængde gange enhedspris, fx etablering af en byggeplads, miljøundersø-
gelser og arkæologiske undersøgelser.
En plan for togdrift med rejsetider på 1 time på strækningerne København-Odense,
Odense-Aarhus og Aarhus-Aalborg.
Med ny anlægsbudgettering består et projekts totalbevilling af basisoverslaget (budget-
tet) og de tillagte reserver på i alt 30 % af basisoverslaget.
Projektets beregnede totaludgift ligger til grund for totalbevillingen. Totaludgiften i beslut-
ningsgrundlaget beregnes som basisoverslaget (budgettet) og de tillagte reserver på i
alt 30 % af basisoverslaget.
Fysikestimat
Højhastighedsbane
Infrastrukturfonden
Krav, merarbejder og tredje-
partsarbejder
Licitationsresultat
Mellemkalkulation
Ny anlægsbudgettering
Procentpost
Projektreserve
Sumpost
Timemodellen
Totalbevilling
Totaludgift
Statsrevisorerne beretning SB22/2014 - Bilag 1: Beretning om brug af ny anlægsbudgettering i projektet "Den nye bane København-Ringsted"
ORDLISTE
39
VVM-analyse
Ændringsanmodning
En VVM-undersøgelse (Vurdering af Virkninger på Miljøet) bliver foretaget på særlige
anlægsprojekter, inden bygherren får tilladelse til at gå i gang med projektet.
Bygherren foretager en række ændringer af projektet og dets budget i perioden mellem
anlægslovens vedtagelse og kontraktindgåelsen med entreprenører, herunder efter an-
modning fra rådgivere og entreprenører.
